“书到用时方恨少,事非经过不知难。”“看似寻常最崎岖,成如容易却艰辛。”这是补水箱发运时海南核电设备采购项目经理在朋友圈留下的一段感慨,也是海南昌江核电基地“玲龙一号”多用途模块式小型堆科技示范工程堆芯补水箱诞生过程的真实写照。
“玲龙一号”是目前全球唯一通过国际原子能机构官方审查的三代核能小堆,具有小型化设计、模块化部署、非能动安全、一体化技术的特点,其中,非能动安全系统是第三代核电有别于上一代核电的关键技术,而堆芯补水箱正是非能动安全系统的重要设备之一,其主要功能是用于贮存系统压力下的低温含硼水,用以提供高压的反应堆冷却剂补给和硼化,保证失水事故下的堆芯安全。
堆芯补水箱由核动力院负责详细设计,总承包单位工程公司负责采购,中国一重进行加工制造。堆芯补水箱设备虽然不大,但制造过程面临新工艺、新工装和新工序等“拦路虎”,自项目开工以来,各方高度重视,大力协同,突破了时间紧、任务难、需求急的“三座大山”,为设备提前到厂奠定了基础。2022年4月锻件回厂后,大连一重核电石化公司第一时间组织设备制造开工先决审查,保障了项目顺利开工。

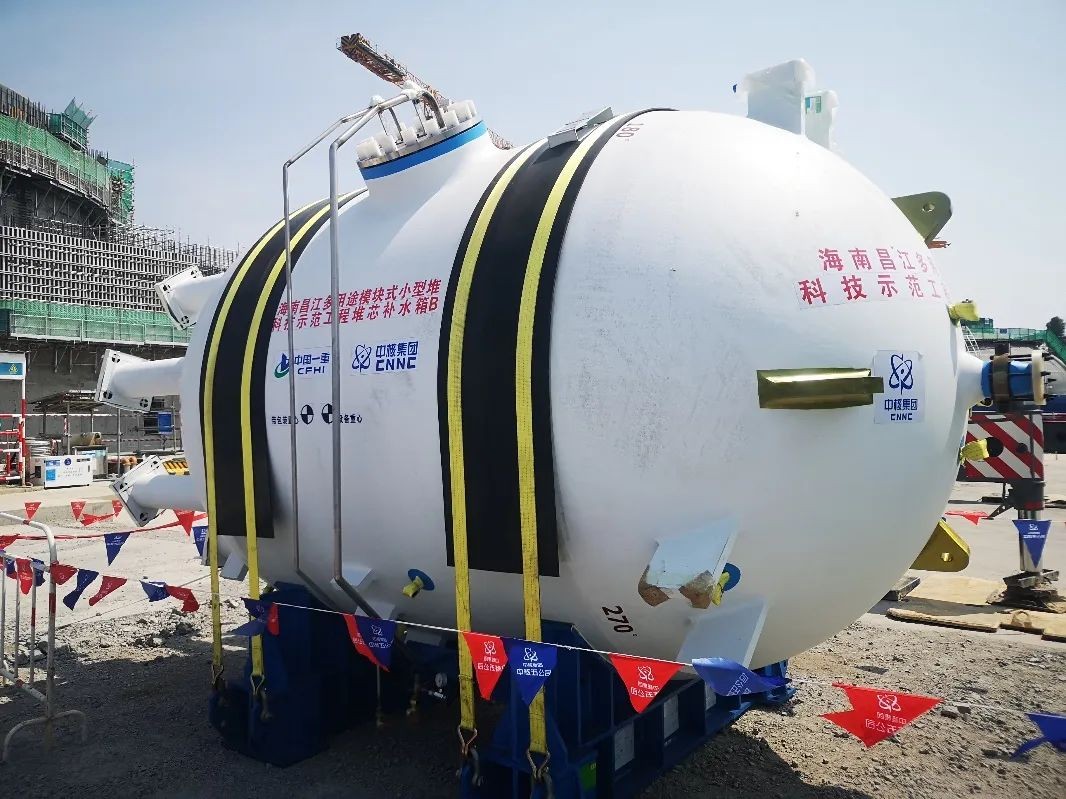

海南核电派出人员长期驻厂,在“人机料法环”等方面梳理设备制造重点难点,协助制造厂从项目管控、技术保障、质量管控、生产管控、节点激励等方面制定了有效措施,多维度同时发力,确保“工作有措施,措施有执行,执行有落地,落地有检查”。同时,成套中心主管领导亲自挂帅,通过“双周会”会议机制和“422”的文件审查机制等手段,确保设备制造遇到的问题得到及时解决。在设备制造的关键时期,各方将制造进度计划精细至“小时”,保证设备制造不停工,高质量推进项目进度。最终实现了2023年5月10堆芯补水箱A到货,2023年5月17日堆芯补水箱B到货,将堆芯补水箱制造周期纪录由常规的17个月刷新至12个月。
堆芯补水箱是“玲龙一号”示范工程开顶法施工要求的预引设备之一,该设备提前到货有力支持了“玲龙一号”示范工程现场建设顺利推进。海南核电设备采购队伍将继续发扬“追求卓越,勇争第一”的精神,以“政治严格、业务到家、管理一流、团结有力”十六字方针为要求,高质量完成“玲龙一号”设备供货目标,助力卓越海核建设。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
