5月23日9时35分,田湾核电1号机组第14次换料大修(简称OT114大修)安全完成,机组安全并网,历时22.49天。本次大修完成计划检修项目8310项,为田湾核电1号机组下一燃料循环的安全稳定运行奠定了坚实的基础。
管理创新保安全,实现反应堆检修作业全过程管控
为了规范反应堆检修工作流程,确保反应堆检修安全和质量,提高现场工作效率,在二十多次大修经验的基础上,反应堆专项组对整个反应堆检修工序进行了梳理和优化,制定现场反应堆检修作业流程图,逐步形成了目前与大修相适应的反应堆标准检修工序。通过不断优化,反应堆检修安全质量逐步提升,反应堆检修工作效率大幅提高。

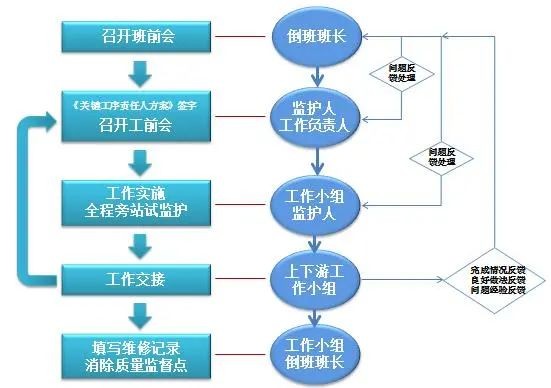

在大修期间,堆本体班形成了三班三倒的运作模式,通过“反应堆检修闭环控制”管理、“多位一体”交接班工作方法。从班前会、工前会、工作实施、工作交接、工作记录实现工作流程闭环管控,以多方位、多维度交接为基础,以总体交接为指导方向,提高工作交接的效率和效果。通过管理创新强化高标准期望,提升人员安全意识,最终实现反应堆检修作业全过程管控。
技术创新促安全,持续研发和优化专用工具
反应堆压力容器主密封面V型密封槽周长约12.6m,垫圈与密封槽的偏差需小于1mm,针对镍垫圈制作的难题,堆本体班自主创新提出离线制作工艺,节约了大修主线检修时间,降低人员受照剂量,达到了国际同类先进水平。通过推进科技进步及科研创新,持续研发和优化专用工具,近年来,堆本体班累计获得了三项国家发明专利授权,三十余项国家实用新型专利授权和发明专利受理,以及多项科技创新成果奖等。通过持续创新优化,提高了现场检修作业的安全性,不断提升核安全文化建设。
身躬力行践安全,提升核心竞争力
“乐源于外,却流于心。没有外界的乐,就不可能自得其乐。”反应堆检修号称“田湾大修工期风向标”,因此机组大修就是堆本体班全体人员的炼炉,只有用心完成每一道工序,才能确保反应堆大修一次成功。
反应堆大修作业要求十分严格,不容许有一点失误和马虎。作为一名核工业人员,践行核安全文化是每一位员工高度责任心的体现。围绕安全维修、质量维修、和谐维修和卓越维修的目标,堆本体班通过整合维修领域的资源,开展针对性专业技能培训,积累维修经验,强化关键重要设备维修的核心能力,提升维修自主化能力。

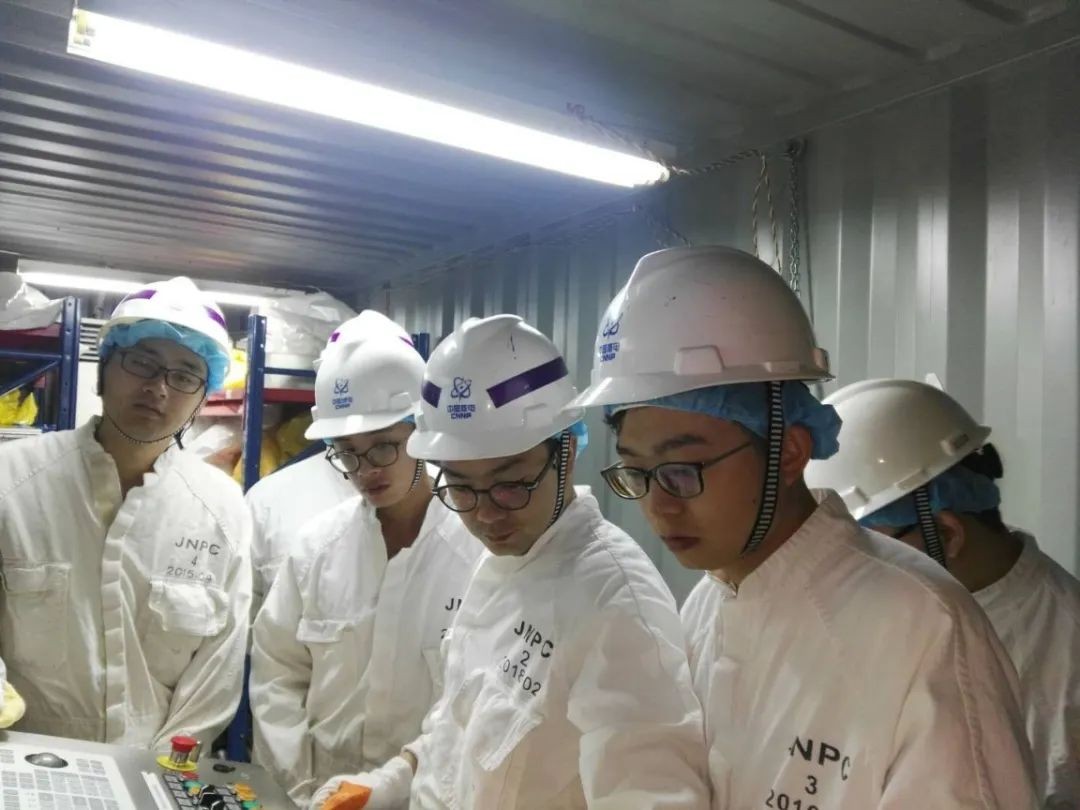

在反应堆压力容器的开关盖工作中主要使用螺栓拉伸机进行操作,维修一处堆本体班进一步细化职责分工,推进理论知识学习,从深入研究设备运维手册开始,通过梳理备品备件清单、学习经验反馈、模拟实际操作等措施夯实理论基础,再从日常期间的拉伸机组装、调试开始,通过自主实施逐步摸索出一套成熟的实践经验。大修期间在厂家人员操作的基础上,反应堆专业人员逐步扩大自主检修的范围,通过不断地学习与交流,掌握了反应堆主螺栓拉伸机自主操作的能力。
