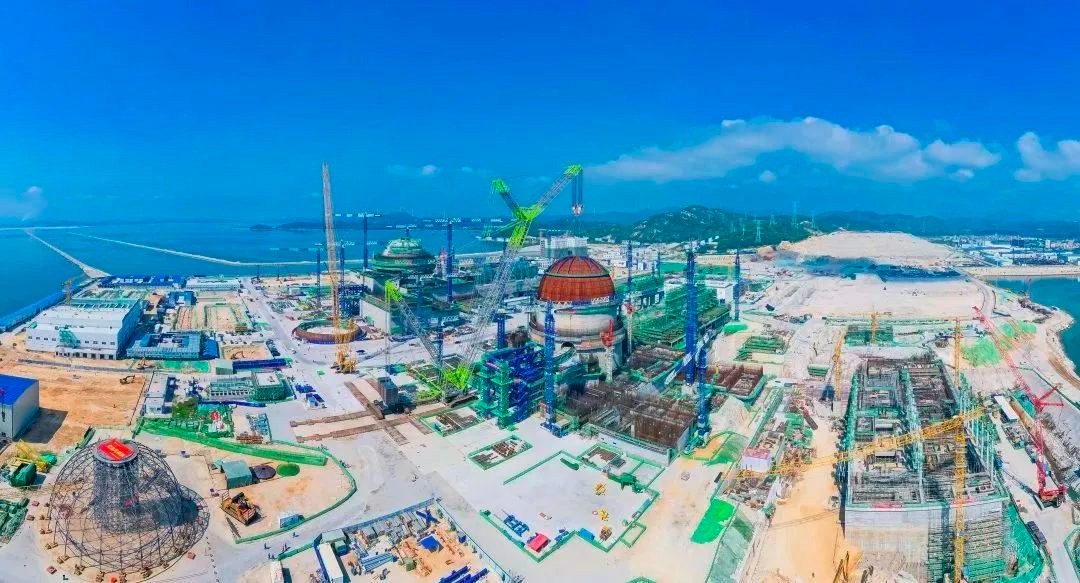

5月12日,在位于福建漳州的核电500千伏送出工程五峰段41号至42号塔现场,随着最后一根子导线的压接升空完成,标志着漳州核电500千伏送出工程全线贯通。
漳州核电500千伏送出工程是漳州核电项目的配套送出线路工程,分为五峰段、东林段,新建双回线路143公里,铁塔315座,于2021年11月份开工建设。线路途经山地、丘陵、江河等地带,涉及多种塔型,施工难度大,技术标准要求高,施工阶段创下多个国内、省内第一。
在工程建设过程中,施工单位将数字化与机械化理念融入现场管理,着力解决地形条件恶劣、作业条件复杂等难点。工程建设初期,项目部通过数字化智能管控平台,建立工程电子沙盘,实现“全工程、一平台”统一管理,有效整合作业计划、风险管控等信息,实时掌握工程动态。针对地形起伏大、花岗岩球状风化严重等难题,施工人员在大山里建起“轨道交通”,在沿线33基铁塔采用货运索道运输方式进行组塔,安全、高效、绿色地解决山路运输施工难题,最大限度节约了资源,提高了生态效益。
“我们在施工阶段投入微型钻机、可视化牵张放线等8项新型设备,将机械化率提高20%,在确保施工安全、质量和进度的同时,缩短施工工期。”施工项目总工张雪峰说。4月份,该工程圆满完成国内首次500千伏四回路同时跨越漳江架线施工,打破了国内最大紧线张力记录,为工程全线贯通奠定基础。
工程开工以来,国网福建电力有效落实“四个管住”,提升电网建设安全管控水平。同时通过全面应用42种施工标准工艺,加强过程质量管控,确保工程零缺陷投产。
据了解,该工程作为福建电网“迎峰度夏”重要工程,预计5月底具备投产条件,届时最大可输送1.5万兆伏安的清洁能源,有效提升福建清洁能源利用率,助力“双碳”目标。(严志辉)
