秦三厂112大修顺利结束

2023-04-25 15:26  来源:秦山核电    浙江核电站  秦山核电站  核电运维  数字核电

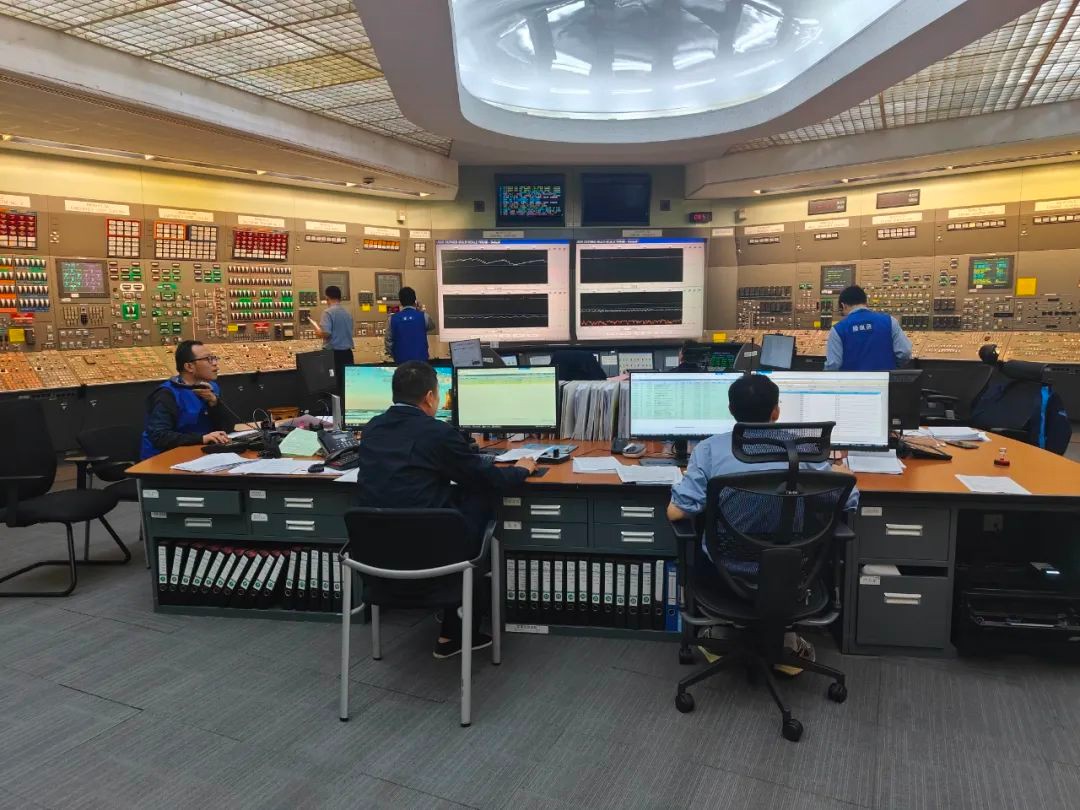

4月24日23时整,秦三厂1号机组成功并网,112大修顺利结束。112大修自3月29日开始实施,工期26.92天,刷新秦三厂B类大修纪录,成为全球CANDU6型机组大修业绩领跑者。


4月24日23时整,秦三厂1号机组成功并网,112大修顺利结束。112大修自3月29日开始实施,工期26.92天,刷新秦三厂B类大修纪录,成为全球CANDU6型机组大修业绩领跑者。

秦三厂为重水堆核电机组,区别于轻水型压水堆,大修期间核燃料始终全部留在堆芯中。大修工作管控要充分考虑核安全优先原则以及一回路热阱、电源配置的冗余度,极具挑战性。

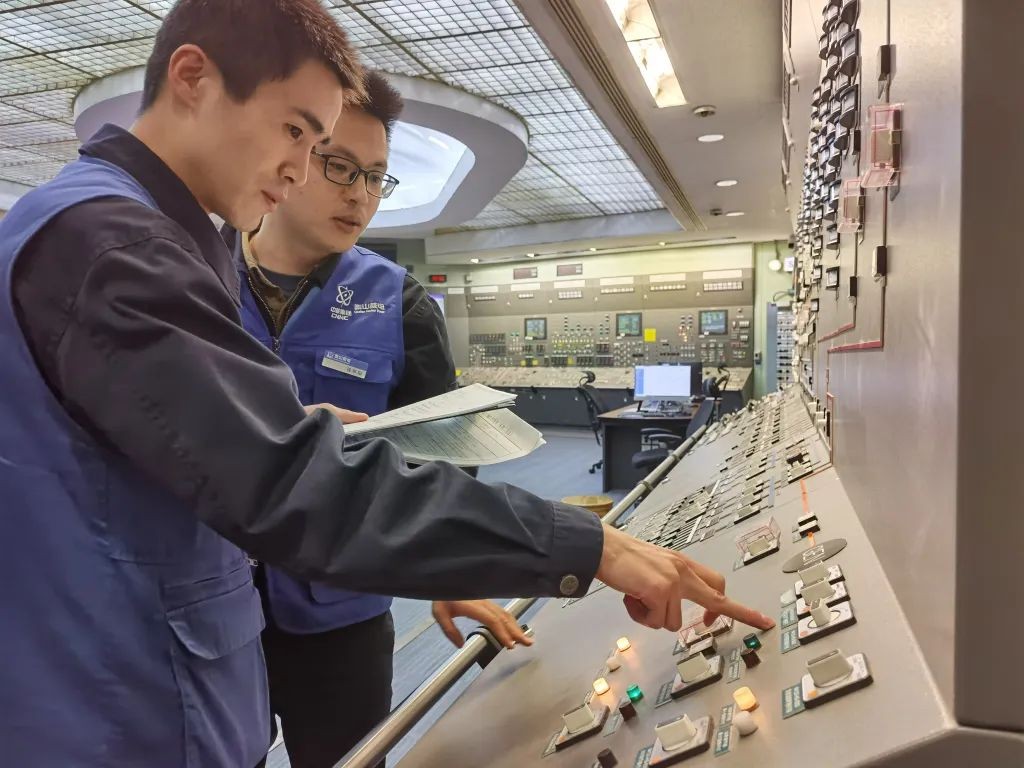

在大修总指挥部的指导和“五同五共”党建联建品牌的引领下,大修全体人员秉持“安全上千钧重担、准备上千思万虑、质量上千真万确、执行上千方百计”的“四千”精神,早在大修准备阶段就开展关键路径优化、重大隔离和定期试验的实施逻辑优化、慢化剂泵内部O型圈等重大专项专用工器具改进,并依托科研攻关,组织完成核一级手动球阀、核级蝶阀引漏隔环等国产化成果的应用,解决核心技术难题;大修实施期间,重大操作专人跟踪、重要节点专人负责,关键路径负接口,并应用iDaxiu数字化管理系统动态识别并跟踪大修执行过程中的“安全/质量/进度”上的偏差,驱动快速响应和自主改进。

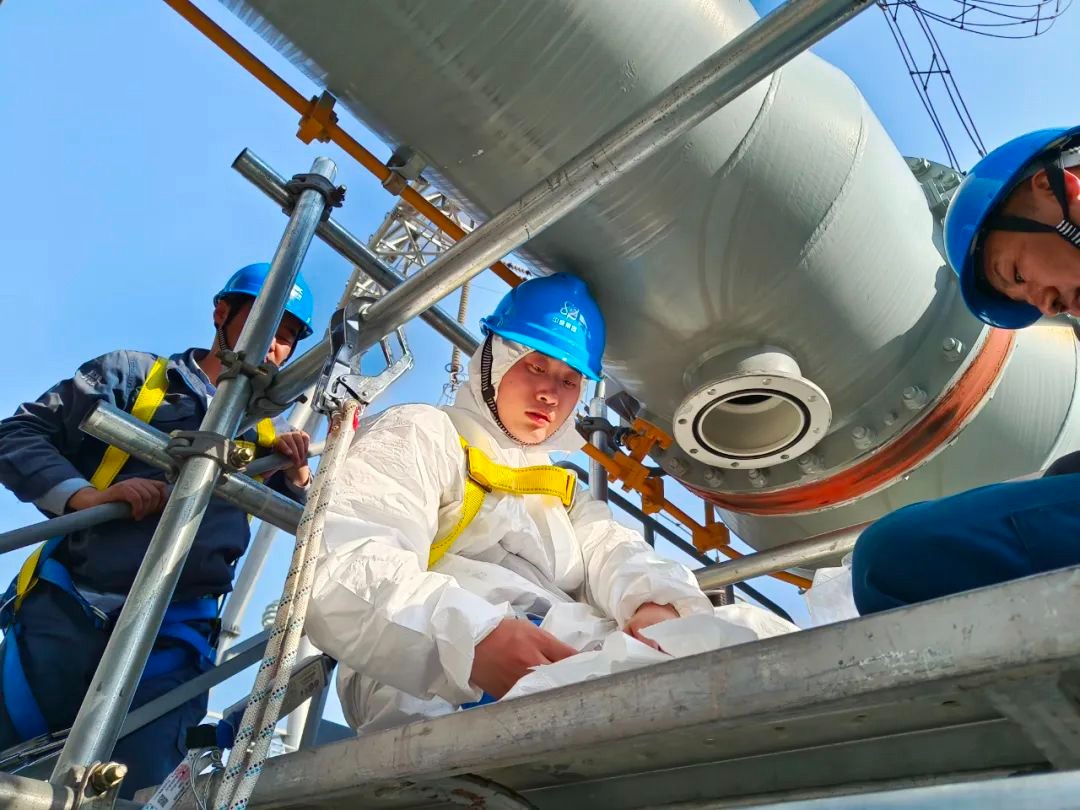

秦三厂112大修安全、优质、高效、有序地完成了5700余项工作。其中,建立保证停堆状态、失去四级电源试验、机组临界至一次并网、安全壳高压泄漏率试验、主变放油内检、钴调节棒更换、不可达区域仪表管检查和保温仓支架整治等多个运行操作和重大项目取得秦三厂最优业绩;大修期间成功安装钇-90同位素生产装置、入堆碳14-靶件,为建设同位素生产基地提供助力。目前,秦山核电已经完成本年度两次大修,两次大修指标当前值全部达到三星标准,年内还将实施三次大修。秦山核电将牢记初心使命,深入落实集团公司“创新优化年”各项举措,进一步有序推进大修安全、规范、优质开展,在勇做新时代核电领跑者的新征程上持续交出优异的大修答卷。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

培训报名

深圳核博会

中国核电网


推荐阅读
