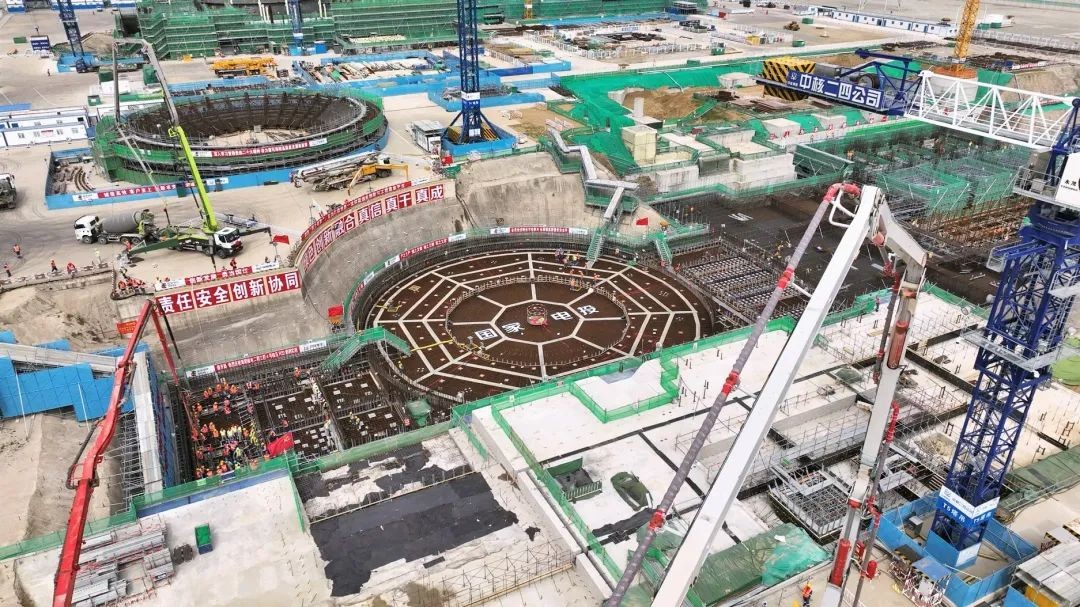

4月22日,经国家核安全局核准,国家电投海阳核电4号机组浇筑核岛第一罐混凝土(FCD),标志着海阳核电二期工程实现重要里程碑节点,开启核电建设重大项目全新阶段。
海阳核电4号机组核岛底板混凝土整体采用由南到北、斜向分层、水平推移、一次成型的连续浇筑方式,浇筑分为三个阶段,总量约为5488立方米,底板平面尺寸大、形状不规则,浇筑施工作业要求高、难度大,计划浇筑时间52小时。
海阳核电二期工程新建3、4号两台机组,均采用自主设计、国产化三代非能动压水堆核电技术(CAP1000),单台机组容量125.3万千瓦,满足国际最高安全标准,计划工期为56个月,两台机组计划于2027年全面投运。2022年4月20日,国务院常务会议对海阳核电新建机组项目予以核准,该项目是贯彻落实新发展理念的生动实践,是我国实现核电产业高水平自立自强的重要工程,为稳经济、调结构、促增长提供产业助力。
为确保新建机组高质量建设,山东核电作为业主单位,携手装备制造等上下游合作伙伴,进一步推进设备国产化的研发和应用,同时建立了动态闭环的风险识别和应对机制,不断提升供应链的风险监测和防范能力,确保设备供应链的稳定和自主可控,有利于三代核电产业链体系建设的可持续发展。
作为勘察设计和全场总承包管理单位,上海核工院海阳核电项目部严格履行核安全主体责任,始终将核安全摆在首位。坚持“慢就是快”的工作理念,推动标准化工程管理,形成“四个一”管理矩阵。即一份先决条件清单贯彻始终,每日一次协调会推动解决现场问题,持续完善一个FCD待检资料包直至核安全局验收合格,一支上下游党员联合先锋队统筹协调,扎扎实实推动现场工作落实落地。
核电作为安全、清洁、环保的能源利用方式,1千克铀235裂变以后产生的能量,大致相当于2700吨标准煤充分燃烧释放的热量。海阳核电一期工程1、2号机组自2019年全面投运以来,已累计发电超过890亿千瓦时,节约原煤消耗约3800万吨,减排二氧化碳约7100万吨;二期工程建成投运后,海阳核电基地将有四台机组运行,总装机容量为500万千瓦,年发电量约为400亿千瓦时,能够满足山东省一半以上人口的居民生活用电需求,对改善山东省能源结构和生态环境,以及推动“双碳”目标实现具有重要意义。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
