4月6日16:30,田湾核电7号机组最后一台穹顶非能动热交换器经过地面组装、运输、吊装和就位调整工作,顺利吊装至穹顶球带位置。至此,田湾核电7号机组16组穹顶非能动热交换器全部就位,较计划提前了13天,为后续管道安装创造了良好条件。


4月6日16:30,田湾核电7号机组最后一台穹顶非能动热交换器经过地面组装、运输、吊装和就位调整工作,顺利吊装至穹顶球带位置。至此,田湾核电7号机组16组穹顶非能动热交换器全部就位,较计划提前了13天,为后续管道安装创造了良好条件。

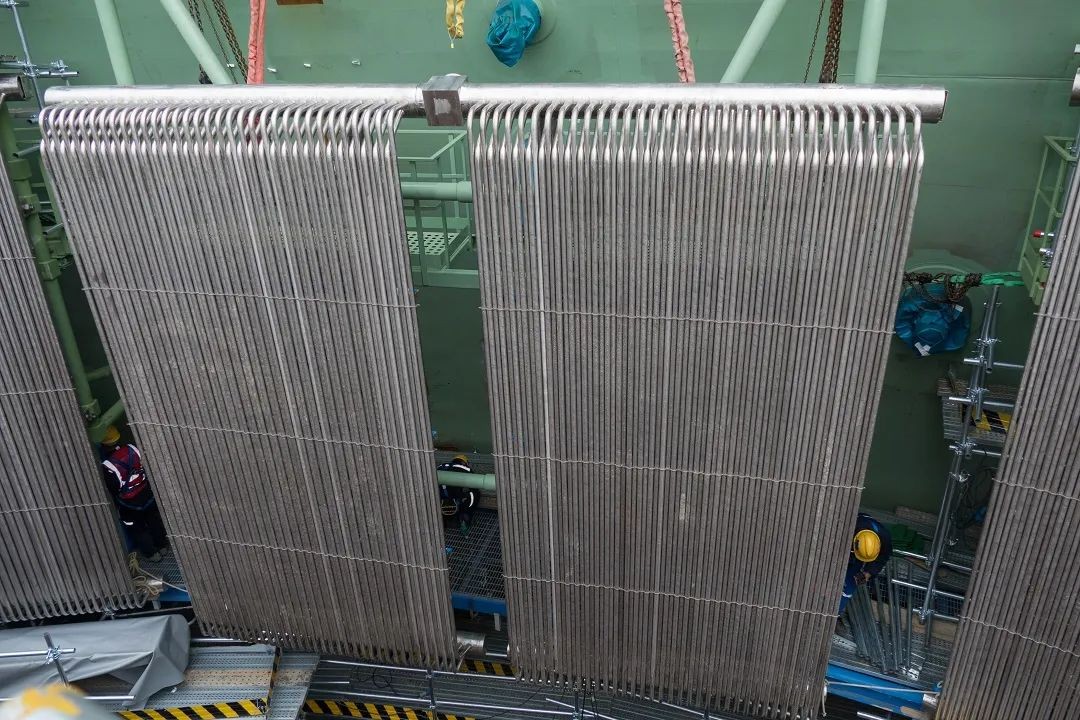

热交换器作为安全壳非能动导热系统的主要设备,将安全壳内热量排至壳外热阱中并将其保持在设计限值内,可进一步提升机组的安全性,此次吊装的非能动热交换器是国内核电站非能动设计中首次采用的换热装置。

单组热交换器高约6.6米、长5.2米、重7吨,共16组,安装在核岛反应堆厂房内49.6米标高处的穹顶球带上,随球带一起整体吊装就位。由于每组热交换器吊装前涉及地面组装、与埋板安装就位等各项累计误差控制困难,同时没有相关安装经验,各参建方在安装过程中边优化边改进,通过采用制作连接管模拟件、增加安装调整焊口、调整连接垫片力矩及制作L型连接板等方式方法,解决了热交换器本体就位要求和贯穿件连接精度相匹配、连接垫片变型和热交换器管卡在供方运输阶段断裂等问题。同时优化热交换器连接板安装工序和就位逻辑调整,由最初的每周安装2组到每周安装4组,将55天的安装工期缩短至42天。

田湾核电7号机组安全壳非能动导热系统热交换器的顺利提前安装完成,为后续机组热交换器安装工作积累了宝贵经验,为把田湾核电7、8号机组打造成为“标杆工程”“精品工程”贡献安装力量。
