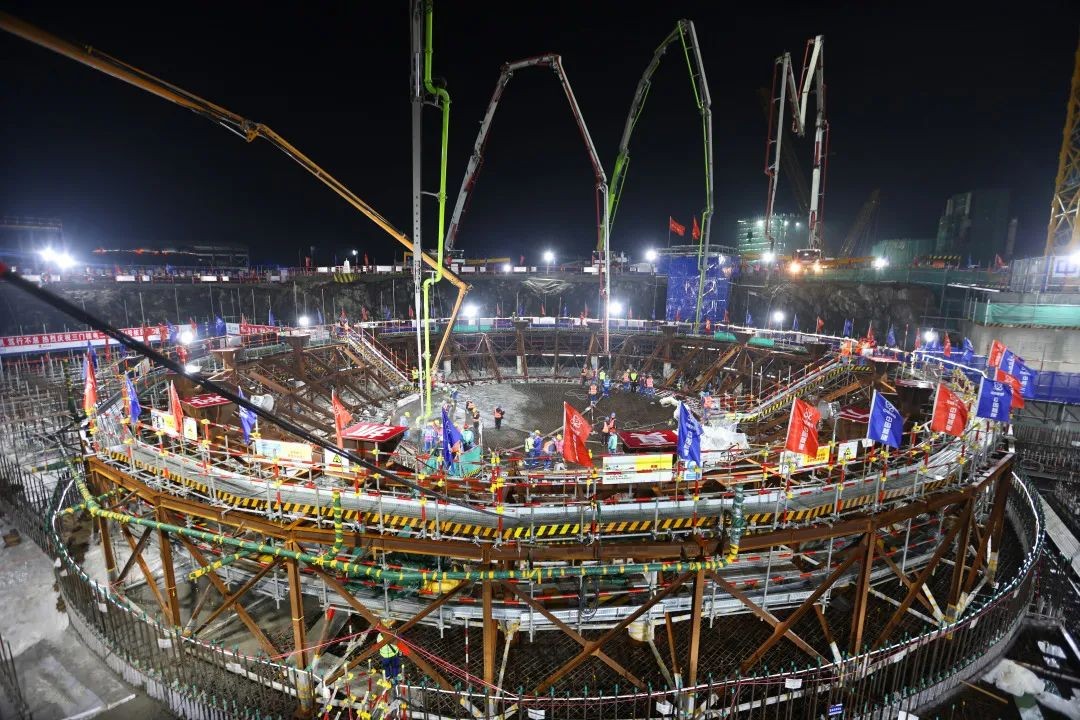

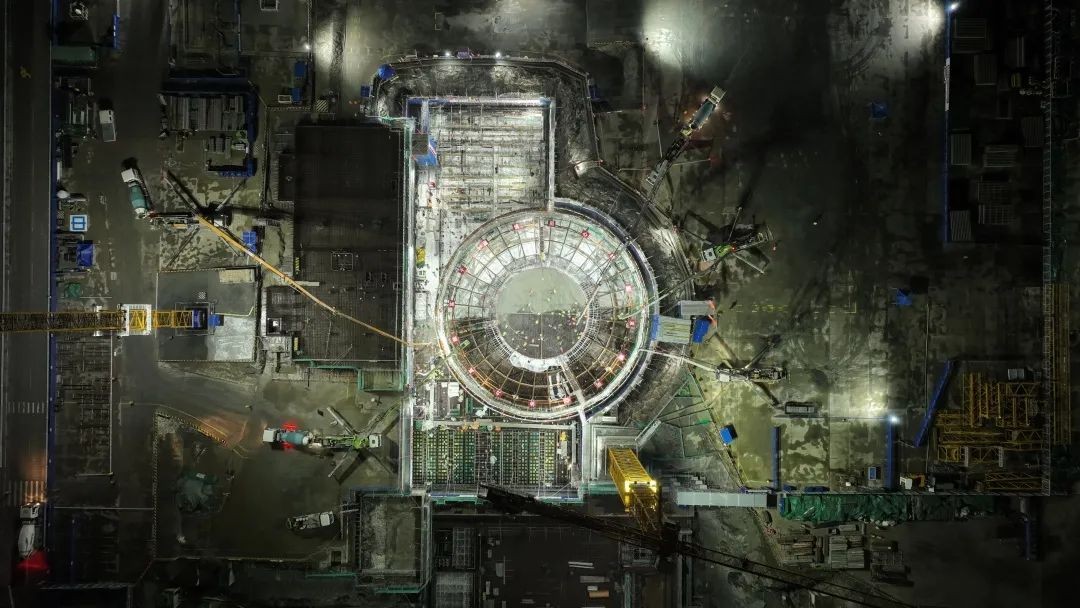

3月24日20时9分,三门核电4号机组核岛底板混凝土浇筑(FCD)圆满完成,用时59时30分,实际浇筑混凝土总量为5824.5立方米。
本次FCD标志着三门核电二期项目两台机组全面开启建设。浇筑的圆满完成,为4号机组的高质量建设开好局、起好步,也为二期工程进入高峰建设阶段吹响奋进冲锋号。
为顺利实现这一重要里程碑节点,上海核工院立足经验反馈,深耕创新理念,不断优化施工逻辑和技术方案,在结构施工关键路径上节省工期约25天;此外通过提前引入CR10模块,为本次合并浇筑创造了良好先决条件,也为混凝土养护期间钢制安全壳底封头下部钢筋绑扎工作提供了有利条件,便于后续吊装工作的开展与推进。
在提升技术的同时,公司全面梳理FCD准备情况,建立4号机组FCD 相关清单,制定核岛底板施工攻坚日例会制度,每日跟踪、检查、验收尾项施工;并开展多次培训、交底工作和FCD实操演练,全方位检验工程实施方的各项准备及应急工作。
针对合并浇筑结构复杂、大体积混凝土温度控制不易、混凝土振捣难度大等问题,公司紧密联系上下游,组建4号机组FCD联合党员突击队,合力出台攻坚方案;同时采用联合办公制度,切实践行“六个一”一体化项目管理机制;浇筑过程中,严格按照FCD方案和程序执行,认真接受华东核与辐射安全监督站现场监督组和专项监督处人员的监督检查,确保整个浇筑安全在控、质量在控。
预计4号机组建成发电后,年供电量可达100亿千瓦时,减少二氧化碳排放750万吨,相当于植树造林近2万公顷。三门核电二期工程全面建成后,一、二期工程总装机容量将超500万千瓦,每年可提供清洁电力超400亿千瓦时,相当于年减排二氧化碳3000万吨,将成为浙江能源电力转型的重要支撑,助力浙江绿色低碳转型和经济平稳运行。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
