中广核浙江三澳核电项目一期大件码头工程完成全部沉箱安装

2023-03-07 14:08  来源:中广核苍南核电    三澳核电站  中广核集团  工程建设

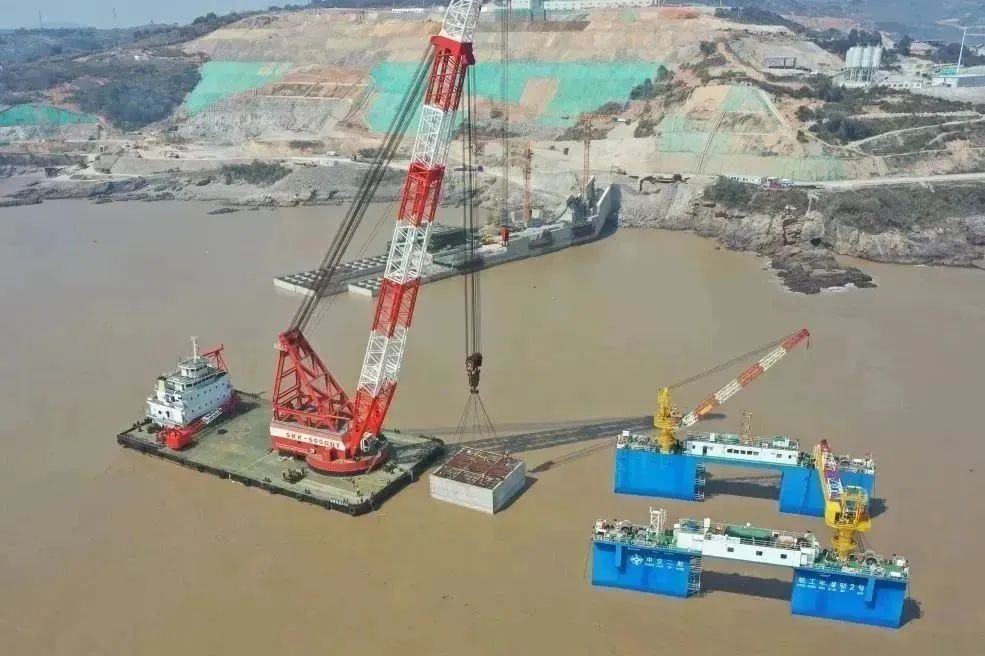

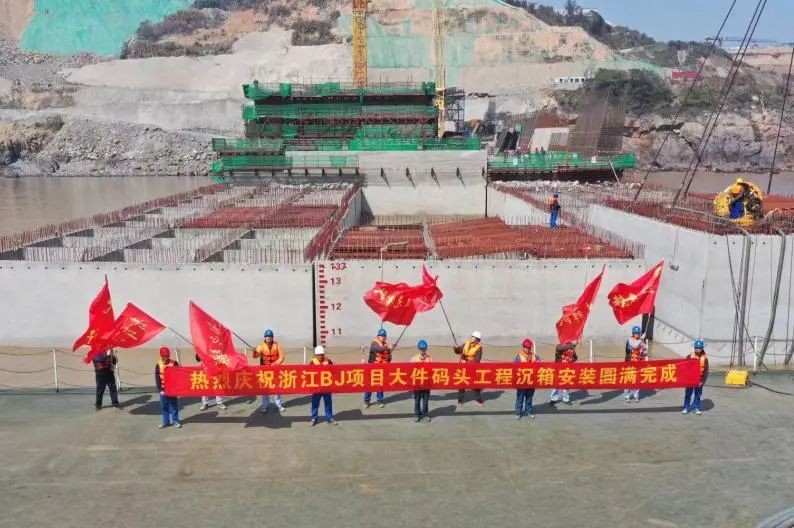

3月5日,伴随着最后一件沉箱平稳着落基床,中广核浙江三澳核电项目一期大件码头工程第30件沉箱顺利安装完成,至此,大件码头工程完成全部沉箱安装工作。


3月5日,伴随着最后一件沉箱平稳着落基床,中广核浙江三澳核电项目一期大件码头工程第30件沉箱顺利安装完成,至此,大件码头工程完成全部沉箱安装工作。

三澳核电项目一期大件码头工程采用重力式结构,码头平台长约138米,宽40米,前沿顶高程为14.5米。码头设计有预制沉箱30件,其中引堤段E型沉箱6件、码头段沉箱24件。沉箱在福鼎鸡母岩预制场完成预制后由半潜驳水上拖运至苍南施工现场,采用600吨起重船辅助安装。

沉箱出运安装是码头工程重、难点控制性工程之一,在项目沉箱安装过程中,针对项目地质条件复杂、拖运天气和海况差等不良影响,项目部提前组织、精密部署,围绕沉箱出运、安装等关键技术环节,对典型施工进行了仔细分析和总结,细化沉箱出运、安装的每一个操作流程环节,对可能出现的问题进行分析研判,并针对码头施工区域的潮位、天气等因素做了相应的工作预案,保证了沉箱安装的顺利进行。

三澳核电厂是我国重要能源战略项目、国家重点建设工程,三澳核电项目一期大件码头工程作为核电厂前期配套海工工程,建成后将作为核电厂核岛重件设备上岸的平台及运输通道。全部沉箱的安装完成为码头工程如期交付使用及三澳核电厂建设提供了坚实保证。
