在最近一次长时间的维护大修中,TVO团队在OL1进行了大范围的维护和升级活动。OL1和OL2维护经理解释了他们的战略及其执行情况。
1、年度大修
奥尔基洛托拥有两个BWR核电站和一个位于芬兰劳马附近的新PWR电站。
2022年4月下旬,芬兰核电站运营商Teollisuuden Voima Oy(TVO)开始在奥尔基洛托(Olkiluoto)核电站1号机组进行定期年度大修。
该核电站以芬兰西部的奥尔基洛托岛命名,拥有两台在运890MWe沸水堆(BWR),分别于1978年和1980年投入运行,一年或两年后进行商业运营。
总的来说,这些机组提供了芬兰全国约五分之一的电力需求。该核电站由ASEA-Atom(现为西屋公司的一部分)设计建造,于6月初恢复使用。
OL1和OL2的维护经理索利·索涅米(Sauli Suoniemi)解释道:“我们的正常策略是有两种停机。一台机组每年都会进行燃料中断,另一台机组服务中断。”
“对于燃料中断,我们会更换燃料并进行强制性测试和一些预维护。在服务中断中,我们会进行所有预维护、检查和其他修改。标准要求为燃料中断7天,服务中断14天。在每五年或六年后,进行类似更大的修改时,我们会进行更长的服务中断。对于1号机组,这花了32天,对我们来说太长了。”
TVO在前两次或三次停机期间“节省”了各种修改,这些修改可以在较长的大修期间进行。
在最近一次大修期间,进行了一系列预防性维护活动、检查和修改。
在这座拥有40多年历史的电厂,最近一次大修期间,还对水道进行了检查和维修。
最重要的工作包包括,更换停堆冷却系统中的泵和阀门,更新安全壳中的电气衬套组件,检查反应堆压力容器底部,维修厂用水通道和浇筑厂用水通道中的一个,以及更换给水泵中的叶轮,安装新的再循环管线,并对反应堆一回路进行压力测试。
“我们通常不需要超长的停机时间,我们有一个分散的预维护计划,这样我们就可以在正常的14天服务停机期间进行所有的免费维护。”
“这些超长停机时间仅用于改造项目,例如,我们必须更换大型一次循环泵和大型阀门。如果改造时间过长,我们进行超长的服务中断。实际上,唯一与维护相关的工作是我们的主回路压力测试,因为这对于正常的两周停机来说太长了。然而,这只是每八年一次,所以这些更长的停机时间只适用于大型改造项目。
2、避免过时

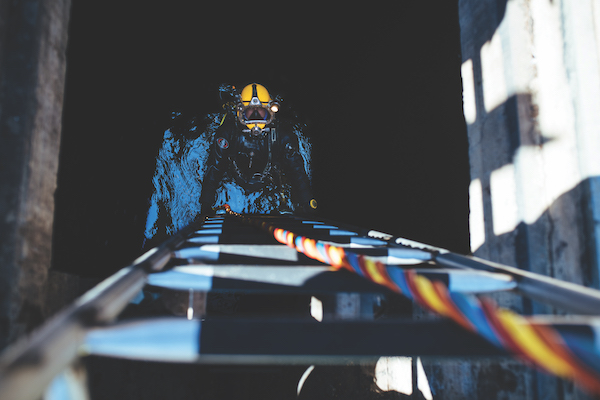

检查安全壳内的蒸汽排放井。
核电站运行寿命通常很长,鉴于其寿命——OL1和OL2已经运行了40多年,关键部件可能会过时和劳损,需要修改和升级。
原始设备制造商甚至可能在几十年的运营寿命内破产或被接管。从某种角度上说,最好的办法是用一个更现代的设备来代替一个机组。
在奥尔基洛托核电站最近一次大修期间进行的一次关键升级,其中更换了许多循环水泵。
正如索涅米所说:“我们今年所更新的泵是上世纪70年代末的,是最初一代。虽然它们运行良好,从这个角度来看没有任何问题,但很难获得备件。这些在技术上老旧的泵,通常是进行修正的主要原因。”
“当然,当我们更换新部件时,我们会检查是否能够获得更高效的设备。我们通常也会考虑提高电厂运行效率。我们做这些修改也是为了将来,当我们看到我们要改变一些系统时,比如说必须做这些额外的修改,在五年后,当我们做其他事情时,修改仍然有效。”
尽管现代化和替换是TVO的一个手段,但更强大的维护制度可能在经济上更有优势。
“当我们做出这些决定时,淘汰是一个值得关注的问题。
与任何正常的资产管理计划一样,这是一种平衡行为,必须检查维护成本是否有时过高,或者进行更多维护是否比更换新设备更便宜。例如,在大型检修项目,当我们计划或决定是否需要更换某些设备时,我们也会评估,进行更多维护是否更有效。对于可以完好无损但枢轴轴承磨损的大型阀门也会这样做。我们可以进行大型检修项目,以使旧的现有设备像新的一样。”
当希望更换或升级组件时,寻找合适的组件变得越来越困难。
索涅米说:“很明显,如今在核能行业不是一个买方市场。有时很难找到愿意满足我们需求的供应商,因为我们是一个小市场,我们有额外的需求,所以这并不容易。”
“即使在欧洲,也受到了福岛核事故的影响。当一些国家退出核电领域时,这加剧了供应链紧张。现在我们看到,核能发展在气候问题压力下开始重新评估。”
任何零件更换计划也必须符合现有法规要求,以确保任何修改都是合格的。
“当我们处理与安全相关的系统时,所有设备和任何修改都必须由我们自己的官员进行鉴定。为了可靠性,如果我们处理的是与安全相关系统,例如,在1号机组和2号机组中,我们有四个子系统。一旦你找到了符合你规格的设备,你就要试用相当长的时间。”
我们在设备中为一个子系统安装一个组件,从中我们可以获得运行经验。一旦实用性得到验证,确定它运行良好并且不会出现任何意外情况时,就可以在其他三个子系统上推广。如果我们同时在所有四个子系统上安装,一但发现意外,就成了一个潜在的噩梦。因此,我们可以通过前一种方式确保可靠性。
通过维护来提高效率。虽然更换部件可以防止潜在的过时问题,但TVO实施的全面维护计划也可以使整个系统随着时间的推移得到改善。
升级支持,通过减少泵电机等的寄生负载来提高效率。因此,在五年现代化大修期间,TVO评估了工厂产量的潜在收益。
OL1和OL2系统性改进。
索涅米解释道:“电机可以更高效,设备也可以更高效。值得一提的是,我们要检查一下,看看我们是否可以在改造过程中使我们自己的流程更有效。”
“我们可以通过安装新设备来提高工厂运转效率,这一点非常重要。因为我们必须致力于建设一个更高效的工厂,要从工厂获得比使用相同资产获得更多的效率。”
他引用了在上一次大修期间进行的升级:“五六年前,我们进行了一项改造项目,更换了主要的海水冷凝器。旧的冷凝器处于淘汰的边缘,已经到了使用寿命的尽头。我们得到了更高效的主冷凝器和更多的工厂净功率。这些新的冷凝器物有所值,我们还更换了高压换热器,这也为我们带来了更多的经济效益。”
更换给水泵的叶轮是另一种改进,它提高了效率,但也提高了安全性。
“旧的水泵已经磨损了,是时候进行更换,我们从OEM合作伙伴那里更换了更有效的新一代设计水泵。
我们有四个主给水泵使用这些新叶轮,在所有正常情况下只使用其中的三个泵。我们可以用三个泵驱动系统,可以在任何情况下使用3个泵。”索涅米说。
这可能会留下大量的备用容量,但也意味着主给水泵功率需求减少了25%,从而节省了电厂系统中使用的大量功率。
他说:“如果一台泵出现故障,那么就不可能从发电厂获得全部功率输出。这不仅提高了安全边际,而且提高了性能。从这个角度来看,这也是一个好的举措。”
“这个项目是一个很好的例子,我们可以选择更换整个泵或仅更换叶轮。我们决定保留这些旧泵,并对一些元件进行了检修。这些泵使用液压离合器驱动,我们还对离合器进行了一些优化,并更换了叶轮。我们还将对泵进行一些腐蚀修复。这种项目有很多步骤,但后来我们几乎像换了新泵一样,不需要更换整个装置。”
OL1的蒸汽轮机也对低压部分进行了升级。
该厂一直在进行改进,并从17年前汽轮机岛现代化项目(TIMO)下的汽轮机更换等项目中进行了改进。
该计划与2005年至2006年的年度停机时间相吻合,更换了再热器、低压涡轮机、蒸汽干燥器和6.6 kV开关设备,并实现了两个电厂涡轮机过程自动化的现代化。
索涅米说:“当这些项目合并后,工厂发电能力显著提升。”
他指出,虽然这些主要的现代化改造每五年或十年进行一次,但在最近一次大修期间,最大的修改是对水泵。
3、技术开发

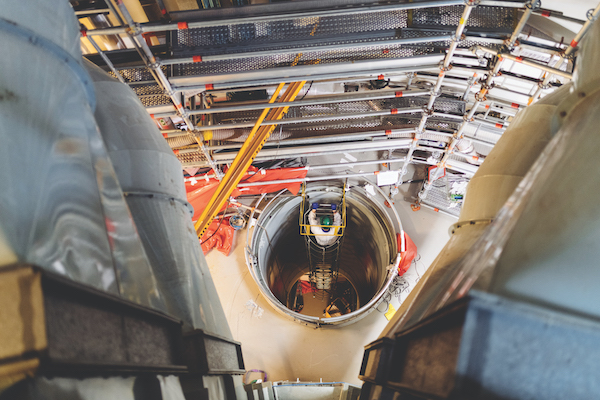

该检修井通向RPV下方的区域。
除了工厂系统的现代化,TVO还与合作伙伴合作开发新型工具,以支持其运维和检查计划。
例如,在这次大修中,部署了一个专门的摄像系统,用于检查1号机组的反应堆压力容器。“容器树项目是一个与材料相关的项目。
当我们在主回路压力测试期间从堆芯中取出所有燃料时,我们使用摄像机操纵器检查容器底部,以查看是否有任何污染或异物。这是自核电站启动以来,我们第一次能够检查反应堆容器的整个底部。”
他补充道:“我们与一个合作伙伴和供应商合作,开发了基于监控摄像机操纵器的专用设备,进展非常顺利。我们为2号机组开发了该设备,通过不断改进,性能十分优异。我们开发了一些用于维护的专用系统,在检查中发现当使用大量机械手进行检查,而不是在维护中使用时,效果更明显。”
索涅米继续说道:“尽管从1号机组的反应堆中取出了一些损坏的燃料,但摄像机的检查并不是为了找到一些碎片或类似掉入燃料通道东西。它是为了找到一些一直到容器底部的小部件,例如销或小螺母以及类似的东西。实际上,我们什么也没有发现,都是干净的。”
类似的检查计划在未来进行,但TVO尚未决定何时进行。
索涅米说:“也许,当我们从堆芯取出所有燃料进行压力测试时。这可能是实现这一目标的窗口。”
在大修期间,操作员通常不会更换所有燃料,而是更换大约四分之一的燃料。
奥尔基洛托核电站现代化的另一个方面是使用现代数据系统。嵌入式传感器的数字化是当前系统升级和现代化的一部分,也是维护过程的一部分:
“我认为这是一件越来越重要的事情,在像这样的老工厂里,我们几乎没有这样的东西。一切都是后来建造的,例如振动监测系统。在未来,设备将更加依赖这些。我相信,我们的老工厂也是如此,获得更多数据可以用于维护计划。如果我们能够获得更多的数据和信息,那么我们可以利用这些不断改进电厂。对于这种趋势,我表示肯定。”索涅米说。
他继续说道:“在我们当前的维护和升级计划中,我们在执行一个项目。有很多数字化以及这类传感器和数据源,我认为我们将从3号机组中学到很多。未来,我们还可以将这些经验用于1号和2号机组,以了解哪些数据是重要的,以及将这些资产放在何处来开发知识库,但我们现在还没有将这种能力常规地包括在我们安装的新设备中,例如阀门。”
4、工作流管理
关键部件的维修或更换决定取决于一系列因素。
尽管14天是执行一系列不同维护活动和特殊项目的一个狭窄窗口,但TVO有一种新颖的工作流管理方法。
索涅米解释道:“我们有一套非常独特的系统来处理这些维护中断,其中一名维护工程师负责整个项目,例如所有涡轮岛阀。对于大修,该工程师将负责整个预维护计划,并计划其设备的所有大修工作。”
“然后,他们将从供应商和合作伙伴那里获得资源来执行这些工作。在本例中,他们是涡轮机岛阀维护工作的现场和项目经理。我们将有另一名维护工程师负责反应堆岛阀,一名负责泵,一位负责仪表等。因此,我们将所有核电厂设备分为小部分或部分,每个部分都有自己的维护工程师负责。他们计划自己的所有工作,然后在大修前做好所有计划工作准备,以确保他们获得所有备件和所有资源,并且在大修期间他们都在现场。”
他补充道:“这是非常罕见的,我们在维护中进行所有的维护规划和维护工程。在大多数工厂中,技术部门会进行例如维护前规划和此类工作,但在TVO中,我们会进行维护,这不仅是为了执行,也是为了维护规划。”
“当你必须自己事先做好所有计划,确保所有必要的备件,维护整个预维护系统,然后在现场负责时,这是非常有效的。当你管理所有自己的设备时,你学到了很多,然后在下一个冬季的大修期间,你可能会记得。例如,某个特定的阀门在某个部件上出现了额外的磨损,我们必须将这些信息作为下一次大修的相关信息,并在每年年底进行一次完整的报告。就维护需求和停机效率需求而言,这是一个非常好的系统。”他说。
各首席工程师还相互协调,以确保在大修过程中工作流程顺畅。
“他们肯定会在运营中协调工作,彼此非常了解,很容易取得联系。我们对1号和2号机组都有一个单一的组织,因为它们或多或少都是相同的,所以同一个人用相同的设备和备件来管理1号和第2号机组。”
这种方法建立了一个深入的知识库。在两个机组之间提高了维护效率,其中可能会出现特定问题,例如特定阀门的加速磨损。
索涅米总结道:“当你在做计划的时候,你要保持预维护计划和备件。然后要在冬季的几个月里做好所有的计划和准备。”
在备件投入使用时,通过对非运行部件进行维修,也将停机时间保持在最低限度。
“我们确实有很多机组的备用设备,因为,如果你对一个大型阀门进行大修,可能需要很长时间。相反,我们更换了整个阀门的插入件,然后取出了这个插入件,可以对其进行必要的维护。当我们有一个可更换的设备或插件时,我们可以缩短停机时间,我们可以在在线时间进行检修。”
5、经验传承
招聘新工程师以取代长期服务员工的经验和知识,是核业务的一个长期问题。TVO有大约1000名员工,但不可避免地会有不断的人员流动。
“当我回到20年前的时候,有一些人在20世纪70年代末和80年代初建造了这些工厂。他们仍然在工作,但有几年他们都退休了,我们迎来了新一代。当然,新人没有那种真正建造工厂人的知识,存在一定的风险。重要的是,我们有一个良好的数据系统,涵盖了大量的运营经验。新的工程师可以去数据系统检查以前的经验。例如,注意到1999年也有类似的现象,当时是这样处理的。”
“在这些将要使用60年或更长时间的电厂中,我们有这些历史数据和运行经验是非常重要的。这是我们的决策依据,保证方法有效的基础。如果没有这种基础,可能充满各种风险。”
TVO也在关注这些历史记录的升级和数字化,以便更有效地访问和使用这些历史记录。
“我们已经开始注意这方面问题。现在,我们正在抽出纸质记录的关键部分,评估其对未来维护的帮助,并在需要时将其数字化。例如,我们有一个非常好的运营数据,来自20世纪90年代初的维护记录。我们有了一个开发更多数据系统的项目,耗时将十分漫长,因为所有工厂文件都在原始文件中,例如蓝图。我们已经有了相当多的1号和2号机组的数据,但要获得所有数据还有很长的路要走。”
在其存在的整个过程中,TVO一直致力于升级OL1和OL2,使电厂通过现代化来提升核能力。在过去40年中,这些现代化项目提高了发电厂机组的安全性、生产能力和经济性,不仅为延长寿命,而且为运营的可靠性铺平了道路。
例如,自20世纪90年代初以来,这两个机组的容量系数都远高于90%。
OL1和OL2最近一次年度大修,包括换料和各种年度预防性维护活动、检查、维修和测试,电厂于6月恢复运行。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
