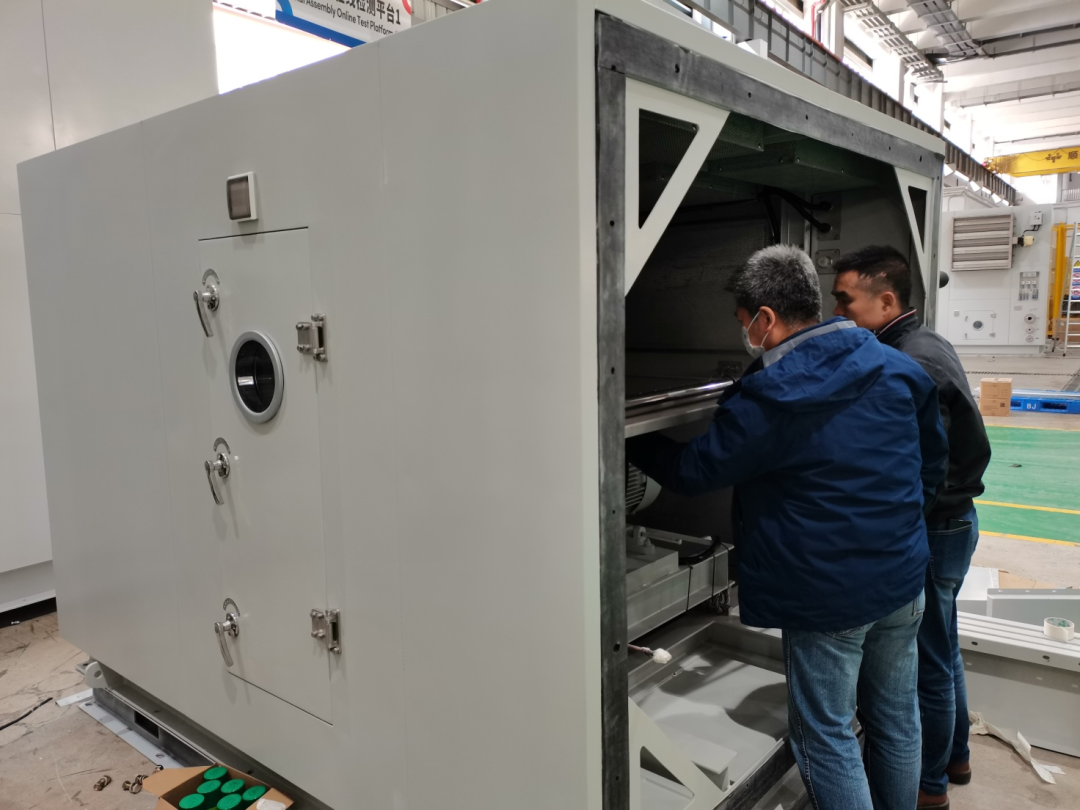

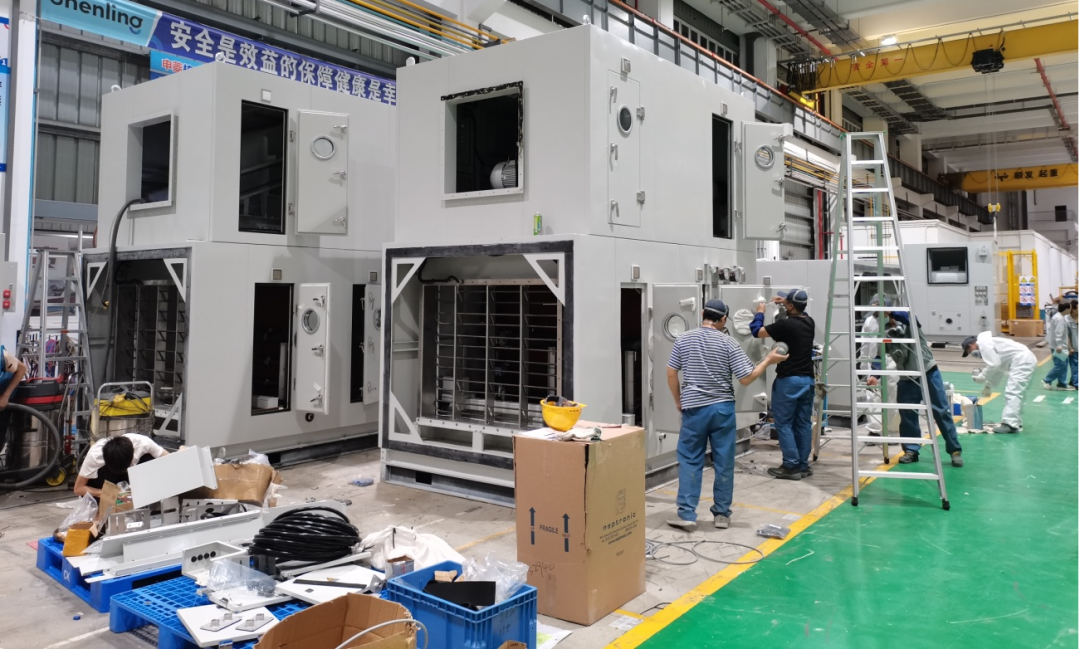

2023年2月15日,田湾7号机组4台安全级直接蒸发式空气处理机组顺利发运。中核工程设备成套中心水暖团队克服新冠疫情、外购件加工周期长等多重困难,将3个月交付周期的设备压缩至2个月内完成,全力保障了国际核能合作示范工程的有序推进。
凝聚一心 全力赶工
机械设备二部水暖团队坚定“哪里需要就到那里去,永远冲在第一线”的理念,第一时间抵达了主设备生产制造厂,对项目执行中的潜在风险和关键难题进行了每一个环节、每一个工序的细致梳理,从装配工序、试验项目、文件资料、包装发运等方面制定专项计划精确到天进行跟踪落实。对于厂家外购部件的货期问题,积极协调外购部件厂家货期,组织线上会议梳理外购物料厂家的产能、生产安排情况等,紧急情况下安排人员到5家分包厂家进行现场跟催等措施保障物料的及时供应,不影响整机设备的交付。
团队协作 攻坚克难
由于多车间赶工的情况下,机组集中生产,实验室资源紧张的情况下,水暖执行团队组织业主、设计院、现场项目部及供货商共同针对机组的试验大纲进行详细的分析,与规格书进行充分比对后,将测试项目进行优化,提出标准风管的改善建议,顺利的将每一台设备测试时间从原7天缩减至4天。
分秒必争 顺利交付
在赶工期间,水暖执行和监造团队及业主连续2个周末持续加班,节假日依然坚守在总装现场,与制造厂共同赶工,并且前瞻性的提出很多后续工作中可能出现的风险点以和预防措施,从而大大降低了项目后续工作中的异常返修时间以及验收过程中完工资料整理时间,缩短了后续的验收周期,将3个月交付周期的设备压缩至2个月内完成交付。
面对国际核能合作重大项目,设备成套中心作为重要的核设备板块,始终坚持以现场需求为奋斗目标,齐心协力、攻坚克难,全力保障项目进展,为后续现场土建施工和安装作业提供了有力保障。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
