白俄罗斯奥斯特罗维茨核电站第二机组计划在三月或四月试接入电网

2023-02-07 16:31  来源:世界核新闻    白俄罗斯核电  奥斯特罗韦茨核电站

据白俄罗斯能源部副部长Mikhail Mikhadyuk称,位于奥斯特罗维茨的白俄罗斯核电站第二台机组的并网测试计划于 3 月或 4 月进行。


据白俄罗斯能源部副部长Mikhail Mikhadyuk称,位于奥斯特罗维茨的白俄罗斯核电站第二台机组的并网测试计划于 3 月或 4 月进行。

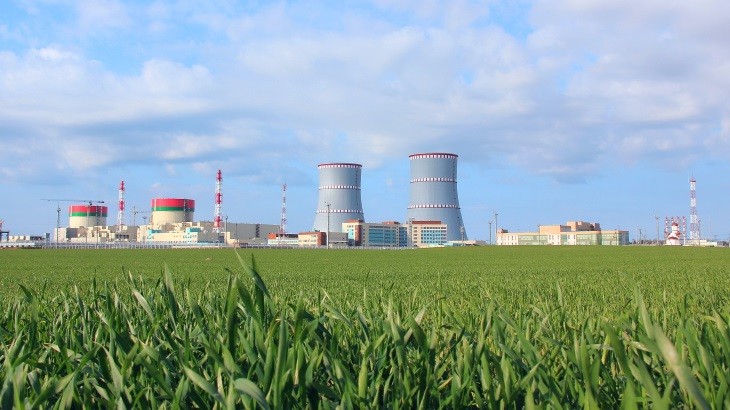

白俄罗斯奥斯特罗维茨核电站,图为2020年

首次低功率并网是核电站调试过程的一部分,核电站在全面投入使用前需要进行一系列的测试和检查。

Mikhadyu表示,这个过程包括在低功率下进行测试,将输出降低到零,进一步测试,然后逐步提高输出:从40-50MW开始,然后到75MW,再到90MW。这个过程将至少需要半年的时间。

Mikhadyuk说,第二台机组的建设和安装工作已接近完成。该部网站称,核燃料已被装入反应堆堆芯,处于 "97%的准备状态"。启动和调试操作正在进行中。"然后反应堆机组的输出将提高到最小可控功率水平"。

去年5月,能源部表示,它希望第二台机组能在2022年并网。第一台机组已于2020年11月并网。能源部称,一旦两台机组--俄罗斯VVER-1200反应堆--投入使用,该电厂每年将生产约18.5太瓦时的电力,相当于45亿立方米的天然气,每年对国家经济的影响约为5.5亿美元。
