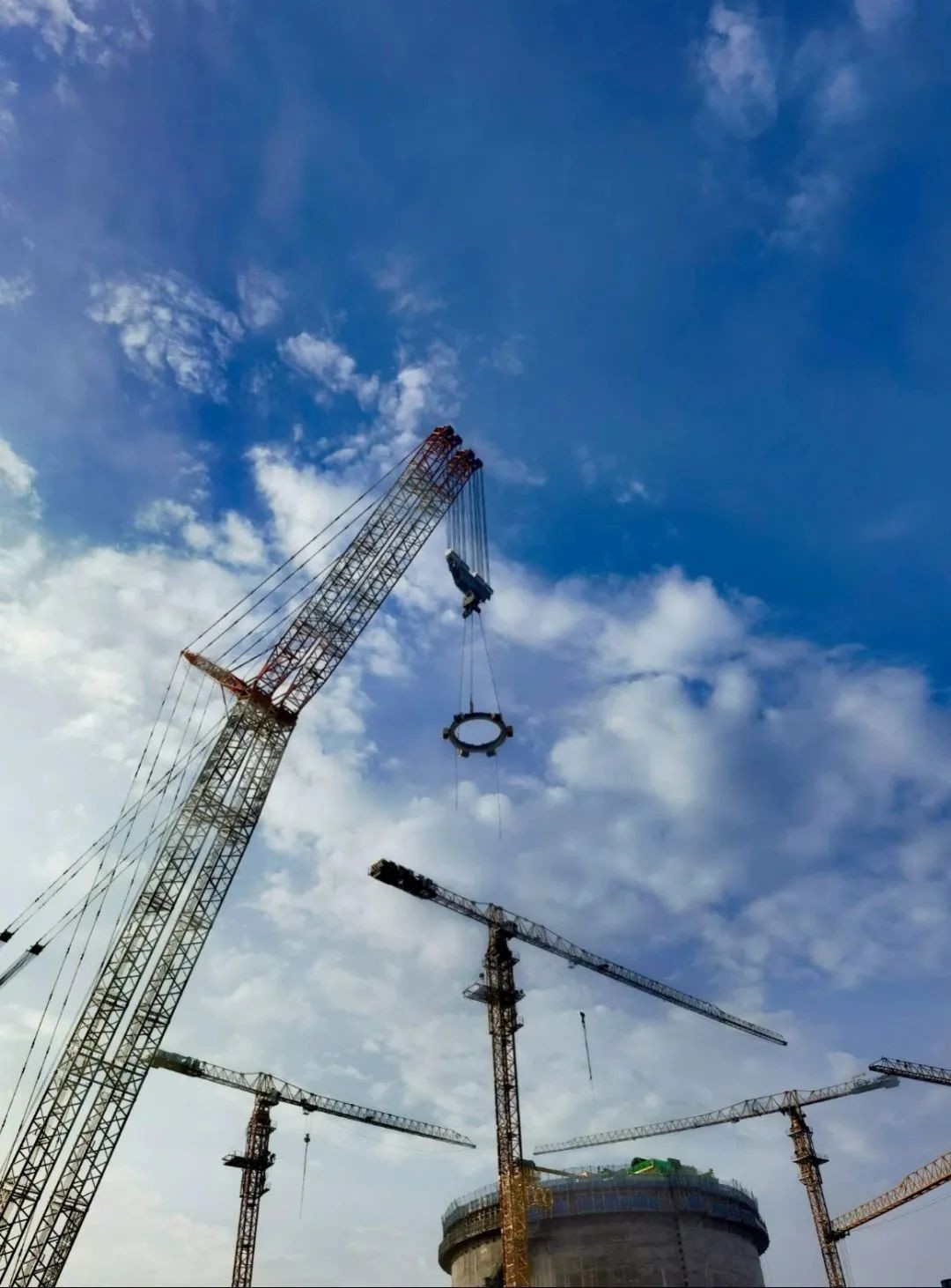

2023年2月6日11:28分,华能海南昌江核电3号机组压力容器支承环顺利吊装就位,3号机组内穹顶吊装的先决条件收尾再下一城,同时为后续压力容器安装就位筑牢坚实的基础。
1月10日,3号机组压力容器支承环开箱检查时发现0°~270°之间通风接口棱边存在磕痕缺陷,随即开启仓储类不符合项。由于不符合项运转流程较长,且设计院需要对该问题进行具体分析判断,为保障支承环后续工作能够及时开展,昌江公司积极推动不符合项流转,最终在春节前得到了设计院给出的正式处理方案。春节复工后,昌江公司主动组织各方推进缺陷的处理,及时跟踪见证现场处理结果。昌江公司同步协调推动吊装前先决条件的进展,包括吊装时间窗口、土建基础完成情况以及堆坑钢结构拆除情况等,为支承环吊装提供强有力的支撑。

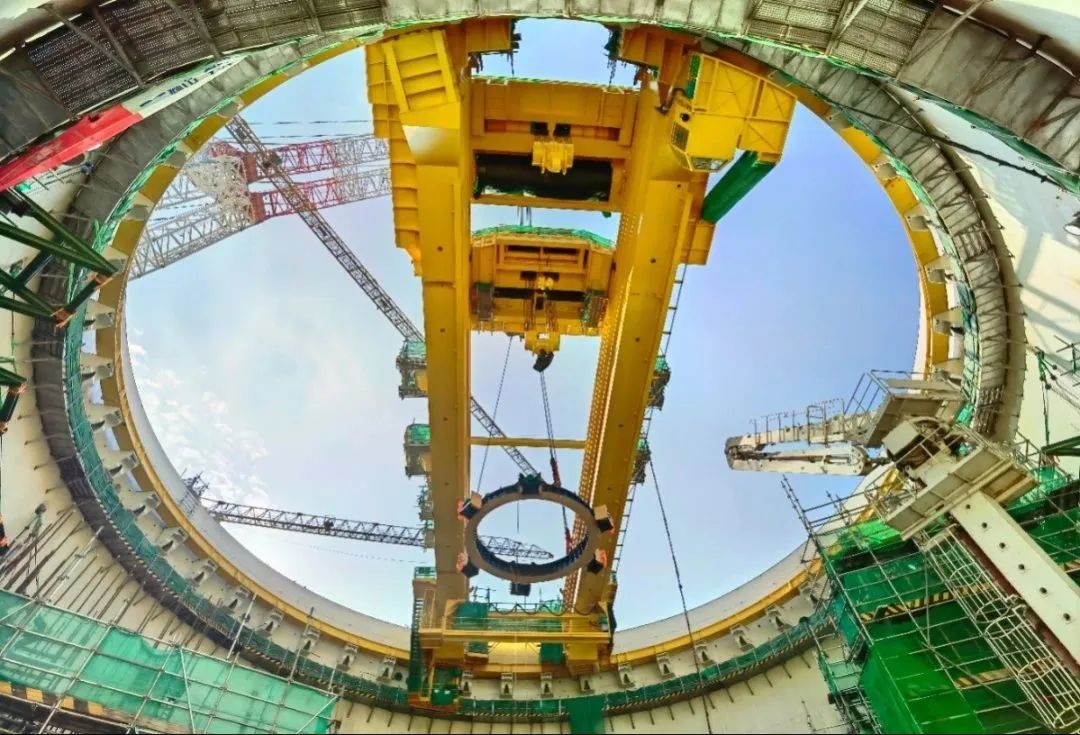

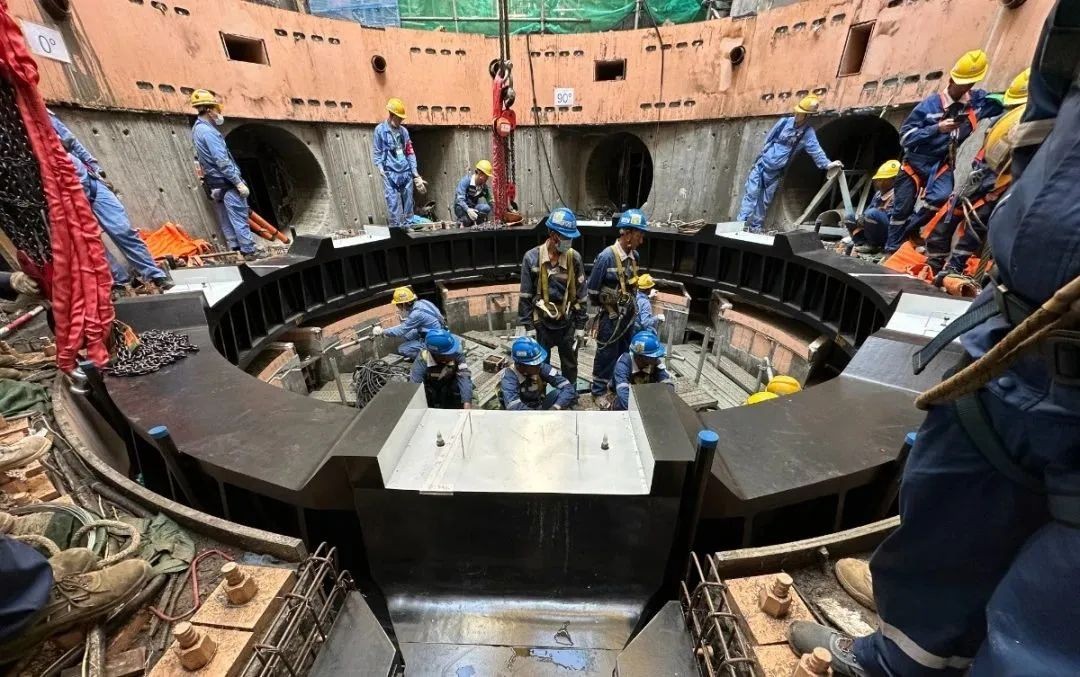

支承环的安装位置位于核岛正中心的压力容器堆坑,此时环吊桥架位于压力容器堆坑正上方,支承环吊装时需从环吊桥架中间穿过,支承环最大径向尺寸8004mm,桥架跨度8200mm,因此大大增加了支承环吊装难度,对于吊装过程中的精准度提出了更高要求。昌江公司不等不靠,主动作为,积极组织各方进行联合推演,确保吊装过程中安全与质量平稳有序。支承环的顺利吊装,是昌江公司与各参建单位通力合作的又一次良好实践。
2023年是昌江核电二期工程攻坚克难的一年,昌江公司将不断深入学习贯彻党的二十大精神,始终坚持“安全第一,质量第一”的基本方针,秉承“三色使命,万无一失”的核安全理念,弘扬昌江基地的“火龙果精神”,助力华能加快绿色转型、实现能源结构优化调整,为华能核电事业蓬勃发展谱写新篇章,为海南加快建设具有世界影响力的中国特色自由贸易港贡献华能力量。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
