徐大堡核电4号机组钢衬里模块一吊装完成

2023-02-01 08:47  来源:中核机械工程有限公司    辽宁核电站  徐大堡核电站  工程建设

2023年1月31日10时36分,徐大堡核电吊装项目部顺利完成4号机组钢衬里模块1吊装。


2023年1月31日10时36分,徐大堡核电吊装项目部顺利完成4号机组钢衬里模块1吊装。

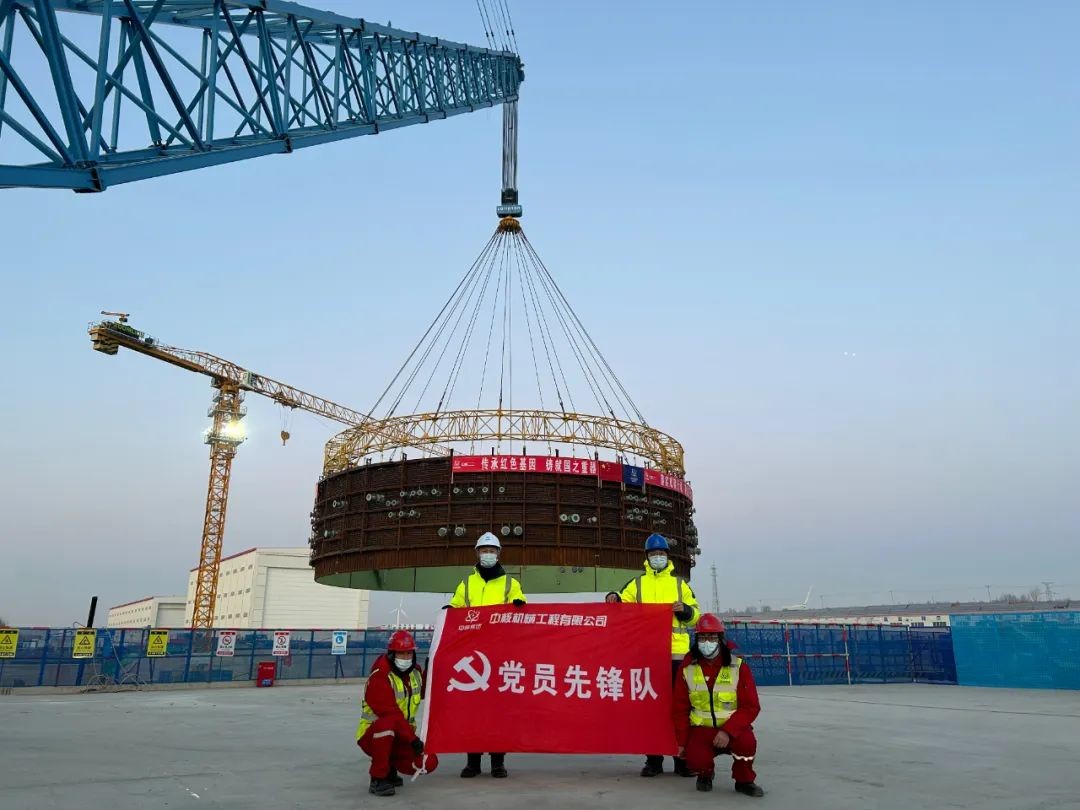

钢衬里模块1筒体直径44米,模块合重258.6吨,吊装采用2600吨履带式起重机完成,吊装总重量415.35吨。于6时16分起吊,经过起升、回转、行走、变幅等精准操作,历时4小时50分安全、顺利就位。徐大堡项目部秉持模块化施工理念,以高度的责任心和严谨的工作态度,强化过程管控,保证了钢衬里模块一的顺利吊装就位,奋力实现新春“开门红”。

徐大堡核电4号机组钢衬里模块一顺利吊装就位,为反应堆厂房内部结构和内安全壳关键路径施工创造了有利条件。徐大堡项目部以党的二十大精神为指引,坚持贯彻“2345”发展思路,全面落实“9个稳”工作要求,大力践行“六大控制七个零”高质量精细化管理要求。以安全为基础,以质量为前提,以进度为主轴,详细分析施工部署和施工逻辑,与上游单位组织现场盘点,多次模拟推演制定应急预案,严格践行“安全至上 万无一失”安全理念,为把徐大堡核电建设成“精品标杆工程”而不懈奋斗。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

培训报名

深圳核博会

中国核电网


推荐阅读
