海南昌江核电厂3号机组环吊主梁整体吊装就位

2023-01-31 08:27  来源:海南核电    海南核电站  昌江核电站

2023年1月30日10时08分,海南昌江核电厂3号机组环吊主梁整体吊装就位,提前三级计划41天,为后续穹顶吊装和主设备的引入工作奠定了基础。


2023年1月30日10时08分,海南昌江核电厂3号机组环吊主梁整体吊装就位,提前三级计划41天,为后续穹顶吊装和主设备的引入工作奠定了基础。

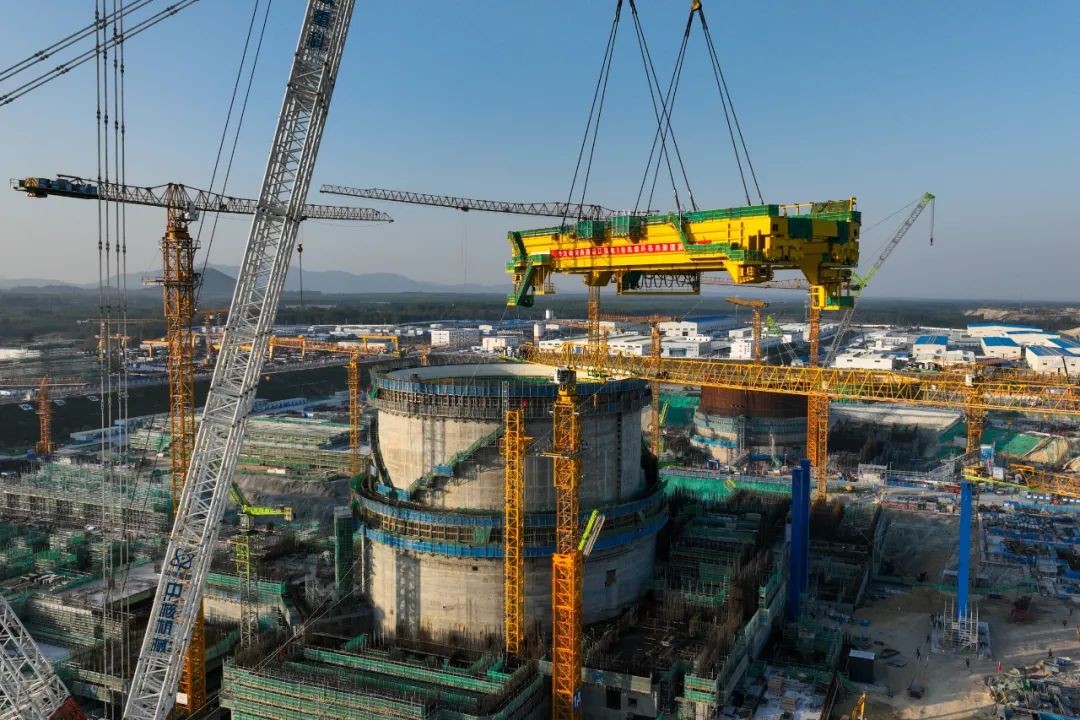

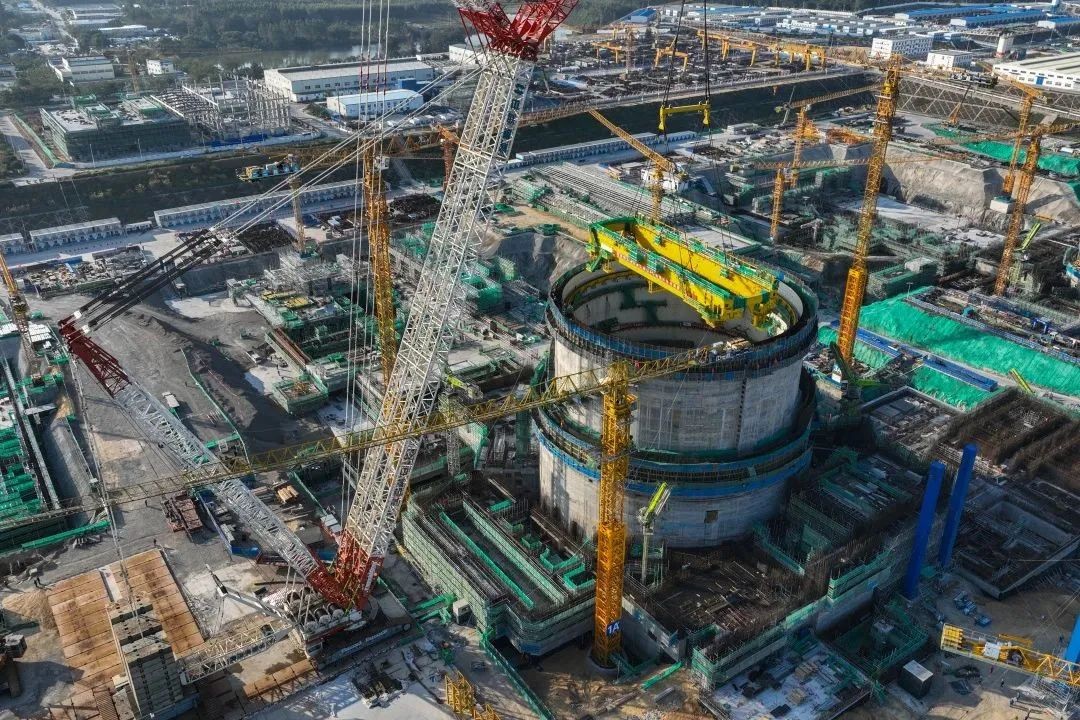

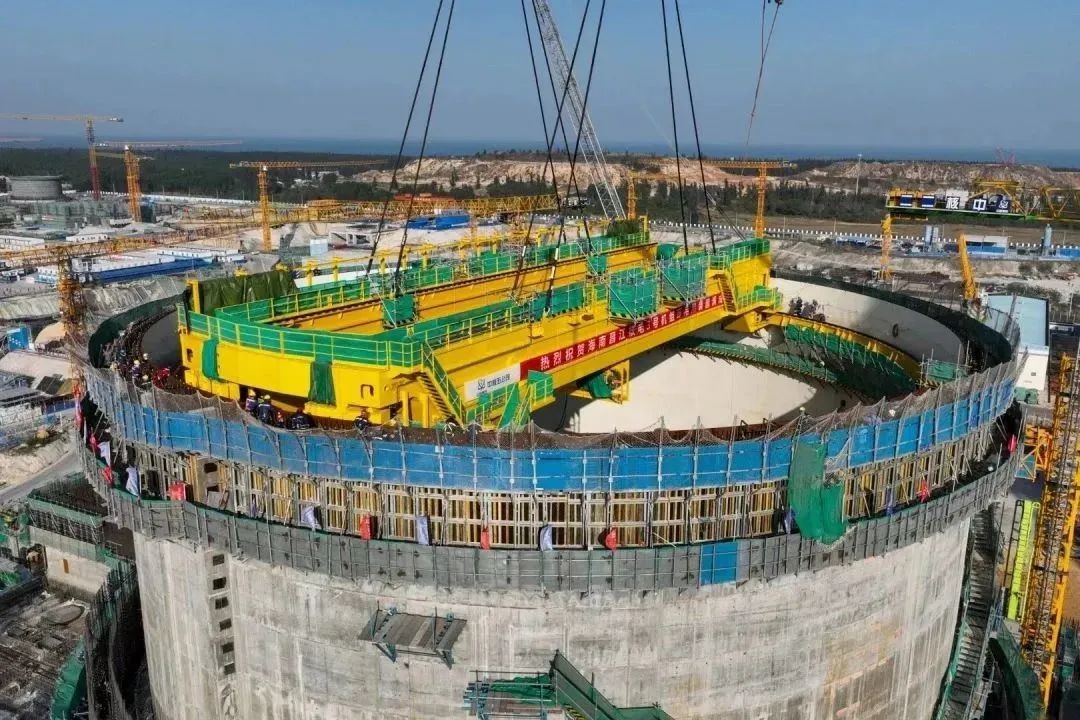

环吊是安装在反应堆厂房内上部位置的重型起重设备,在核电厂建造阶段,环吊用于安装反应堆厂房内的重型设备,如蒸汽发生器、反应堆压力容器、稳压器、堆内构件等设备,在核电厂运行阶段,环吊用于反应堆停堆换料和反应堆厂房内设备维修所需的各种服务。本次吊装的3号机组环吊主梁重约400余吨,是华龙一号起吊重量最重的大件设备,吊装采用模块化整体吊装方式,在地面完成了桥架拼装和电气调试工作,缩短了环吊后续在堆芯内部的安装调试的工期,减少了高处作业的安全风险。

为确保环吊主梁吊装节点的顺利实现,面对春节期间人员不足、现场作业场地小以及现场交叉作业等情况,海南核电工程管理团队结合其它项目的施工经验,探索并优化环吊施工逻辑,为电气安装调试创造了提前介入的条件,提前组织吊车的转场及拼装,春节期间关键岗位人员主动留守现场。严把“质量关和安全关”,组织相关单位进行多次沙盘推演及现场模拟吊装,细化了吊装作业指导书,明确组织机构,将责任明确到个人,做到了万无一失,最终提前完成了环吊主梁的吊装就位。

海南核电将继续践行“强核报国、创新奉献”的新时代核工业精神,始终遵循“安全第一、质量第一”的指导思想,以实际行动落实“六大控制七个零”管理目标,为后续大型设备吊装打下坚实基础。



维度网

培训报名

深圳核博会

中国核电网


阅读推荐

正在加载

阅读排行
