漳州核电1号机组燃料厂房不锈钢水池水密封试验顺利完成

2023-01-25 19:24  来源:中国核电工程有限公司    中核工程  漳州核电站  工程建设

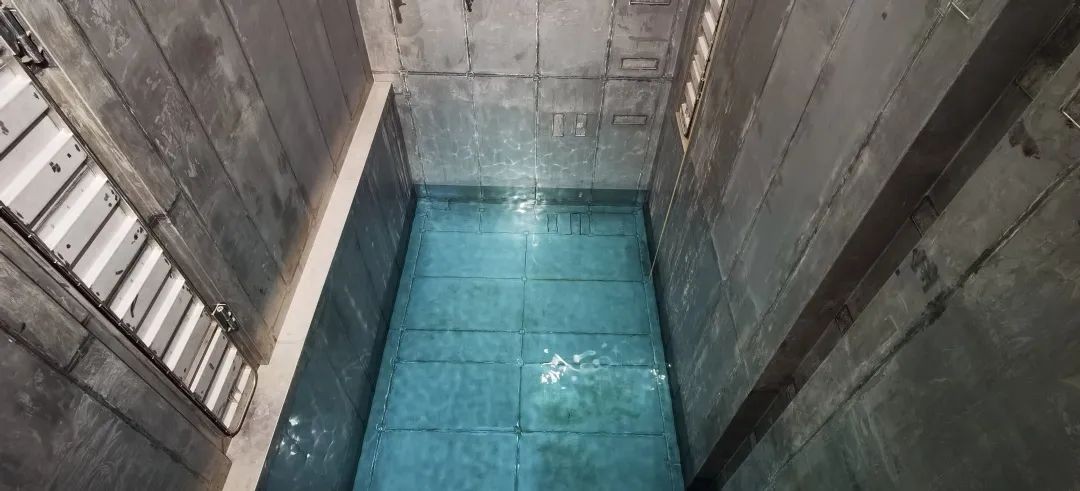

2023年1月25日上午,大年初四,漳州核电1号机组1KX燃料厂房不锈钢水池水密封试验在各方现场见证下,水密封试验一次合格,水池开始排水,标志着持续15天的燃料厂房不锈钢水池水密封试验取得圆满成功。


2023年1月25日上午,大年初四,漳州核电1号机组1KX燃料厂房不锈钢水池水密封试验在各方现场见证下,水密封试验一次合格,水池开始排水,标志着持续15天的燃料厂房不锈钢水池水密封试验取得圆满成功。

1KX燃料厂房水池密封试验包括乏燃料水池、转运舱水池和装载井的水密封试验及水闸门密封性试验。燃料厂房水池是机组运行期间乏燃料运输、储存的重要部位,通过转运通道与堆腔水池连接。水池设计标高+3.517~+16.700m,总容积约2049m3,注水高度为+15.95m。

1KX燃料厂房水池水密封试验于春节前1月09日开始,由于试验正值春节期间,为保证1KX燃料厂房不锈钢水池密封试验的正常进行,CNPE漳州项目部统筹协调管理,工程管理部牵头组织成立了不锈钢水密封试验小组,确保“人、机、料、法、环”满足试验所需,通过现场各参建单位通力协作,密切配合,克服了厂房装修、吊车安装交叉作业及春节期间人员紧张等困难,最终保证了1KX不锈钢水池水密封试验工作的顺利进行,为后续燃料格架安装及核燃料进场等重大节点的实现奠定了坚实基础。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

培训报名

深圳核博会

中国核电网


推荐阅读
