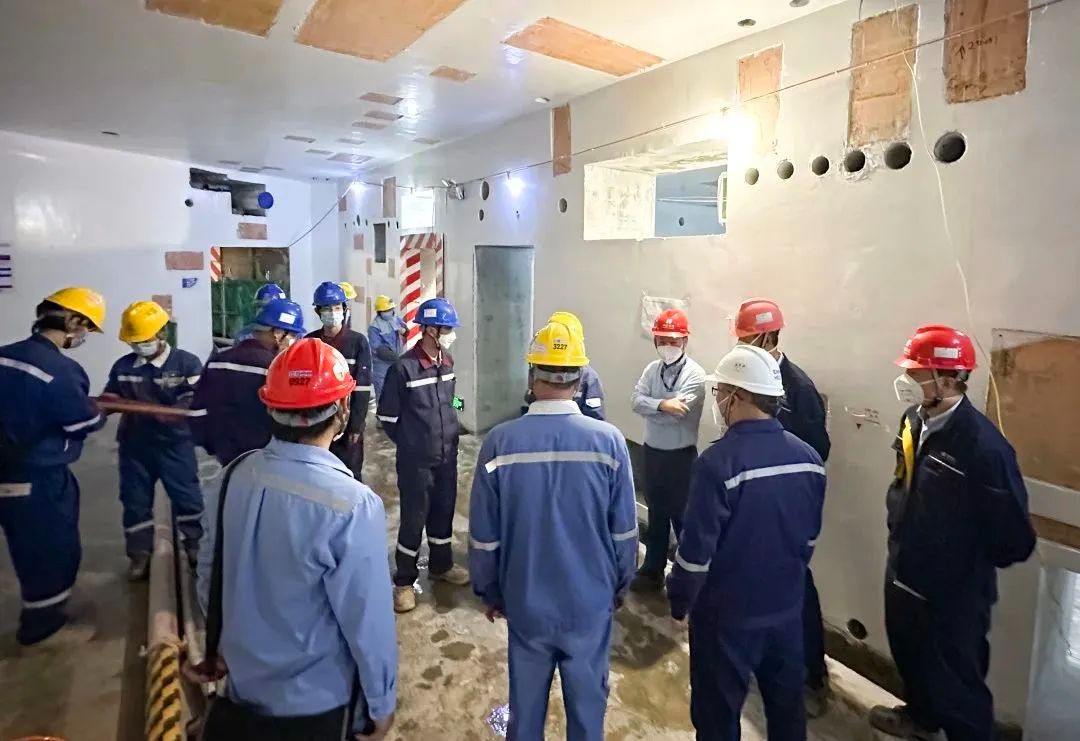

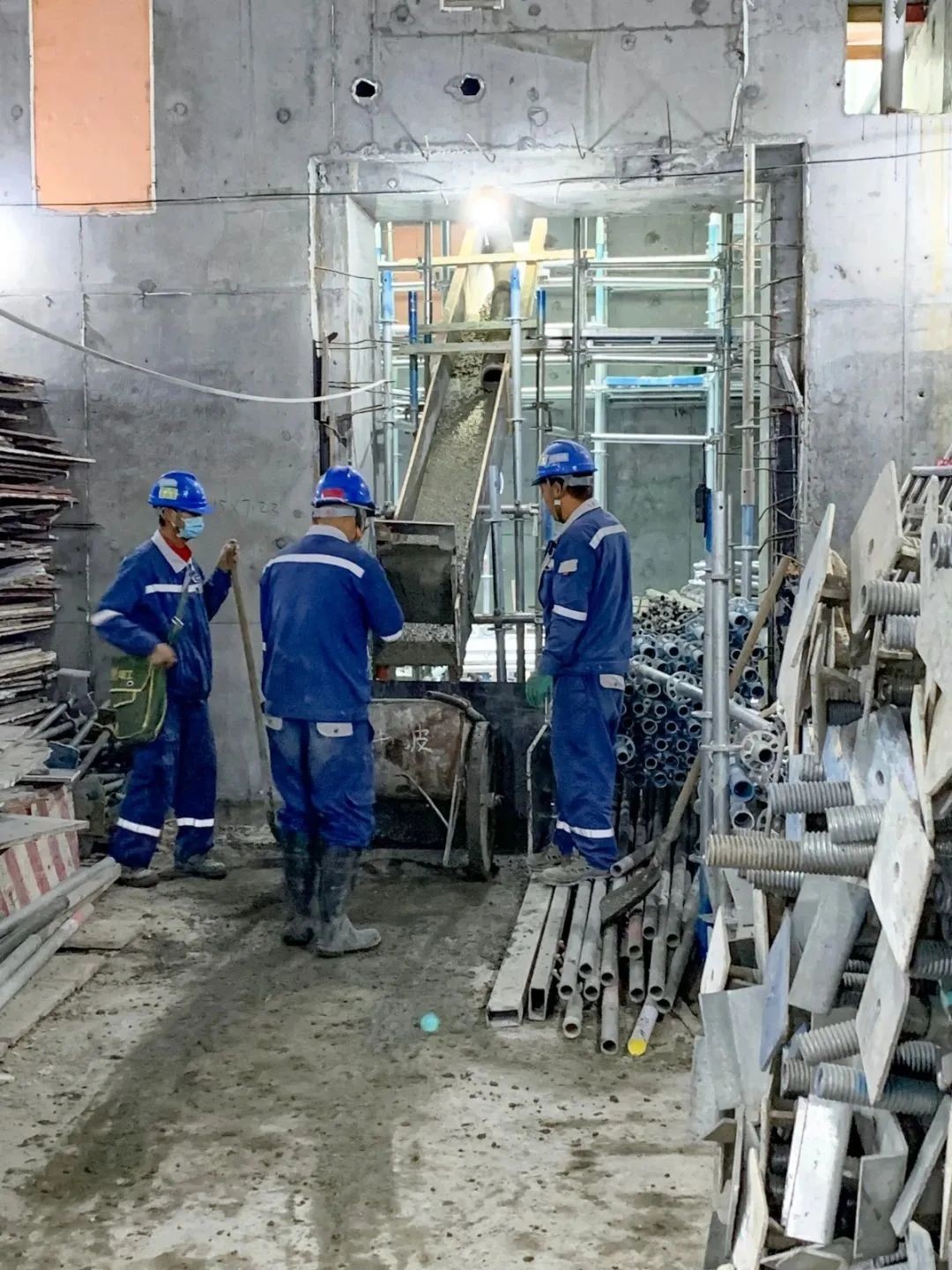

2022年12月29日,华能海南昌江核电3号核岛主厂房22间房间在现场完成移交签字手续。至此,2022年土建向安装共完成房间移交183间!提前并超额完成三级进度计划177间的目标任务,也标志着3号机组土建施工攻坚取得了又一重大突破,并为后续安装施工创造了有利条件。


2022年12月29日,华能海南昌江核电3号核岛主厂房22间房间在现场完成移交签字手续。至此,2022年土建向安装共完成房间移交183间!提前并超额完成三级进度计划177间的目标任务,也标志着3号机组土建施工攻坚取得了又一重大突破,并为后续安装施工创造了有利条件。

全局部署,精确协调

在主体结构滞后的情况下,年度177间的移交任务显得格外艰巨,为按期完成任务目标,昌江公司深入开展“聚力攻坚杯”劳动竞赛,联合各参建单位统筹规划,积极行动,优化施工逻辑,制定详细合理的房间装修计划;深入现场联合巡查,紧跟计划执行情况;协调优势资源,确保房间移交工作圆满完成。

攻坚克难,精诚合作

面对通道不畅、资源紧张、结构尾项与装修交叉作业等各种因素的制约,昌江公司大力发扬华能“三千精神”精神,深入开展“党建引领+”主题活动,联合各参建单位组建装修攻坚队,勠力同心,携手并进,在严控安全质量大关的前提下,合力攻坚,加强过程管理,验收前预控,提高验收一次合格率;为尽快完成房间移交任务,满足安装要求,各方大力弘扬昌江基地的“火龙果精神”,夜以继日、连续奋战,形成当天检查、马上解决的工作氛围,风雨无阻,昼夜不息,期间联合攻坚队深刻剖析验收过程中发现的问题,同时推广施工过程中一些良好实践,减少问题整改频次,最终安全、优质、高效的完成了年度移交任务。

同心同行,共创未来

在后续的施工过程中,昌江公司将始终坚持“安全第一,质量第一”原则,继续发扬“党建引领,聚力攻坚”精神,持续开展好“区岗队组”党员示范行动和“聚力攻坚杯”劳动竞赛,与各参建单位携手一道以高标准开工、高质量建设、高效率管控为目标,全力推进华能海南昌江核电二期工程项目建设,共同助力海南自贸港建设!
