​海阳核电4号机组常规岛顺利实现FCD

2022-12-28 09:03  来源:山东核电有限公司    山东核电站  海阳核电站  工程建设

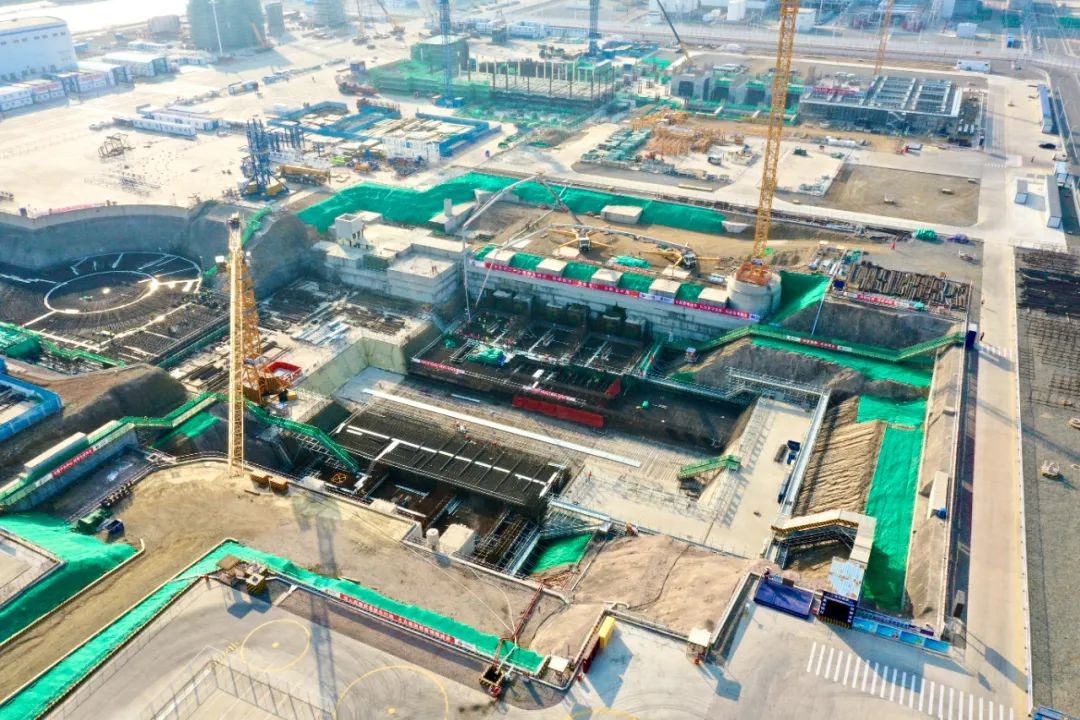

12月27日,海阳核电4号机组常规岛第一罐混凝土浇筑(FCD)里程碑节点顺利实现,标志着4号机组常规岛正式开工,海阳核电2022年工程建设圆满收官。


12月27日,海阳核电4号机组常规岛第一罐混凝土浇筑(FCD)里程碑节点顺利实现,标志着4号机组常规岛正式开工,海阳核电2022年工程建设圆满收官。

4号机组常规岛地下室底板采用筏板基础,共划分为9个区采用跳仓法施工。本次混凝土浇筑区域为3区,厚度2.6米,长度42.2米,宽度14.04米,预估浇筑工作量约1600立方米,预计持续27个小时。山东核电秉承“一次就把事情做好”的工作理念,牵头组织各参建单位,顺利完成了本次混凝土浇筑前各项实体检查、隐蔽验收、大体积混凝土浇筑策划、搅拌站混凝土供应演练、泵车站位演示等,并通过了国家电投核电常规岛工程质量监督分站的监督检查。

海阳核电二期工程3、4号机组采用自主设计、国产化的CAP1000 技术,计划于2027年全面投运。二期工程建成投运后,海阳核电基地将有四台机组运行,年发电量约为400亿千瓦时,能够满足山东省一半以上人口的居民生活用电需求,相当于5100余万人,每年可节约原煤消耗约1710万吨,减排二氧化碳约3200万吨、二氧化硫约10.4万吨、氮氧化物约9万吨,减排效应相当于种植阔叶林约8.8万公顷,对改善区域能源结构和生态环境具有重要意义。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

培训报名

深圳核博会

中国核电网


推荐阅读
