提前31天完成一级里程碑节点!昌江核电3号机组内部结构16.5米板浇筑完成

2022-12-17 17:25  来源:华能昌江核电    海南核电站  昌江核电站  华龙一号

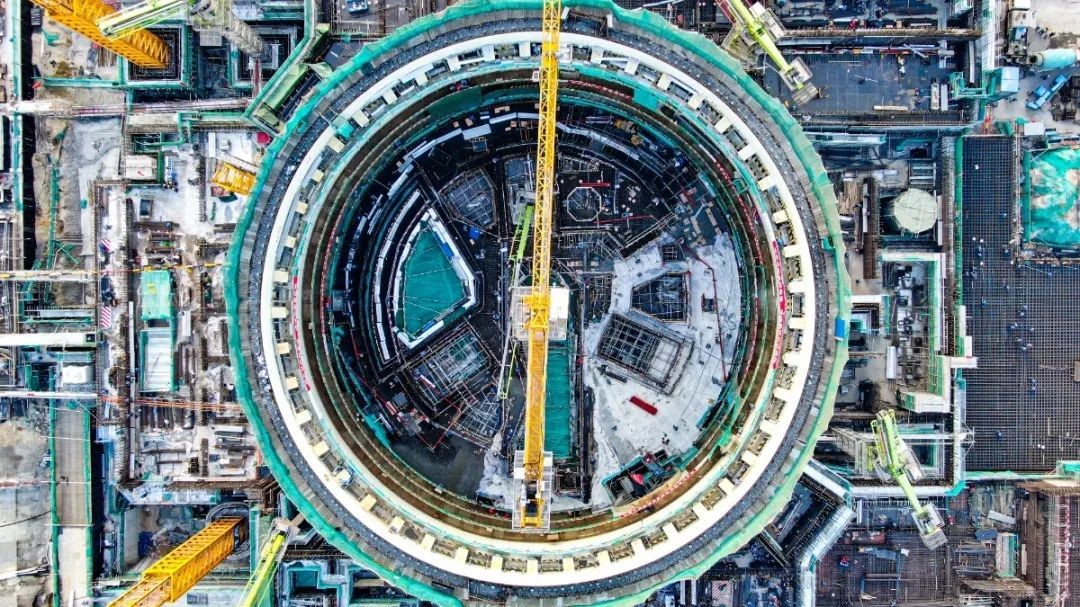

2022年12月15日23:00,华能海南昌江核电二期工程3号机组反应堆厂房内部结构+16.5m板浇筑完成,全过程历时34小时,浇筑方量1997立方米。昌江公司经过精细调整,反应堆厂房内部结构由年初滞后工期20天到内部结构16.5米板提前30天完成,为2023年2月下旬穹顶吊装奠定了坚实基础。


2022年12月15日23:00,华能海南昌江核电二期工程3号机组反应堆厂房内部结构+16.5m板浇筑完成,全过程历时34小时,浇筑方量1997立方米。昌江公司经过精细调整,反应堆厂房内部结构由年初滞后工期20天到内部结构16.5米板提前30天完成,为2023年2月下旬穹顶吊装奠定了坚实基础。

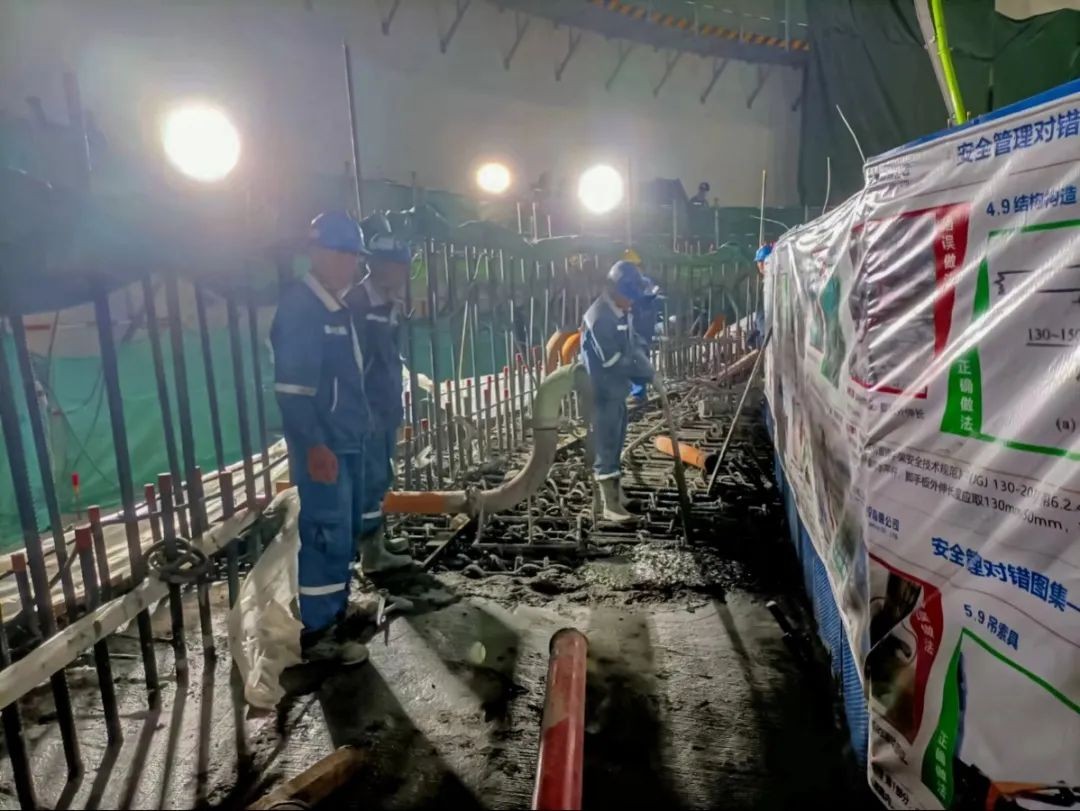

16.5m板平台是3号机组内部结构厂房内最重要的大型设备引入平台。该平台半径最大处约23m,楼板最厚部位近3m,钢筋量约965吨,有近1000块预埋件,属于高低跨、大体积浇筑施工结构,施工难度极大;工期紧张且受疫情影响,施工面临巨大挑战。

为顺利完成16.5米板节点任务,昌江公司与海南核电及监理单位、中核工程公司、中核二二形成合力开展各项工作:一是施工工期优化,根据施工逻辑关系着重完成关键线路中关键工作。加强技术优化,调整埋件安装工艺、支撑架不占用主工期无间隙施工等节约时间。二是善于经验反馈解决施工中的难点问题,如混凝土泵送堵管、埋件精细调整、模板安装等事项都通过经验反馈方法防止后续问题发生。三是通过质量计划临时管控措施对工程质量形成有效管控,质量问题现场发现及时解决。四是聚力攻坚组织施工单位在关键工期节点集中精锐力量攻坚克难,并结合“劳动竞赛”给予表现优异员工激励。

聚力攻坚,高效执行见成效

实行日例会工作机制,对区域攻坚专项计划执行情况进行动态跟踪。通过日例会的执行缩短了管理链条,解决了现场沟通协调难、问题反馈难、监督管理难等问题,强化责任、全员联动,推动现场各项工作高效执行,实现了对比三级进度计划工期减少30天的成效。

精耕致远,管理提升有成果

以“劳动竞赛”的开展为契机,针对先决条件梳理,要求提前2个月对图纸、方案、质量计划、材料计划等进行全面系统梳理,在过程中进行跟踪、预警、纠偏、考核,形成先决条件闭环管理,实现资源合理调配,确保准备工作满足现场施工需求。针对进度管控,对内将进度计划延伸至各管理职系,将先决条件纳入进度管理程序,确保技术准备、材料采购、加工、配送等工作均按照计划实施;同时下沉进度管理,延伸至协作队伍、施工班组、专业分包乃至供应商、厂家,提升全员进度管控意识。

未雨绸缪,全力推进保进度

昌江公司组织参建单位优化施工逻辑,将13.5m至16.5m墙体与16.5m板同步施工,提高工效,并改变埋件锚筋方式,提前将高精度预埋件的安装支撑进行预埋,不仅降低了后续埋件安装难度,且将安装精度提高了95%,安装效率提高了40%;组织施工单位熟悉施工图纸及设计文件,解决施工技术与施工工艺之间的矛盾。督促统计材料用量,及时提报加工计划并持续跟踪加工状态。各参建方土建工程师24小时待命,及时进行质量计划消点,缩短工期。

3号内部结构16.5米板是2022年最后一个一级里程碑节点,标志着3号机组进入了主体结构施工的新阶段。后续昌江公司将继续践行“三色使命、万无一失”、“敬畏核安全、捍卫核安全”、“安全第一、质量第一”的理念,主动创造条件克服困难,积极面对挑战化危为机,在海南省“建功十四五 奋进自贸港”劳动竞赛暨华能海南昌江核电二期项目“聚力攻坚杯”劳动竞赛中寻求新突破,为打造昌江二期精品工程、样板工程、平安工程、廉洁工程贡献新的更大力量!
