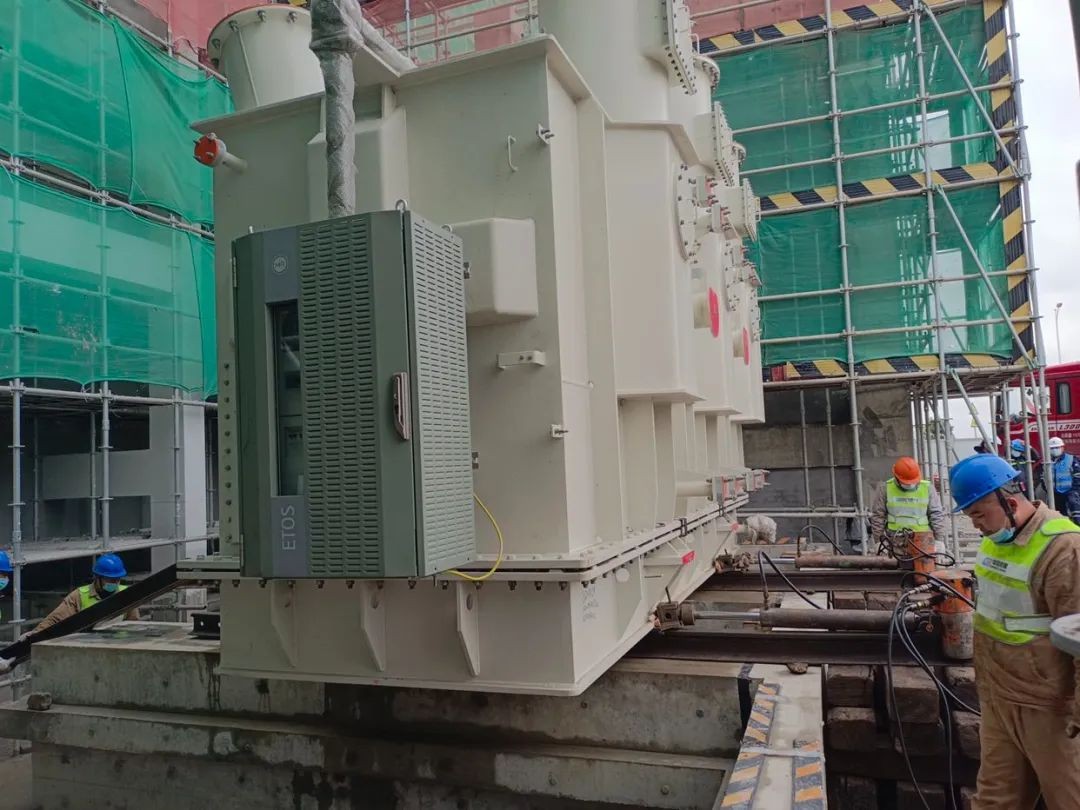

12月1日,三澳核电基地220kV辅助外电源开关站(以下简称BTD开关站)首台大型电气设备——220kV施工变压器顺利进场并成功就位,标志着BTD开关站全面进入设备安装阶段,拉开了三澳核电基地电气设备安装的序幕。
220kV电源系统是核电机组应急状态下的备用电源,也是工程建安高峰的主施工电源,为机组辅助变压器和施工变压器提供电源。BTD开关站是220kV电源系统的桥头堡,本次安装的220kV施工变压器为现场工程建设提供主施工电源,也为全厂公共厂房、办公楼提供主配电电源。
220kV施工变压器作为大型油浸式变压器,其就位过程对倾斜度和运输振动等都有严格的要求。苍南核电维修部提前审查施工变压器的就位施工方案,保障施工变压器在运输和整个就位过程中的安全质量,在设备到货后,对设备状态进行检查,确认各项指标正常。经过苍南核电维修部、工程管理部,中广核工程苍南项目部施工分部,浙江火电及中咨监理精诚协作,220kV施工变压器顺利就位,冲撞记录仪读数小于3g(g:重力加速度),确认变压器在整个运输和就位过程中未发生冲击性异常。
BTD开关站将陆续开展施工变压器、GIS设备、中低压配电盘、继电保护柜等设备的安装与调试工作,计划于2023年3月具备投运条件。
