华能海南昌江核电二期工程项目3号机组内穹顶正式移交安装

2022-12-02 09:14  来源:华能昌江核电    海南核电站  昌江核电站  工程建设

2022年11月30日,华能海南昌江核电二期工程项目3号机组内穹顶移交安装节点按期完成,标志着内穹顶由土建施工阶段全面转入设备安装阶段,为后续3号机组内穹顶吊装顺利实现打下了坚实基础。


2022年11月30日,华能海南昌江核电二期工程项目3号机组内穹顶移交安装节点按期完成,标志着内穹顶由土建施工阶段全面转入设备安装阶段,为后续3号机组内穹顶吊装顺利实现打下了坚实基础。

拼装前后对比




内穹顶位于核岛顶部,整体结构形状为半圆形,重约360t,内直径为46.8m,内侧高度为23.4m,该物项是核电站第三道安全屏障的关键组成部分,在保障反应堆厂房完整性和密封性,实现固有安全特性等方面具有重要意义。

内穹顶壁板吊装



3号机组内穹顶胎架借鉴同行核电项目良好经验,采用钢结构支撑作为拼装胎具,相对在内穹顶内部反复搭设满堂架的传统工艺,能有效达到缩短工期和成本控制的目的,这种支撑结构既能用于内穹顶壁板拼装又能通过简单的内架改造继续为内部物项安装提供平台,同时还能留出足够的空间进行物料运输,实现建安一体化施工管理。

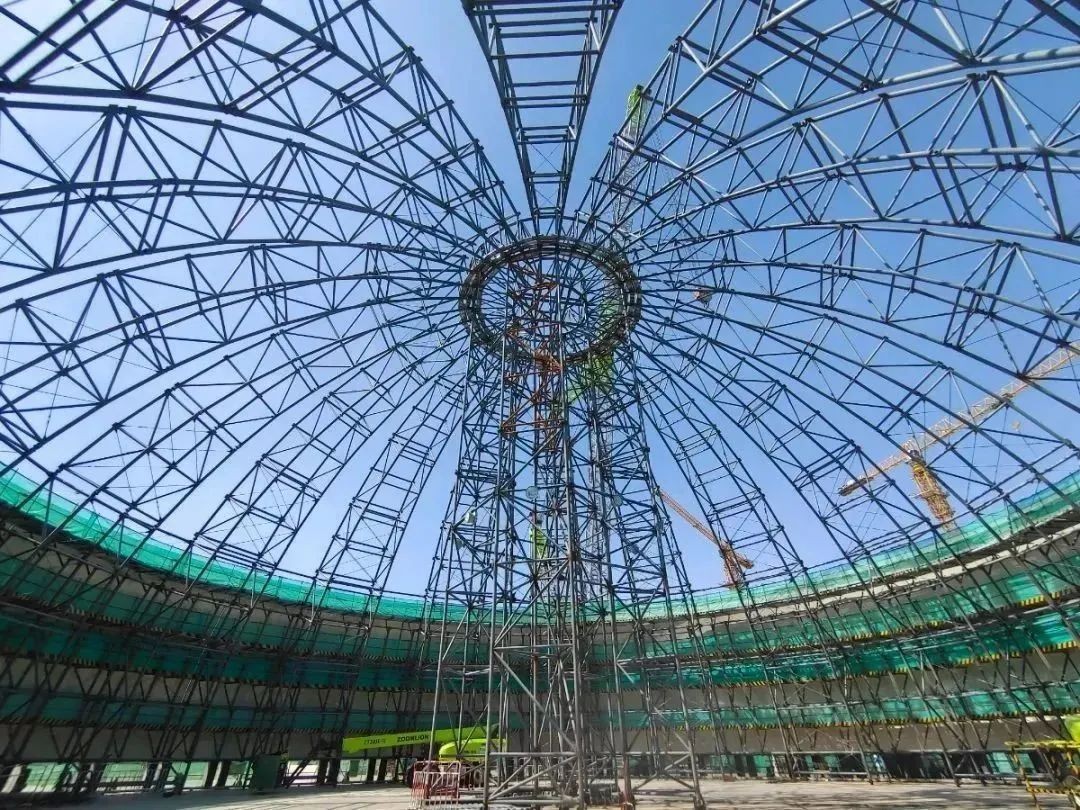

内部胎架结构



为确保3号机组内穹顶移交节点目标顺利实现,昌江核电与海南核电及各相关方成立海南昌江核电3号机组内穹顶钢结构专项小组,通过质量计划管控、开展专项监督及定期召开例会制度等管理措施,在中核工程公司、监理单位的有效管控下,及时协调解决内穹顶拼装工作中遇到的问题,消除各种制约因素带来的不利影响,同时也在中核二二钢结构单位的密切配合下,不等不靠,充分发挥攻坚克难的精神,克服疫情防控、前期焊工不足、现场探伤制约等重重困难,确保相关工作得到统一部署、整体安排、有序实施,并满足后续三级进度计划内穹顶吊装节点要求。

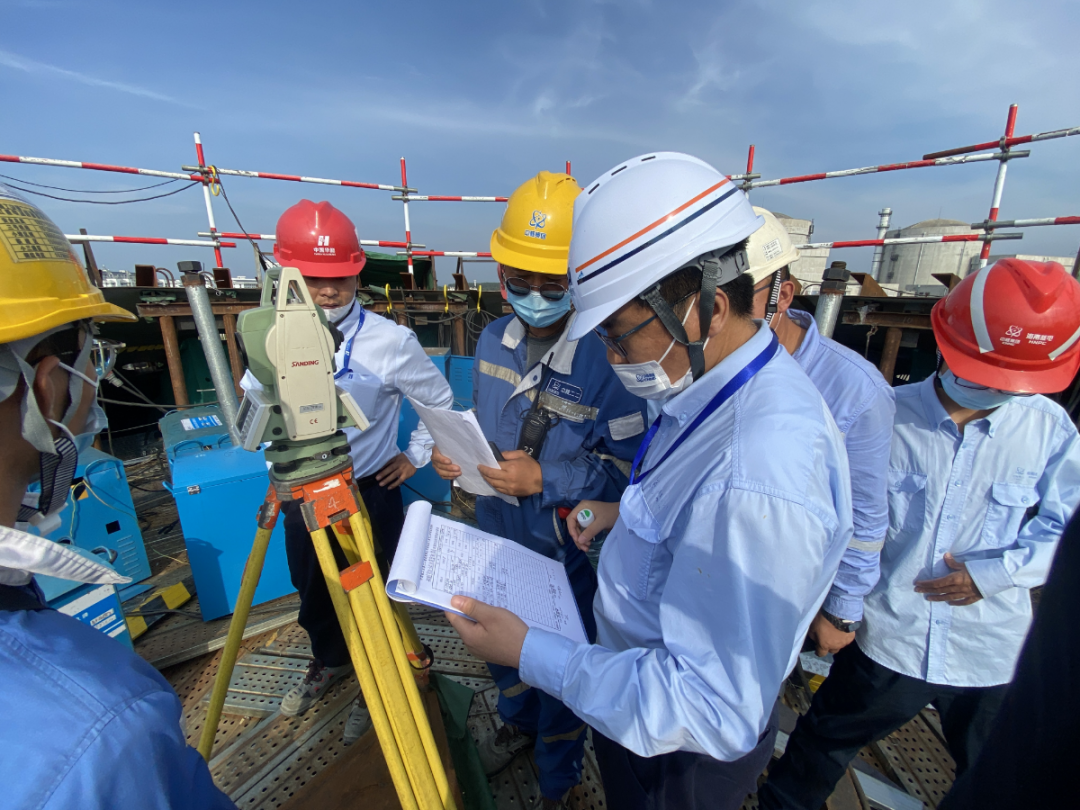

拼装过程巡检



昌江核电后续将秉持“三色使命、万无一失”的核安全理念,坚决贯彻集团公司绿色转型发展和“党建引领+”部署精神,持续强化精准思维,深入施工现场落实每日巡检制度,同时强化对安全质量管理、施工进度的把控力度,助力华能加快绿色转型、实现能源结构优化调整,在安全有序的基础上助力海南自贸港建设,为海南打造国家生态文明试验区、加快建设清洁能源岛贡献华能力量。
