海南昌江核电厂3号机组反应堆厂房内层安全壳21层浇筑完成

2022-12-01 17:09  来源:海南核电    海南核电站  昌江核电站  工程建设

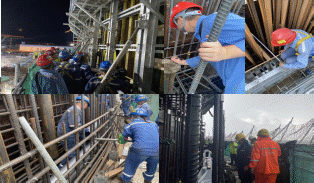

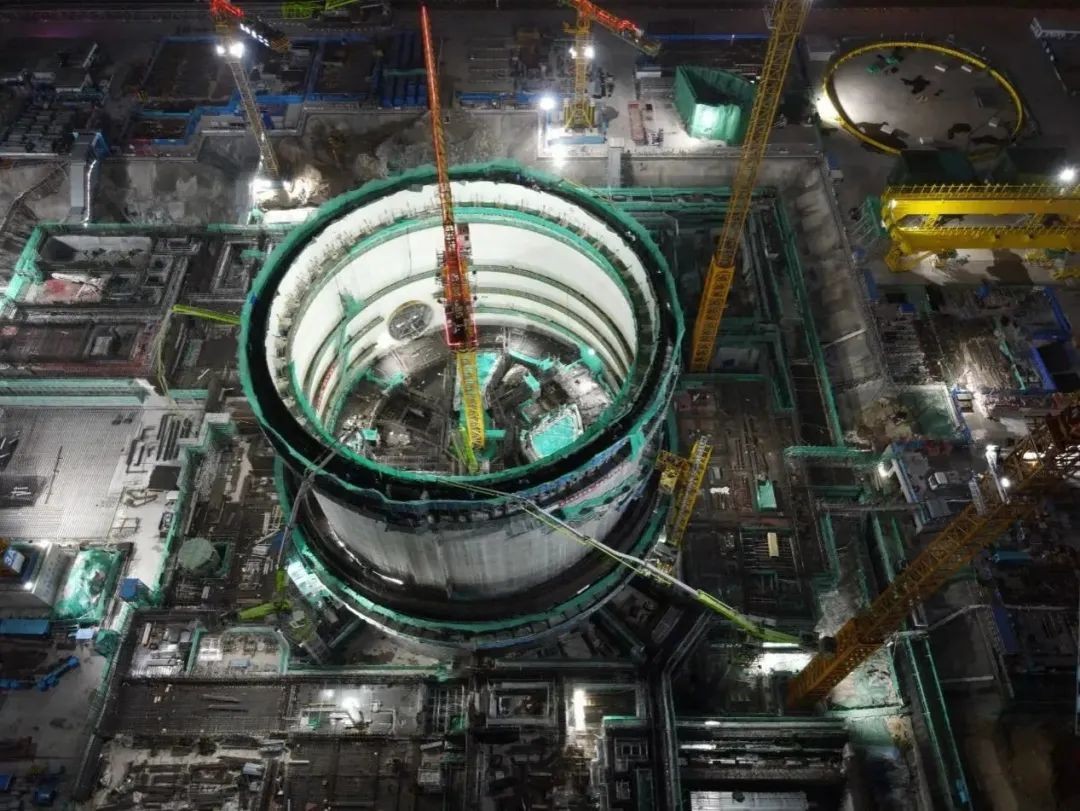

2022年11月30日12时11分,经过约14小时,海南昌江核电厂3号机组反应堆厂房内层安全壳(后称:3RC)21层浇筑完成。本次二级里程碑的顺利实现,为环吊牛腿提前11天移交安装创造前置条件;同时,也为一级里程碑“穹顶吊装”按期实现夯实基础。


2022年11月30日12时11分,经过约14小时,海南昌江核电厂3号机组反应堆厂房内层安全壳(后称:3RC)21层浇筑完成。本次二级里程碑的顺利实现,为环吊牛腿提前11天移交安装创造前置条件;同时,也为一级里程碑“穹顶吊装”按期实现夯实基础。

自2021年7月16日3RC第1层结构正式启动,历经16个月施工周期,完成混凝土浇筑近30次,浇筑总量超10万方。3RC是圆筒形钢筋混凝土结构,其筒体共有22层。整体结构不仅包括标准层,还包括设备闸门、人员闸门及应急闸门等重难点区域,贯穿件、预埋件多,且精确度高。整体施工过程中存在工程量大、周期长、跨度大,安全管控风险高、质量管控任务重等特点。

作为反应堆的第三道屏障,保护着内部结构重要的设备和系统,3RC重要程度显而易见。为了顺利推进该里程碑目标,工程管理处组织各参建单位成立设备闸门、内穹顶吊装等专项组,对现场安全、质量施工提级监督管控,优先保障施工各类资源,严密细致的施工组织策划,持续的工序、工艺技术优化,并牵头制定日例会协调机制,将工作精细到每小时,将工程量精确到每根钢筋,第一时间跟踪、解决施工过程问题,最终,该节点目标顺利实现。

3RC整个施工过程是对集团公司“精细化管理”要求的一次良好实践,同时也是对“充分准备、一丝不苟、万无一失、一次成功”十六字方针最为精准的落实,该主线工作始终保持安全、质量受控。
