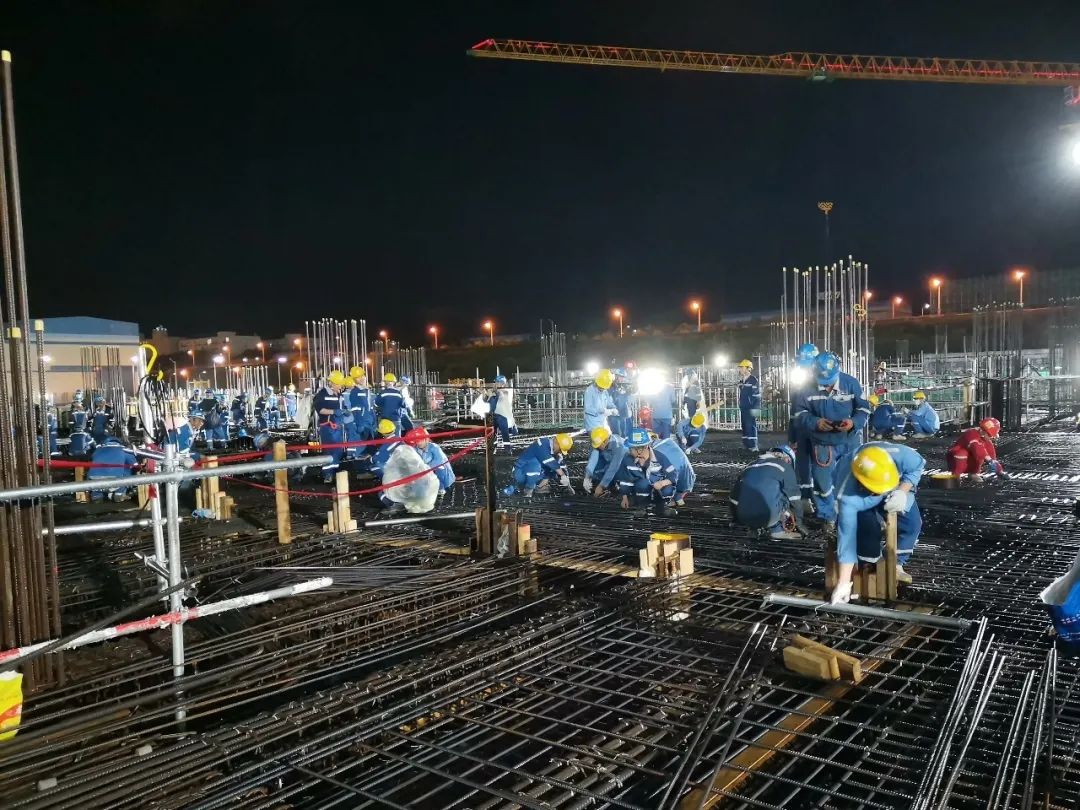

决战三百天!海南昌江核电3号机组常规岛零米板开始浇筑

2022-11-26 16:56  来源:海南核电    海南核电站  昌江核电站

11月26日凌晨,海南昌江核电3号机组常规岛零米板开始浇筑,预计浇筑方量达2100m³,提前实现里程碑节点目标。至此,3号机组常规岛在本年度内的三个二级里程碑节点目标全部提前完成。


11月26日凌晨,海南昌江核电3号机组常规岛零米板开始浇筑,预计浇筑方量达2100m³,提前实现里程碑节点目标。至此,3号机组常规岛在本年度内的三个二级里程碑节点目标全部提前完成。

按照施工方案,3号机组常规岛零米板分为六个施工段,其中5块零米板需要浇筑完成。整个零米板满堂支撑架约80000m³,支撑高度最高为23.95m;预埋件安装约3300块(74t);钢筋绑扎1300t;混凝土浇筑4200m³,工程浩大、结构复杂。此外,由于3号机组常规岛外侧紧邻GB、GD、GM沟,塔吊只能布置在GD、GM沟外,塔吊覆盖范围小,材料多靠人工进行二次倒运,加之泵车站位点受限,混凝土供应不及时,布料难度大。

形势复杂、困境重重。每年6—11月,素有“台风走廊”之称的海南迎来台风季,恰与3号机组常规岛零米板施工三级进度计划时间重合,严重破坏了施工节奏。加之8-9月,海南疫情肆虐,材料、人员进厂停滞,10月底部分框架柱尚未施工完成。3号机组常规岛零米板浇筑里程碑节点的推进工作,面临巨大挑战。

勠力同心 和衷共济

2022年9月6日,3号机组常规岛第一块零米板启动,比原定三级进度计划滞后了三个月。逆境之下,海南项目部充分发挥总包优势,大力践行“六大控制七个零”高质量精细化管理要求,组织“施工、监理、业主”三方梳理零米板工程量,结合同期核电常规岛零米板反馈的工期数据,分析实现“11.30”节点目标的重难点,进一步细化三级进度计划,为每一区、每一块划定责任人。攻关途中,党员充分发挥排头兵作用,带头对“急、难、新、重”任务进行精准突击,为工程顺利推进保驾护航。

筚路蓝缕 栉风沐雨

第一块零米板完成后,海南项目部立即开展经验反馈。从“安全、质量、进度”等多个维度进行优化,对“模板、钢筋、预埋件”等安装顺序进行微调,大幅提升安全保障、配合效率与各分项工程质量。各参建方一路践行“强核报国,创新奉献”新时代核工业精神,以非常之意志、非常之风范、非常之纪律投入生产。

党建引领 聚力赋能

零米板钢筋安装冲刺阶段,工作全面铺开。数日高强度作业,加之连日阴雨天气,工人略显疲惫,钢筋工作业出现人手不足问题。关键时刻,党员突击队坚持将战斗堡垒建在工程第一线,充分发挥基层党组织“红色引擎”作用,带领常规岛队管理人员齐上阵,冒雨进行板面钢筋绑扎作业—吹响总攻的号角。

海南昌江核电3号机组常规岛零米板二级里程碑节点的成功实现,为后续常规岛主行车可用打下坚实基础。海南项目部全员将持续深入贯彻落实党的二十大精神,以实际行动为构建“绿色椰岛”贡献核工程力量。
