11月23日,中核二二顺利完成了三门核电二期项目3号核岛CA04、CB65以及CB66模块吊装工作,实现“一天三吊”,以高质量项目建设贯彻落实党的二十大精神。

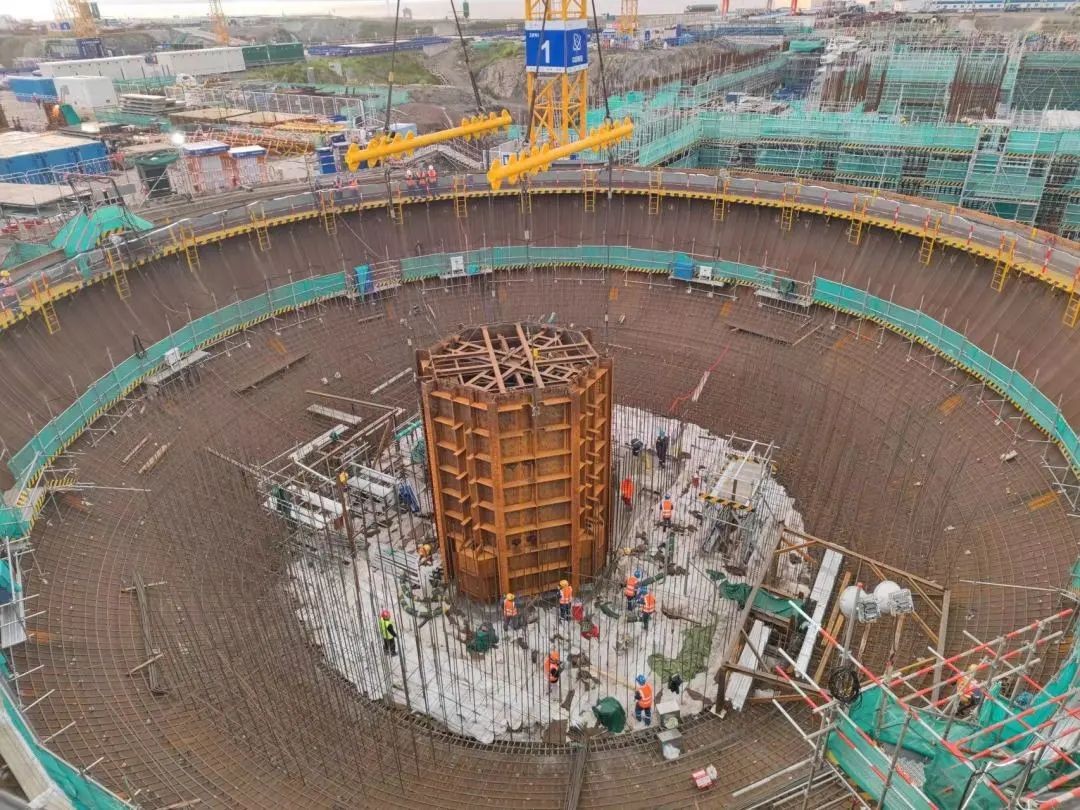

早上7时2分,经过转杆、变幅、落钩等操作,CA04模块稳稳安装就位于3号反应堆厂房中心钢制安全壳底封头内。下午13时6分,CB65、CB66模块也相继吊装成功。
CA04模块(反应堆冷却剂疏排水箱)呈正八边形筒体结构,长约6.5米、宽约6.5米、高约8米,由5个子模块组成,组装后模块总重量约34吨,用于支撑反应堆压力容器。CB65、CB66模块则分别为反应堆冷却剂疏排水箱的房间及过道。
为确保CA04模块如期、安全吊装,11月22日晚,中核二二三门核电项目部各施工组/队坚守岗位,顶风冒雨进行模块吊装前的准备工作,连夜将CA04模块和400吨履带吊提前运抵3号核岛吊装指定位置,并完成CA04模块与吊索具的连接工作,为今日正式吊装工作夯实了基础。
