“玲龙一号”全球首堆在海南腾飞

2022-10-10 09:01  来源:海南核电    玲龙一号  海南核电站  昌江核电站

海南核电基地,党的十八大以来,海南核电实现一期工程1、2号机组全面建成投产并保持良好运行业绩,二期工程3、4号“华龙一号”机组、多用途模块式小型核反应堆“玲龙一号”机组正式开工建设,形成“三堆共建、双龙齐飞”的格局,成为同时拥有二代改进型、三代、示范小堆多种堆型机组的核电基地,为海南自贸港建设注入强劲动力。


在海南省西北部的昌江县海尾镇,坐落着我国最南端的核电基地——海南核电基地,党的十八大以来,海南核电实现一期工程1、2号机组全面建成投产并保持良好运行业绩,二期工程3、4号“华龙一号”机组、多用途模块式小型核反应堆“玲龙一号”机组正式开工建设,形成“三堆共建、双龙齐飞”的格局,成为同时拥有二代改进型、三代、示范小堆多种堆型机组的核电基地,为海南自贸港建设注入强劲动力。

与此同时,海南核电紧密围绕“以核为主、一主多元、协同发展”战略,坚持以保障核安全为首责,充分发挥央企科技创新引领作用,在海南自由贸易港产业规划框架下,充分发挥央企科技创新引领作用,配合昌江县委、县政府积极推进核电关联产业、清洁能源产业和核技术应用产业在海南的全面可持续发展,以核工业、电力行业、综合能源产业、海洋工程及产业等内需和发展方向为牵引,产学研用密切结合,实现集群化、高质量发展,2021年6月4日,海南(昌江)清洁能源高新技术产业园正式纳入省级产业园区,深度融入海南自由贸易港建设。

小编将带您盘点党的十八大以来,海南核电在各领域取得的丰硕成果,共同感受奋斗之美。

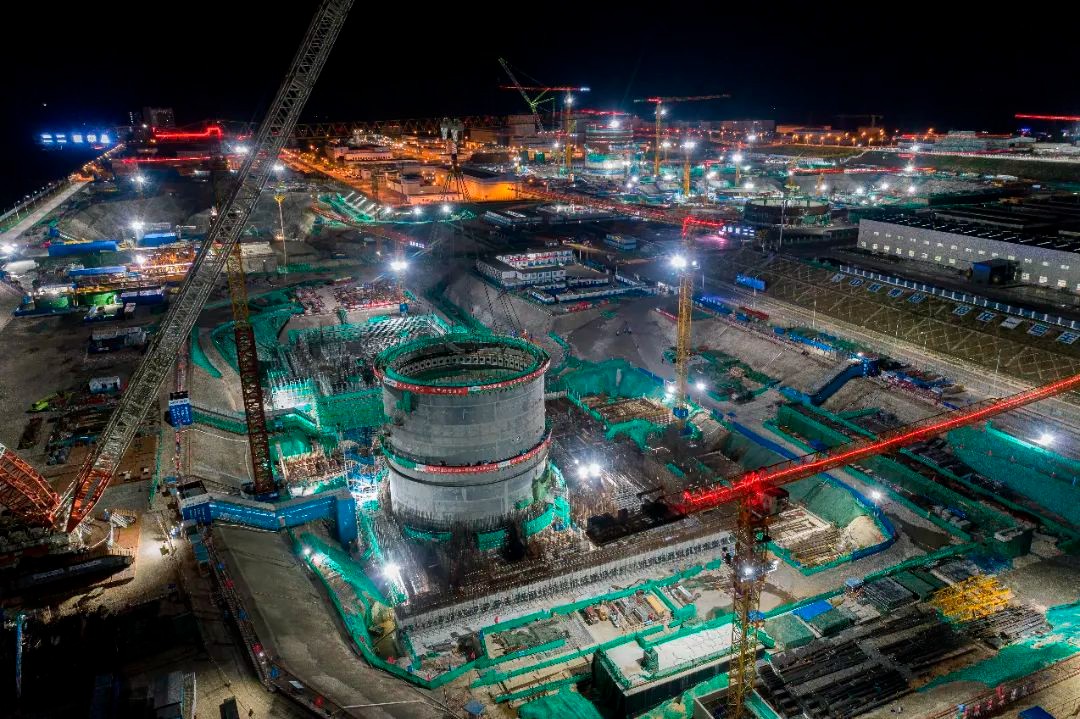

让我们回望“玲龙一号”全球首堆示范工程的工程进展

2019年7月15日“玲龙一号”厂址清表

2019年10月16日“玲龙一号”合作协议正式签订,集团内多单位协同推进

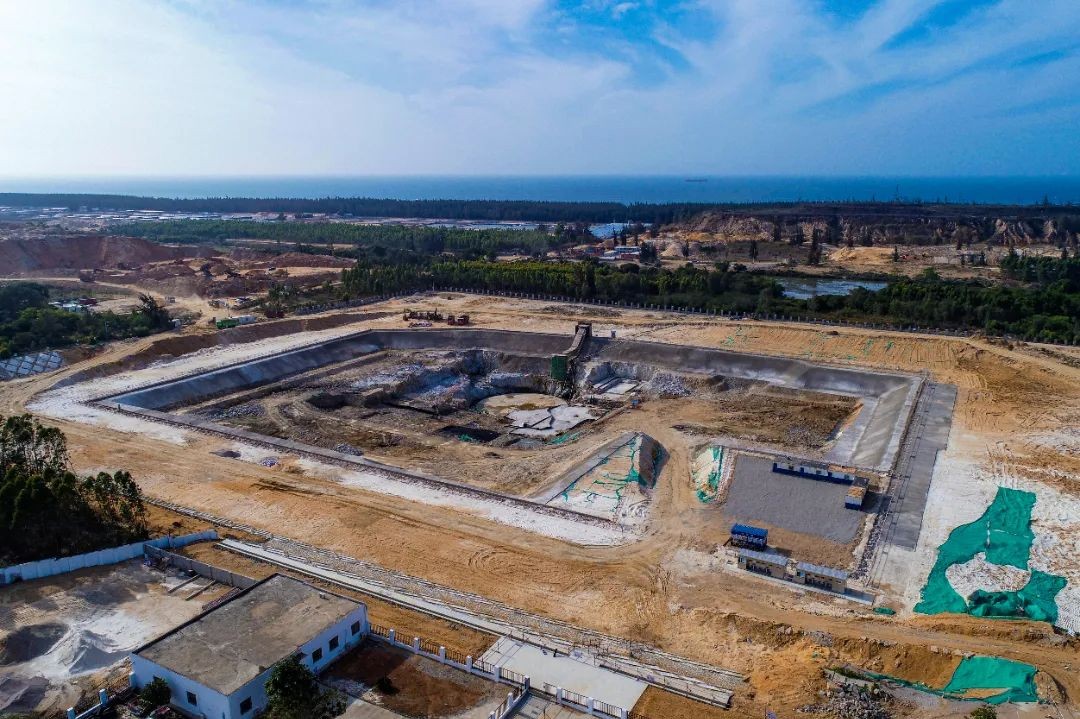

2019年12月10日“玲龙一号”完成基坑验槽

2020年2月28日“玲龙一号”建设稳步推进

2020年6月4日“玲龙一号”核准评估会召开

2020年11月23日“玲龙一号”进行总工期沙盘推演

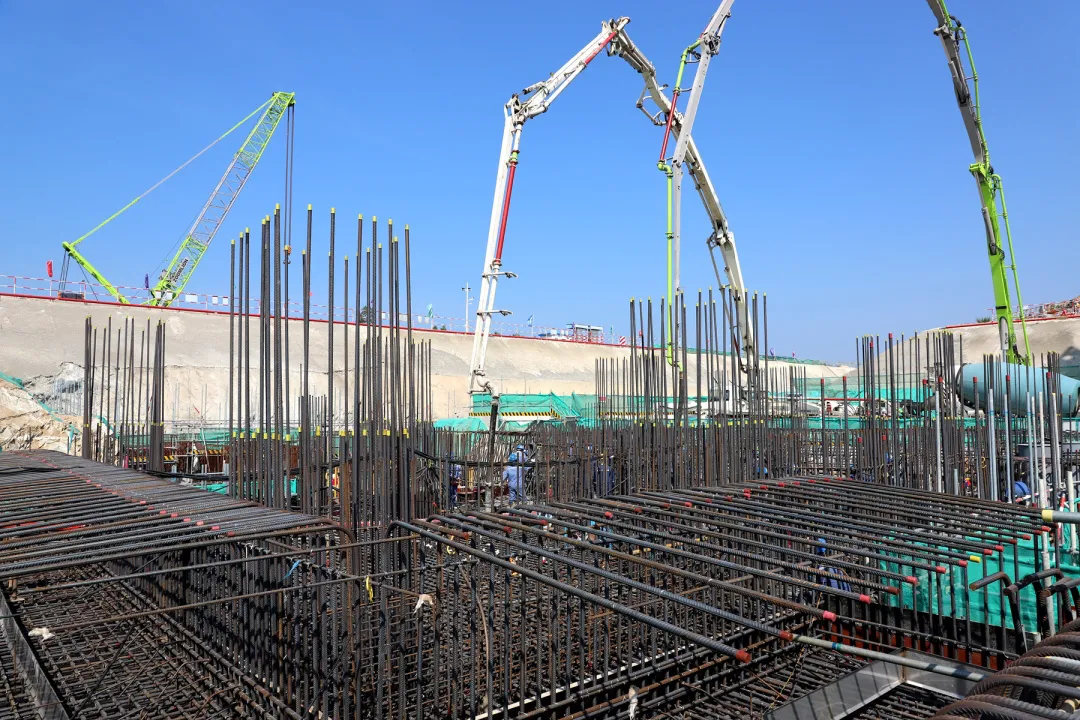

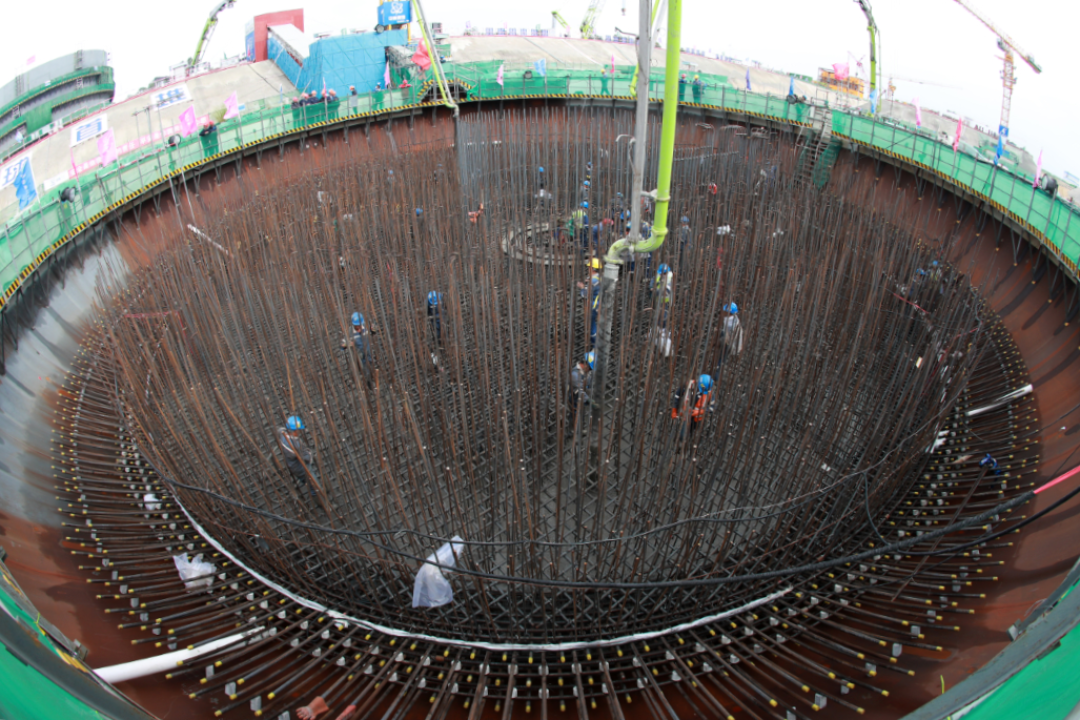

2021年1月28日“玲龙一号”核岛筏基钢筋绑扎完成

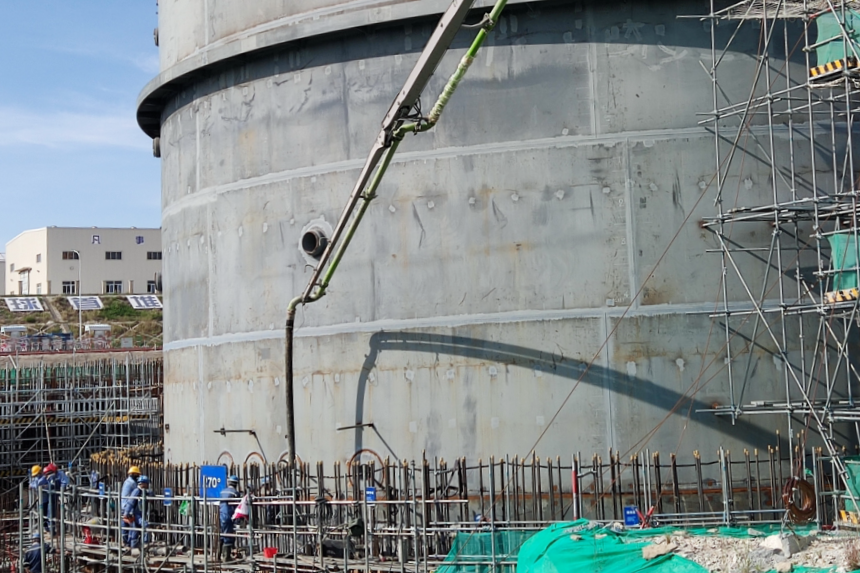

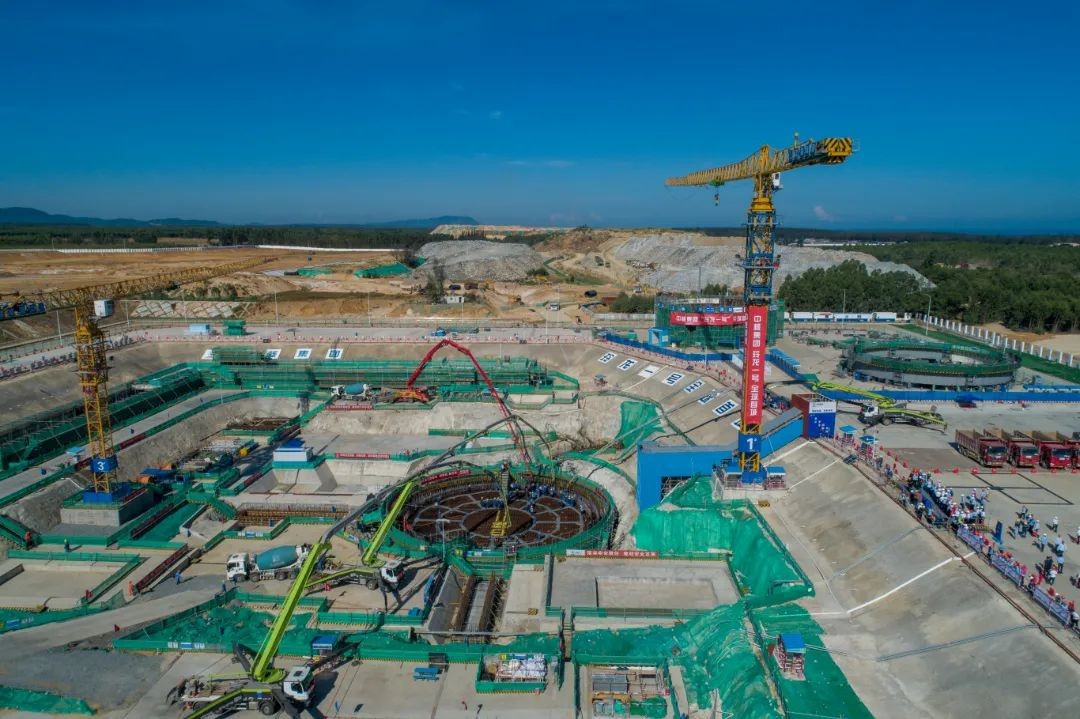

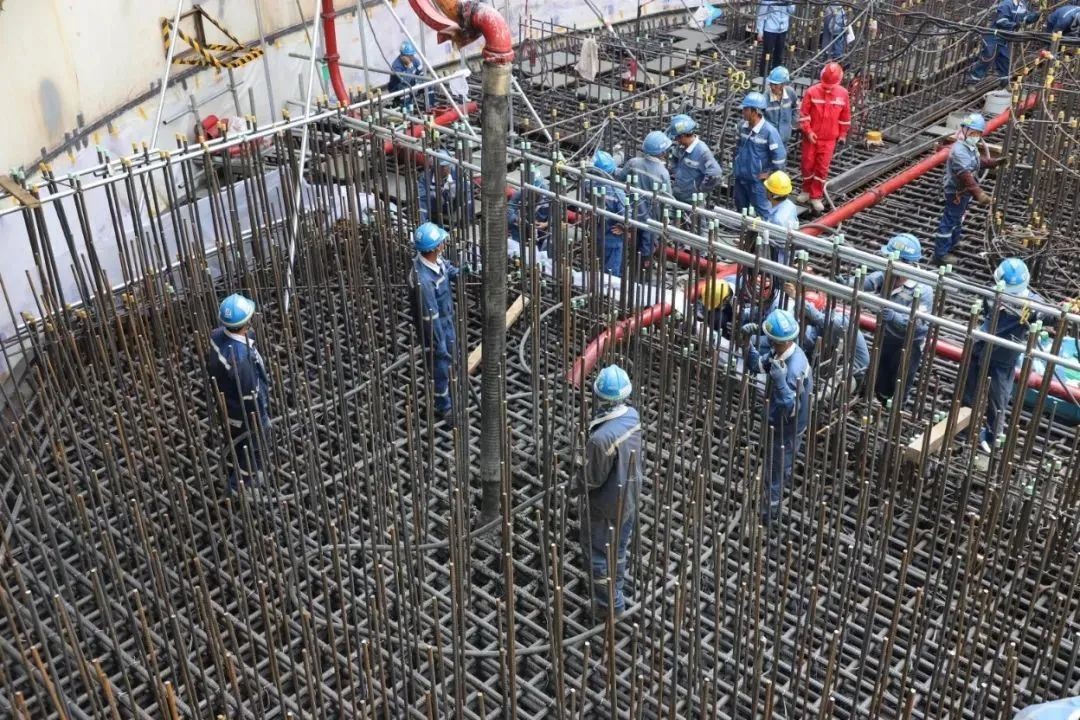

2021年7月13日“玲龙一号”浇筑核岛第一罐混凝土

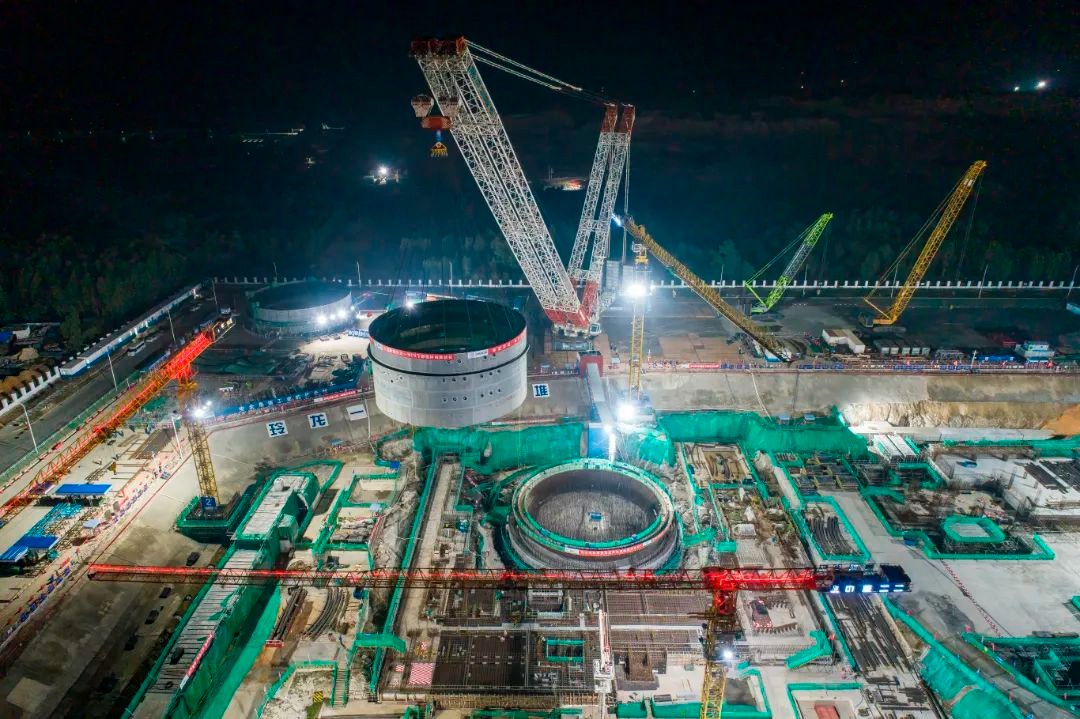

2021年10月24日“玲龙一号”钢制安全壳底封头吊装成功

2021年11月29日“玲龙一号”汽轮机厂房筏基基础底板混凝土浇筑完成

2022年1月12日“玲龙一号”内部结构Ⅰ层提前实现砼浇筑

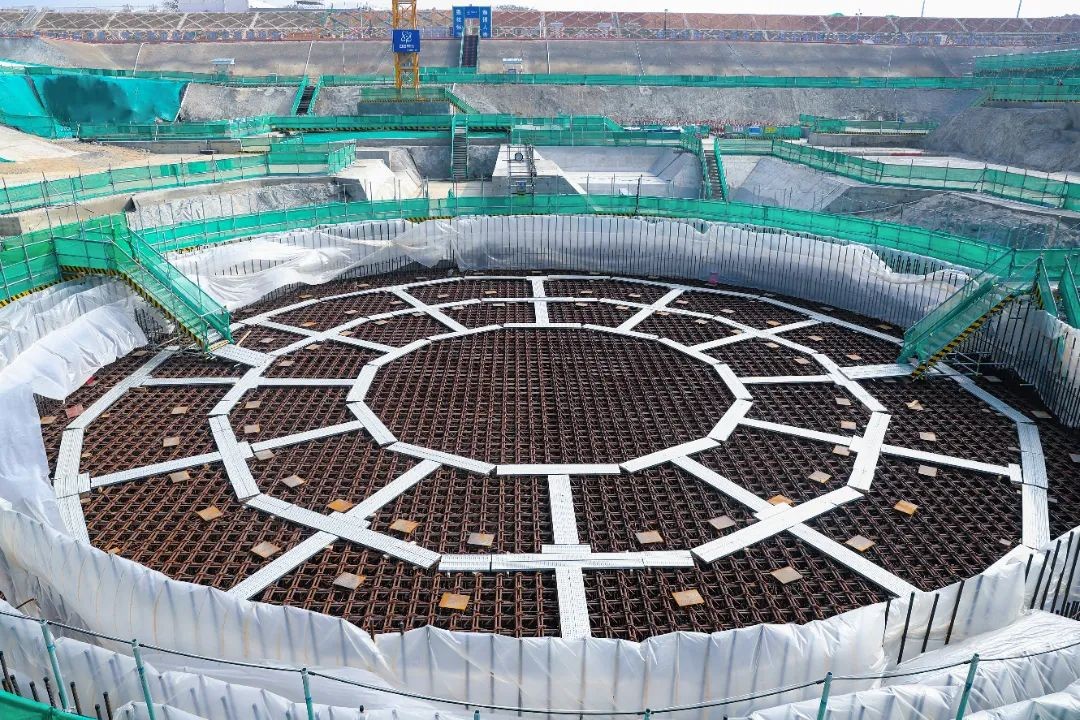

2022年2月26日“玲龙一号”钢制安全壳下筒体吊装成功

2022年4月26日“玲龙一号”反应堆厂房-8米内部结构完成浇筑

2022年6月3日“玲龙一号”核岛厂房环形区结构浇筑完成

2022年7月6日“玲龙一号”钢制安全壳上部筒体吊装成功


2022年9月29日“玲龙一号”一体化反应堆主设备组焊授权开工
