2022年9月25日23时49分,徐大堡核电3号机组常规岛汽轮机厂房最后一块0m层楼板(4-1区板)浇筑完成,它标志着3号常规岛终于“破土而出”,为后续3号常规岛汽轮机厂房结构主线工作节点顺利实现奠定了坚实基础。

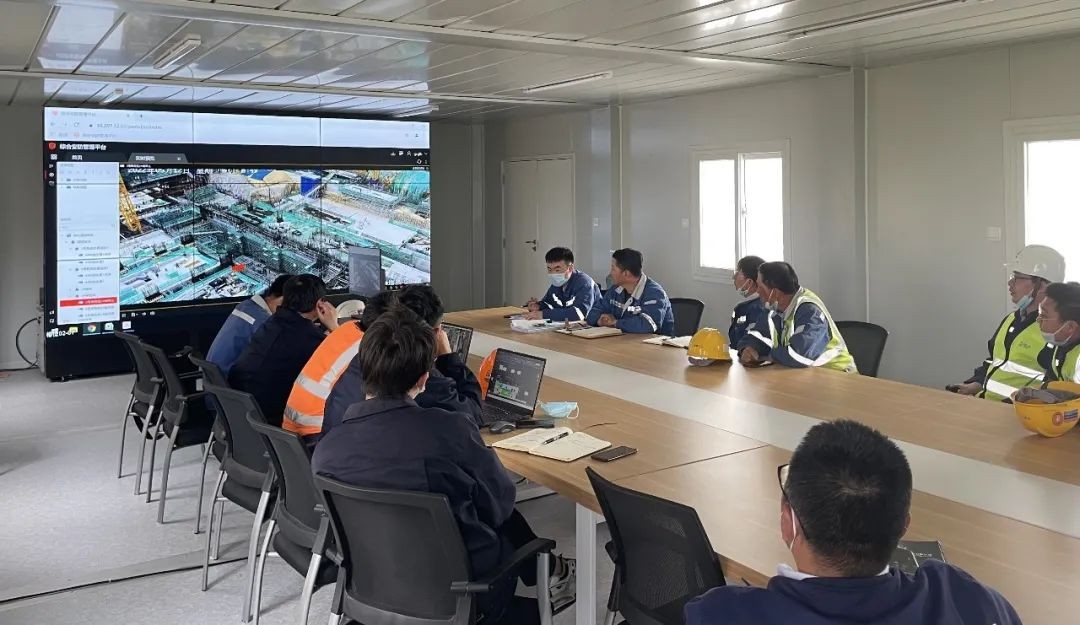

3号机组常规岛主厂房长114.8m,宽75m。0米板分为两种结构,分别为混凝土浇筑楼板及钢结构支撑混凝土浇筑楼板,混凝土浇筑量共计3764方,钢筋量约为750吨、钢结构277件,焊钉8580余颗,钢结构与土建施工交互作业频繁,施工逻辑性强。徐大堡项目部高度重视现场施工安全、质量与进度,为保障常规岛施工有序实施,徐大堡项目部3、4号机组工程管理部组织辽宁核电、中核咨询徐大堡项监部、承包商联合项目部相关成员召开“常规岛日例会”,梳理施工逻辑,调整、优化施工方案,快速协调解决施工过程中遇到的“瓶颈”,严格落实精细化管理要求,逐项开展先决条件检查工作,跟踪落实风险项。在各方戮力同心的努力下,3号机组常规岛0米板混凝土浇筑工作顺利完成。
徐大堡项目部将始终如一地贯彻落实习近平总书记在国际核能合作标杆项目开工仪式上的重要指示精神,高质量、高标准完成常规岛各项目标任务,也将时刻牢记“强核报国、创新奉献”的新时代核工业精神,为打造精品标杆工程而不懈努力。
