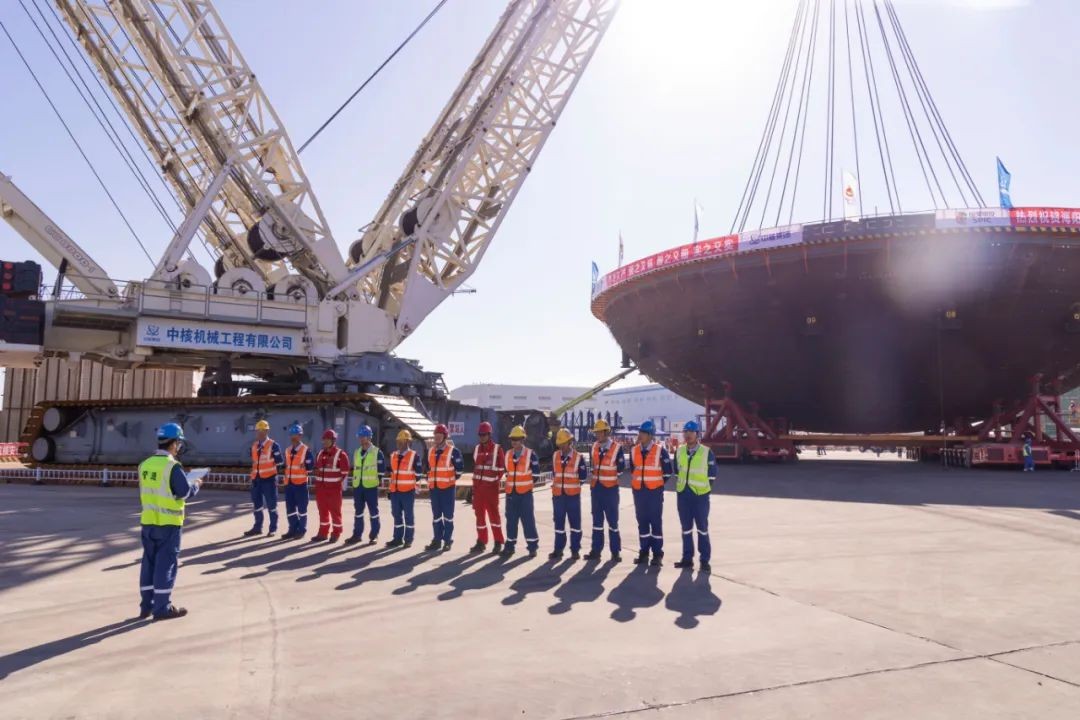

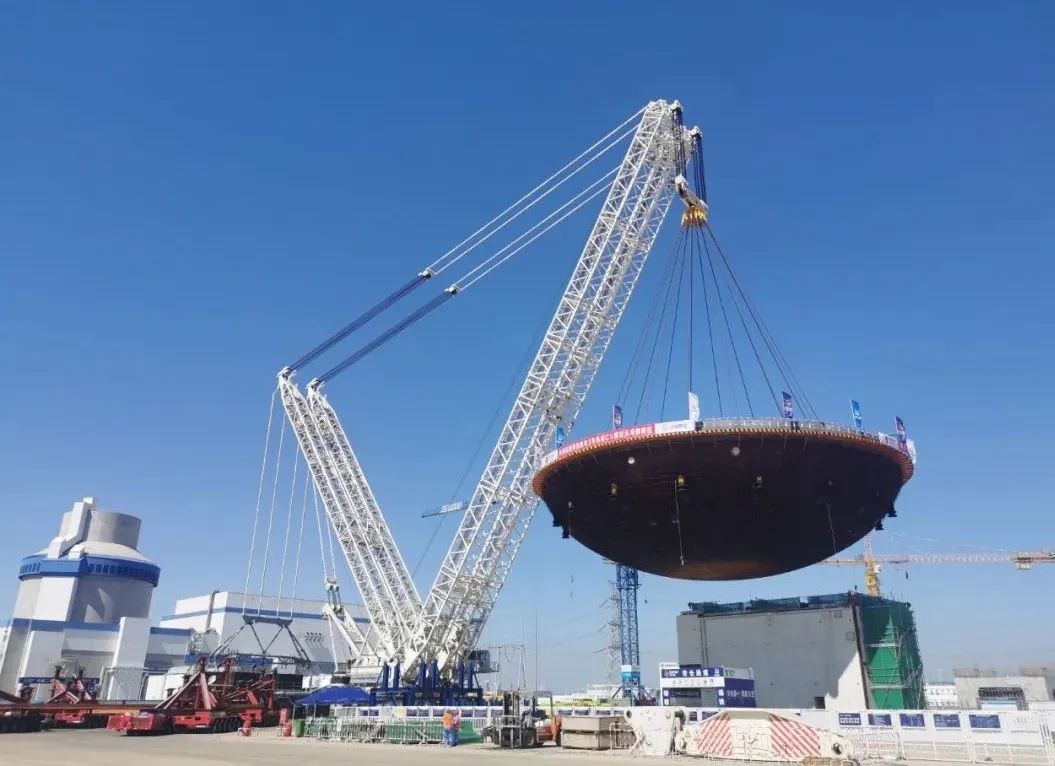

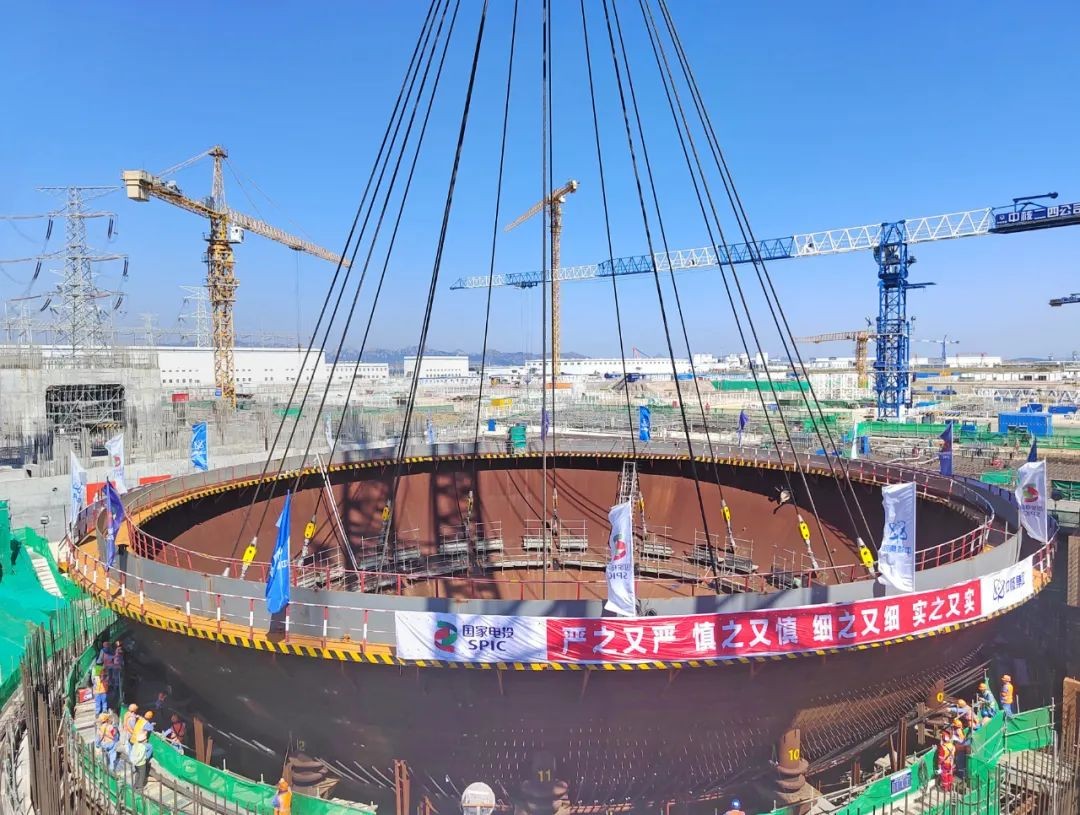

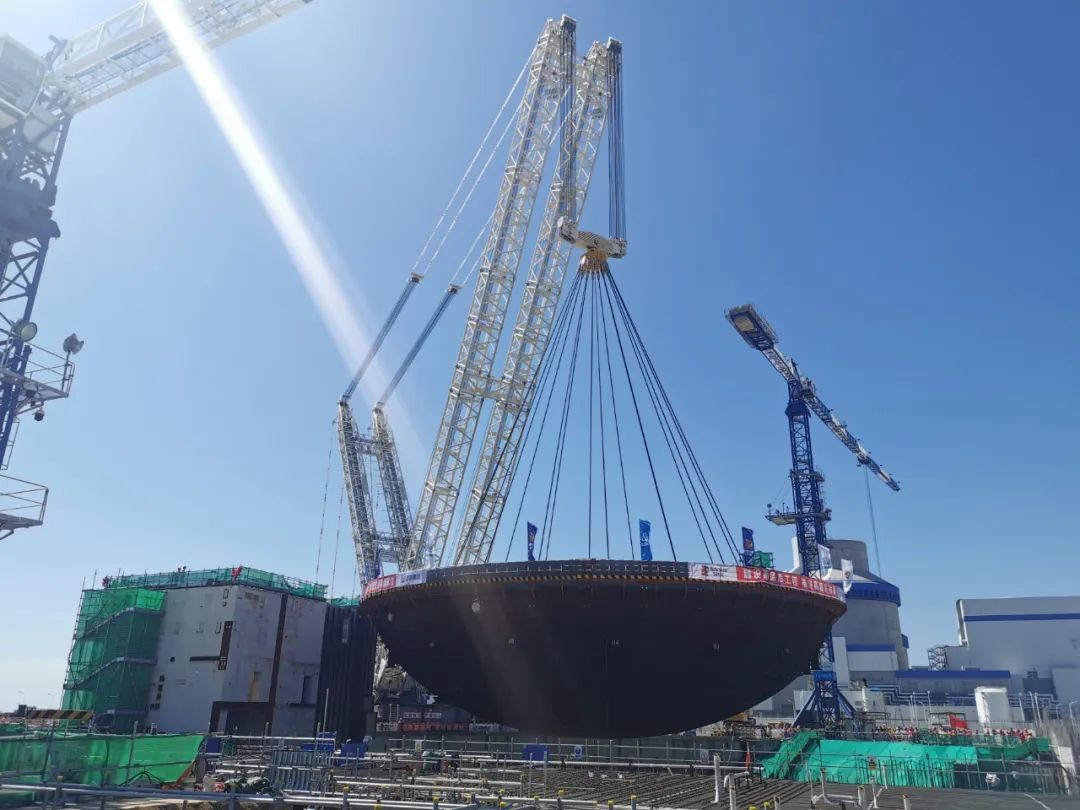

2022年9月25日12时39分,中核机械工程完成海阳核电二期3号机组CV底封头吊装,本次吊装于10时17分正式起吊,2时22分顺利就位,吊装采用中核机械工程3200吨履带式起重机,就位半径42米,吊装总重量达753.9吨,3200吨履带起重机经过起钩、主臂逆时针旋转、带载行走、主臂顺时针旋转、落钩等系列动作,精准完成CV底封头就位,为后续各岛体模块的吊装工作打下了坚实基础。
准备充分,确保万无一失

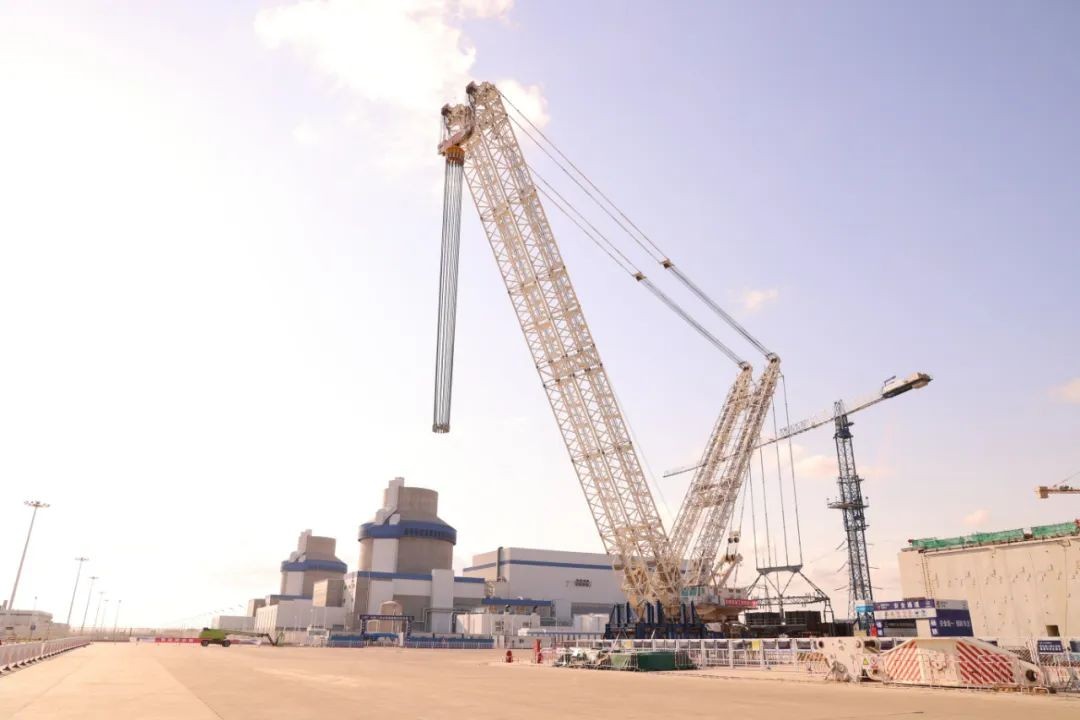

为准备CV底封头吊装,继8月29日完成CA20模块吊装之后,中核机械工程海阳核电吊装项目部立即开展3200吨履带起重机改工况作业,现场人员加班加点,在9月11日这天完成了所有主臂部分的连接。受12号台风“梅花”影响,项目部开展设备爬杆,做好现场防台风防暴雨准备。台风过后,项目部再次投入到紧张有序的改工况作业中,9月16日,在解除应急响应的第二天就精准、迅速完成3200吨履带式起重机的改工况作业,为吊装CV底封头争取了宝贵的时间,受到了业主及其他单位的一致认可。
吊装前,中核机械工程项目部配合做好起重机与设备的索具连接,应力监测、调平等工作;对3200吨履带起重机进行全面检查,重点对卷扬机构、钢丝绳、吊钩、制动器等受力结构件与安全装置等做了细致检查,保障设备处于良好状态;对起重机站位及作业区域进行排查,清除障碍物,设立警戒区;开展作业前安全技术交底,确保现场作业人员对吊装方案的每一环节清晰了解,做好吊装前的所有准备工作。
挑战难度,精准平稳就位
CV底封头位于核岛底部,设备净重656.5吨、内径约39.6米,高约11.6米,是钢制安全壳的重要组成部分,其主要作用是构筑屏障,有效防止放射性物质外泄。其形状呈半球形,此次吊装重难点在于需要将CV底封头越过CA20模块顶部,设备体积大,重心调平难度大;重量重,吊装作业半径远,对吊机操作要求极高。
吊装过程中,3200吨履带起重机操作员精准操作起重机,机组成员时刻观察起重机运行情况,及时向 3200吨吊车负责人汇报吊车状态;起重车指挥执行吊装负责人命令,指挥辅助吊车配合吊装作业,及时向吊装负责人反馈辅助吊车的状态;安全监督人员对 CV底封头吊装过程中从各方位进行安全监督工作,并及时汇报工作,中核机械工程和现场各单位协同合作,将CV底封头精准平稳就位。
至此,中核机械工程海阳核电二期吊装项目部已圆满完成海阳核电3、4号机组建设的前三台大件吊装工作,在核电建造模块化施工中贡献了中核吊装力量。中核机械工程吊装人将继续秉承新时代核工业精神,实施“六大控制七个零”精细化项目管理,践行“安全至上,万无一失”的安全理念,向社会奉献精品吊装工程,不断擦亮中核机械吊装品牌,为党的二十大胜利召开献礼!
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
