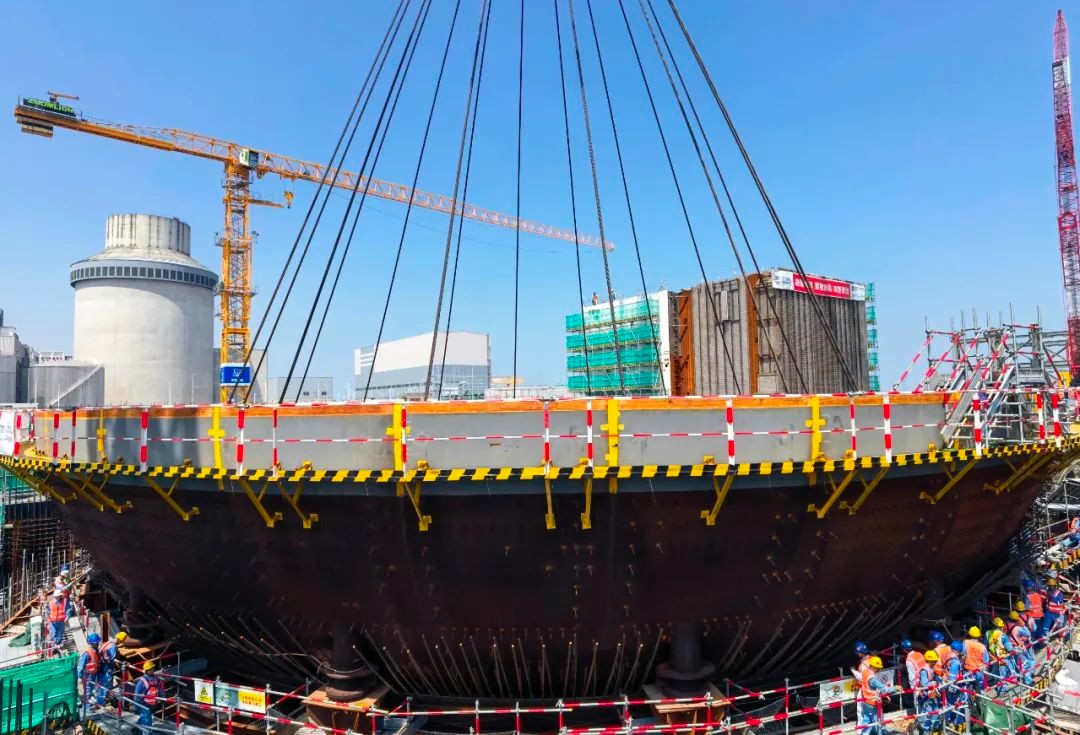

9月19日11时17分,三门核电3号机组钢制安全壳底封头(以下称CVBH)顺利吊装就位,这是3号机组核岛反应堆厂房吊装的首个大型模块,拉开了核岛厂房建造高峰的帷幕。

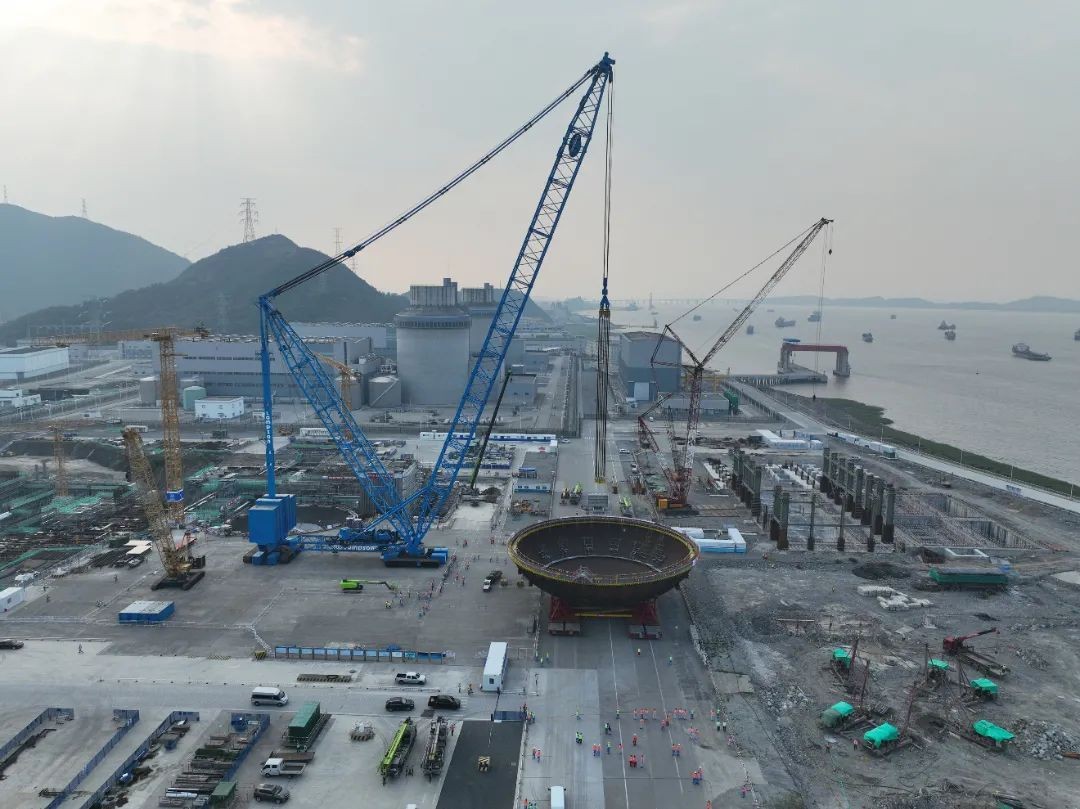

17日15时7分,CVBH从拼装车间启运,于16时17分送达起吊位置,运输距离约1千米。19日7时20分,现场吊装总指挥下达起吊命令,2600吨吊车开始起吊,11时17分吊装就位,历时3小时57分,吊装过程安全受控。该项工作为其他大件吊装积累了宝贵经验,也为三门核电二期工程核岛厂房后续施工奠定了扎实基础。
本次吊装包含三大亮点
• 通过技术手段提前预测并实时监测吊点实际受力情况,确保吊装安全及产品质量;
• 借助三维扫描建模提前发现核岛就位区域的干涉物项并精准处理。
为确保本次吊装任务顺利完成,三门核电建设团队在“六个一”项目管理工作机制指导下,根据三门核电一期工程经验反馈,制定了详细的吊装准备盘点清单,建立了相关周例会和现场碰头会制度。
延伸阅读:
钢制安全壳(以下称CV)为核级设备,由底封头、筒体第一环、筒体第二环、筒体第三环、筒体第四环、顶封头六大模块组成,主要作用是构筑屏障,在事故工况下有效防止放射性物质外泄。其中,CVBH为CV基底,其形状呈半球形,设计内径为39.624米,高11.430米(上口至内底),总重量660.65吨,吊装总重量811.65吨,是CV六大模块中最先吊装就位的模块。
