华能海南昌江核电二期工程项目3号机组反应堆厂房内部结构7.5米板混凝土浇筑完成

2022-09-11 22:37  来源:华能昌江核电    海南核电站  昌江核电站

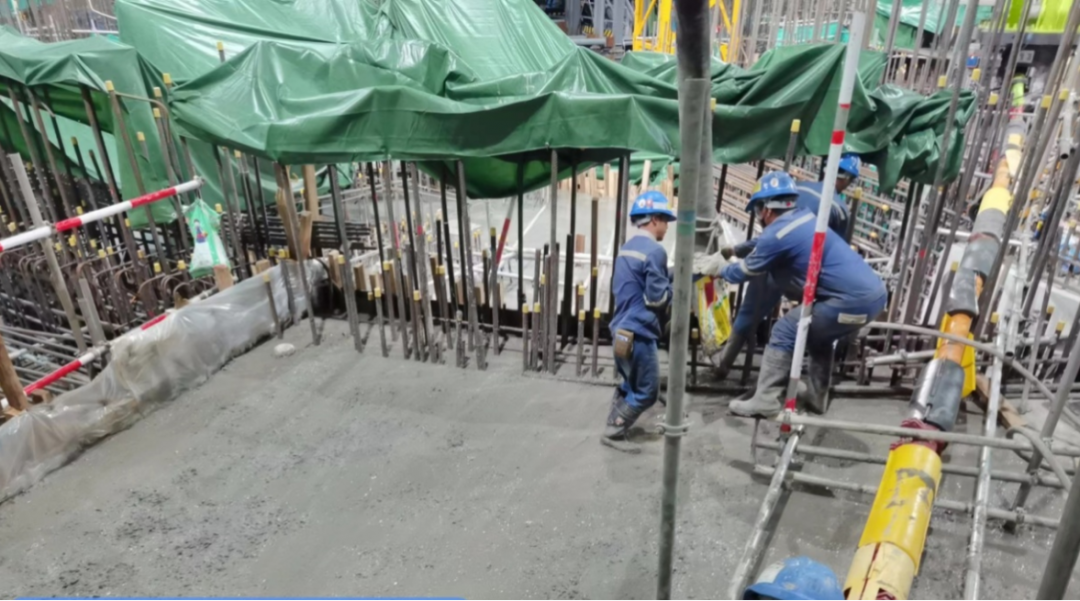

2022年,华能海南昌江核电3号机组反应堆厂房内部结构7.5米板混凝土浇筑完成,本层楼板分8段施工,共浇筑混凝土670立方米,持续浇筑时长30小时。本次浇筑完成后标志着3号机组反应堆厂房7.5米板圆满完成。


2022年,华能海南昌江核电3号机组反应堆厂房内部结构7.5米板混凝土浇筑完成,本层楼板分8段施工,共浇筑混凝土670立方米,持续浇筑时长30小时。本次浇筑完成后标志着3号机组反应堆厂房7.5米板圆满完成。

八月份以来,海南省疫情形势严峻,施工现场响应防疫要求进行封闭管理,各参建单位近千人无法进入施工现场,导致反应堆施工产业工人、管理人员严重不足。在此情况下,昌江公司发动党员干部冲锋在前,千方百计组织参建各方积极推动反应堆厂房内部结构7.5米板施工作业,通过24小时不间断施工,缩短施工工期;施工方案优化,提前开展支撑架支设,确保满堂架施工不占主工期;优化埋件测量放线工艺,在底板同时完成底埋、顶埋定位,既提高埋件安装精度又缩短测量放线时间;全过程跟踪梳理先决条件、过程制约因素等,每日跟踪日计划完成情况;保障前后工序高效衔接,土建工程师24小时待命进行质量计划消点,验证现场实体与图纸、方案要求的一致性,及时纠正工程隐蔽前的质量问题,保质保量完成实体验收。各参建单位人员直面挑战、连续奋战,历时15天安全优质完成施工任务,较原定工期节省25天。7.5米板的浇筑完成为反应堆厂房后续主设备引入及穹顶吊装奠定了坚实基础。

后续,昌江公司将继续发扬逢山开路、遇水搭桥的开拓精神,敢闯敢干、敢为人先的创新精神,坚持党建引领、聚力攻坚,发扬华能“三千”精神,以质求进、以进固稳,坚决扛起新时代赋予的责任与使命,为建设海南自由贸易港注入华能力量,以优异的成绩迎接党的二十大胜利召开。
