自古道,“三军未动,粮草先行,兵精粮足,战无不胜”。纵观运往三门核电二期工程现场的众多“粮草”,不乏货值高昂的仪控设备(DCS)、核电机组“心脏”重器主冷却剂泵(MP01)等重要设备,但在三门物资人心中,始终有一批“粮草”占据着心头一角,它就是FCD后首个安装的设备——MT30储罐。

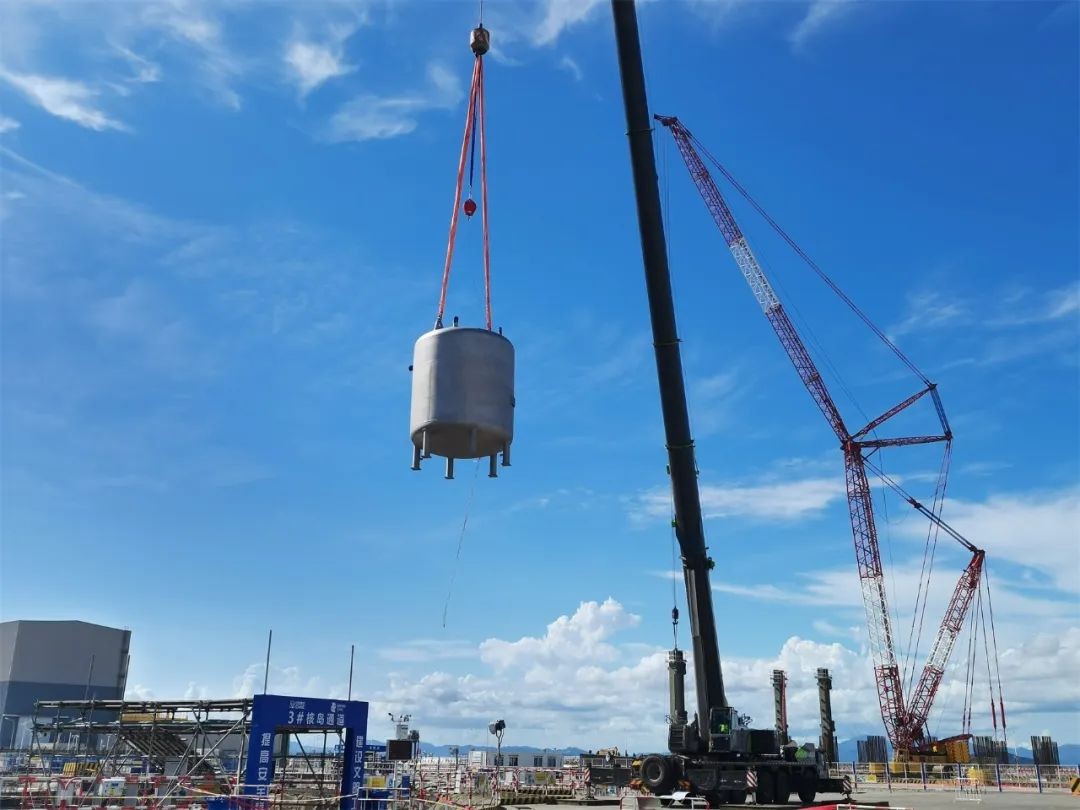

2022年7月30日,开工已满一个月的三门核电二期工程现场迎来了它的第一次设备吊装——3号机组MT30储罐就位安装。三年守护,一朝启程,历经风雨洗礼的MT30终于开启了它的使命之旅。吊装场地外,忙于倒运设备的物资人不禁停下脚步,思绪随着那缓缓提升的储罐,飘向那流云点缀的蔚蓝天际。
厚重的“新年礼物”
2020年的元旦前夕,一道上级工作指令下达到了三门核电项目部:元旦假期到来前需完成12台MT30储罐的接收工作。彼时的物资管理部已结束一期常规仓储作业,与业主方共用的作业团队已不再提供支持。加急采购存储维护材料、寻找吊装作业团队等一系列工作迫在眉睫。
面对突如其来的艰巨任务,物资团队快速组织分工、积极应对。采购协调板块对接上游驻场监造,跟进设备出厂前包装及发运状态;仓储板块查阅图纸,确认储罐制造型式、外形尺寸,开展现场存储维护材料选型;计划板块执行材料采购工作,催促供应商及时交货;接收板块实地调研场地、编制工程服务委托,测算吊装作业工时……整个物资团队都在为接收工作忙碌着、准备着。
在那个寒冷的冬天、在蓄势待发的二期机组基坑梯台,物资管理团队全体加入接收作业,用自己的臂膀、双手去完成MT30储罐接收任务。他们虽是物资管理者,但在工作需求面前,毅然华丽转身,化身作业执行者,勇推工作进展,只为一个目标——保证完成工作任务。
难忘的“联检日记”
2022年4月20日,三门核电二期工程核准消息传来,各项开工准备工作被提上日程。作为核电机组首批安装的甲供设备,MT30的开箱检验被列为物资管理团队的重点工作。三年来,不间断地巡检、质量抽查、维护……似乎都是为了迎接这一刻的到来。

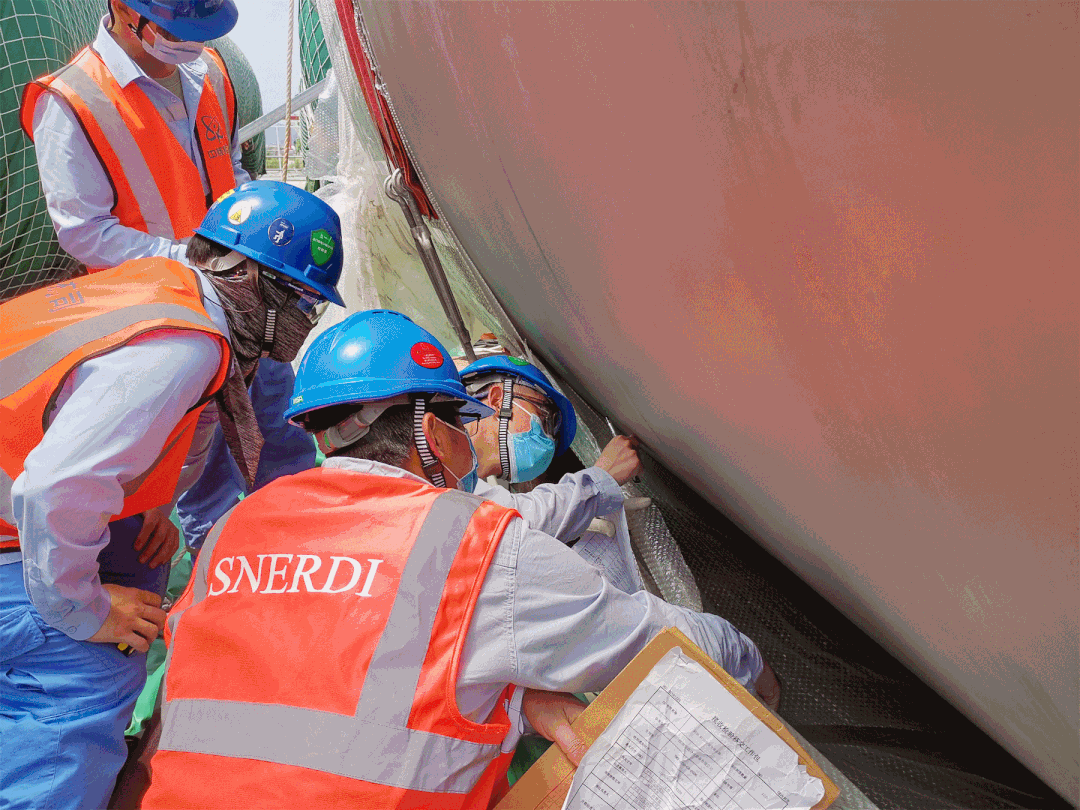

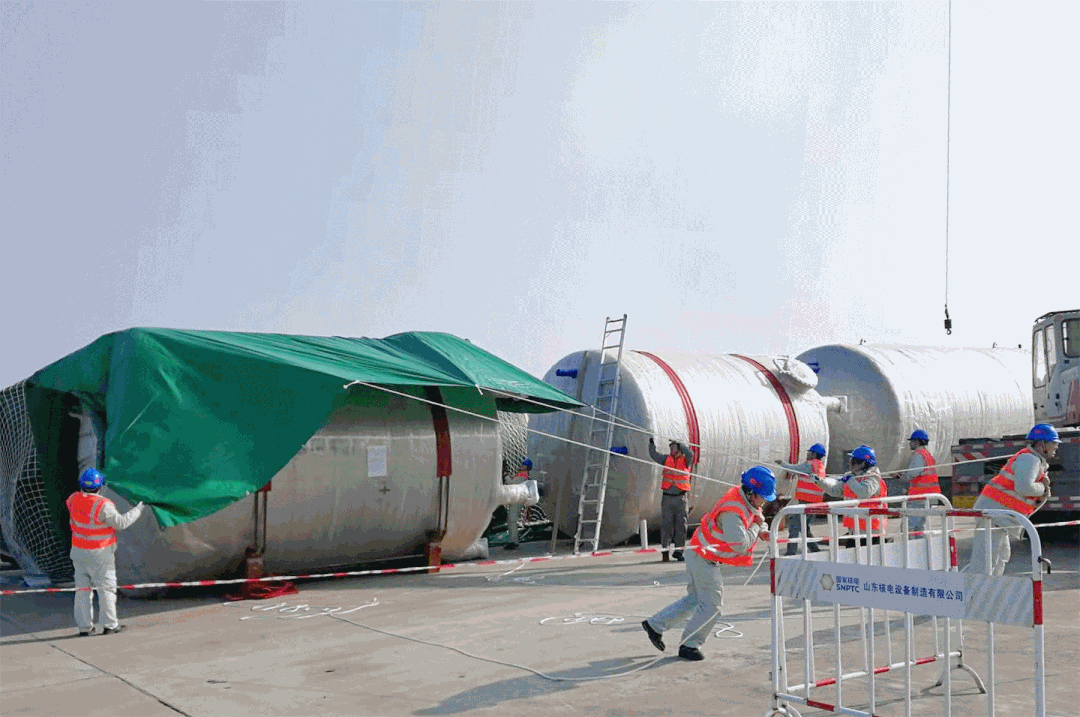

五六月是江南的梅雨季,在那段时间里,验收工程师总是习惯性地查看天气预报。雨天不能打开包装,风力强不能吊装作业,必须抓住难得的晴天,高效率地组织联检。同天气因素一样,确保开箱检查的作业安全被排在了第一优先级。在物资人耐心地观察与等待中,终于迎来了这一天。5月25日,首批储罐被吊车掀开“神秘面纱”,安全去除捆扎带、防风网和雨布后,由作业人员小心割开内部防护包装,不锈钢特有的光泽呈现在大家眼前。
“表面清洁度没有问题,接管法兰密封面完好,没有贯穿性划痕,拍照后注意恢复端盖保护”“上面焊接部位还要重点检查,推登高车过来,我去穿安全带……”在质检工程师们细致高效的检查下,当天即完成了4台储罐的质量检查,开箱检验首战告捷。6月8日,又是一个难得的晴天,有了前面的作业经验,物资联检团队一鼓作气拿下了剩余储罐的开箱检验,在二期工程开工前,成功锁定MT30释放条件,为后续工作的顺利开展打下了牢固的基石。
怀揣初心,续写精彩

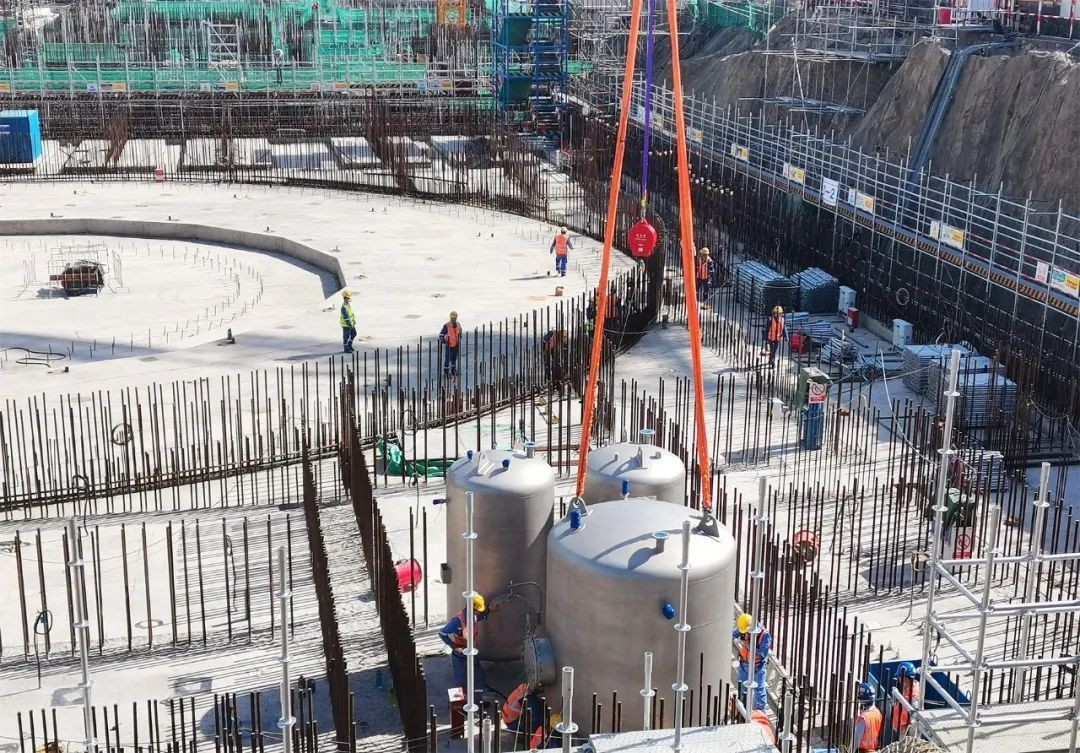

将思绪拉回现场,MT30储罐在吊车的精准操控下缓缓降落到3号核岛。拂去脸颊边滑落的汗水,物资人露出了灿烂的笑容。这个夏天,留在他们记忆中的,不只有三门核电二期工程开工的喜悦,还有一份专属于MT30的独家记忆。那些披着星光巡检的夜晚、拂过脸庞微醺的风,都被定格成一帧帧画面留在这片土地上。
在三门核电二期工程中,MT30储罐、仪控设备(DCS)、核电机组“心脏”主冷却剂泵(MP01)等重要设备已提前运抵现场,设备长周期存储管理成了物资人和时间较量的耐力跑。在这场比试中,不乏各类棘手问题、突发状况,但是怀揣初心、勇担使命让物资人不惧荆棘,在管理的道路上行得更稳、走得更远,相信下一个“MT30”,三门物资人会续写更加精彩的故事。
