基辅正在结束其核能产业对俄罗斯的依赖。
总部位于美国的西屋电气公司已与乌克兰国有核运营商 Energoatom 签署协议,为该国整个反应堆机组供应核燃料,并雄心勃勃地扩展计划中的 AP1000 新建计划。
该公司表示,燃料将由其位于瑞典韦斯特罗斯的制造工厂提供,但没有给出该项目的时间表。
该协议还预计,Energoatom 子公司 Atomenergomash 在乌克兰的燃料部件生产“继续本地化”,预计将为西屋燃料组件生产顶部和底部喷嘴。
根据早期的合同,西屋公司已经为乌克兰 15 座商业核电机组中的 6 座——南乌克兰 2 和 -3 以及扎波罗热 (Zaporozhye)-1、-3、-4 提供了 VVER-1000 压水反应堆 (PWR) 设计的燃料和-5。
西屋公司和 Energoatom 于 2020 年 9 月签署了一份为 Rivne (Rovno) 核电站供应 VVER-440 核燃料的合同,该核电站有两台 VVER-440 和两台 VVER-1000 压水堆机组投入商业运营。
根据国际原子能机构的数据,Rivne-1 和 Rivne-2 是仅有的两个处于商业运行状态的 VVER-440 反应堆机组,而其余机组则由 VVER-1000 PWR 机组组成。
西屋公司曾经为芬兰的两台 Loviisa 核电站供应 VVER-440 燃料,但在 2009 年停止生产。2014 年,它开始研究重新启动其 VVER-440 生产能力的选项。
根据早前的报道,第一批实验性的新型 VVER-440 燃料组件预计将于 2024 年装入 Rivne-2 的核心。
Energoatom 本周早些时候表示,它已从乌克兰 Ukrgasbank 获得 5100 万美元(4700 万欧元)的贷款,用于从西屋公司购买核燃料。

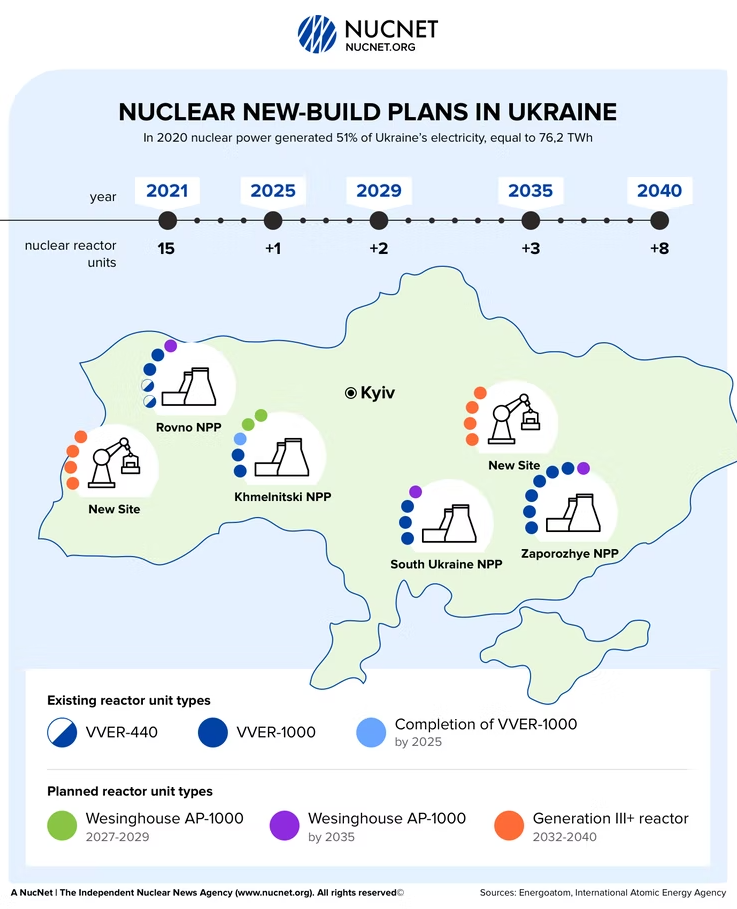

协议包括升级的新建计划
2021 年 11 月,西屋公司和 Energoatom 签署了一项协议,承诺在乌克兰建造五个新的 AP1000 反应堆单元——两个在乌克兰西南部的赫梅利尼茨基工厂,另外三个将在 2035 年前分布在该国的其他现有工厂。
西屋公司现在表示,新协议将把新建项目的数量从五个增加到九个,但没有提供更多细节。
Energoatom 在其社交媒体渠道上表示,位于 Khmelnitski 的两个新西屋机组将与未完工的 Khmelnitski-3 和 -4 工厂分开,并将建在现有车站的新场地上。
Energoatom早些时候曾表示,Khmelnitski-3 将采用 VVER-1000 技术完成,而 Khmelnitski-4 将成为 AP1000 反应堆单元。
西屋公司表示,建设新的 AP1000 工厂将利用“重要的”美乌工业合作,包括两国供应链的内容。
乌克兰旨在结束对俄罗斯的依赖
两家公司宣布计划在乌克兰建立一个西屋工程中心,以支持新建项目、目前的运营船队和未来的退役。
“即使在这个充满挑战的时期,我们仍将继续与我们的战略合作伙伴西屋公司积极合作,”Energoatom 首席执行官佩特罗·科廷 (Petro Kotin) 在谈到俄罗斯于 2 月 24 日开始入侵乌克兰时表示。
自敌对行动开始以来,西屋或 Energoatom 没有就 AP1000 新建项目的未来发表任何声明。
然而,在 4 月,乌克兰失去了对其最大核电站和西屋制造燃料的最大用户——六台 Zaporizhzhia 的控制权。
甚至在俄罗斯入侵之前,乌克兰就已经开始减少其核能部门对俄罗斯的依赖。
2014 年俄罗斯对克里米亚半岛和顿巴斯东部部分地区的占领促使基辅开始为其机队寻找替代核燃料供应选择。它取消了未完工的 Khmelnitski-3 和-4 工厂的 VVER-1000 建设合同,并建立了国家放射性废物储存库,以结束与俄罗斯在废物储存方面的长期安排。
