01 到底哪三个项目?

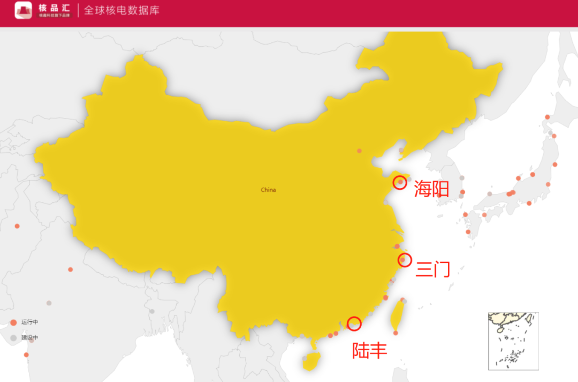

批复的三个厂址分别是
三门二期、海阳二期:CAP1000
陆丰56号:华龙一号(融合版)
没啥神秘的,从去年就一直通关到现在,也算终于圆满了,但是为何到了国务院等这么久呢?
我感觉国家也在等一个合适的时间点:
近期华龙国内示范工程全面建成,国外也顺利收官,确实是一个很好的时间节点,核准也有坚实的事实基础。
同时在需要拉动经济的大背景下,大型工程上马确实恰逢其时。想当年方家山核电站项目据说就是四万亿计划批的第一个项目。
现在俄乌战争下能源供给危机,整个国际舆论对于核电的包容度多了很多。
至于有没有释放善意…这个不谈国事,也不得而知。
总归,核电作为政策性的大国决策,这个时间点核准,确实比较适合。
02 三个集团平均分配
按照以往的惯例,每个集团都是雨露均沾的。
这次也是一样,中核的三门、中广核的陆丰、国家电投的海阳。
期待下一次,就是四个集团排排站了,大家一起做大蛋糕。
03 不是说以后都只建华龙一号吗?
从未有这个正式说法。
这次核准了4台CAP1000,都是二期工程。
三门一期和海阳一期作为AP1000依托工程,虽然因为技术的先进性对于设备制造造成了进度的一定困扰,但是投运后的表现不得不说完成了自我救赎。
三门安全运行小时数,大修工期和利润表都是点赞三连;而海阳甚至玩起了核能供暖(暖和一号),打出了一手综合利用的王炸,领行业风潮之先。
所以这次两个二期工程的型号就变成了 C AP1000
评论区有个核饭说是AP重启,其实小编觉得这样描述更合适:
AP1000完成了自我证明,光荣的加上了C(中国)认证(玩笑的说)
那为什么之前技术路线选型也是AP的陆丰没有一起呢?
因为美国对于中广核集团的技术封锁,导致陆丰12号机组没有办法顺利的进行。所以陆丰此次核准的是56号机组,采用了中国人自主知识产权的华龙一号。
就核电而言,不管怎么样,一个新厂址的激活,远比一个技术路线要重要的多。
04 这次核准有2个不同
熟悉的业内人应该知道:“只做不说”这个说法。
所以之前的核准,很少会在新闻联播这么正式的渠道进行公布,更多是不说,或者其他的渠道发布。
这说明核电核准已经在政策上进入了主干道。

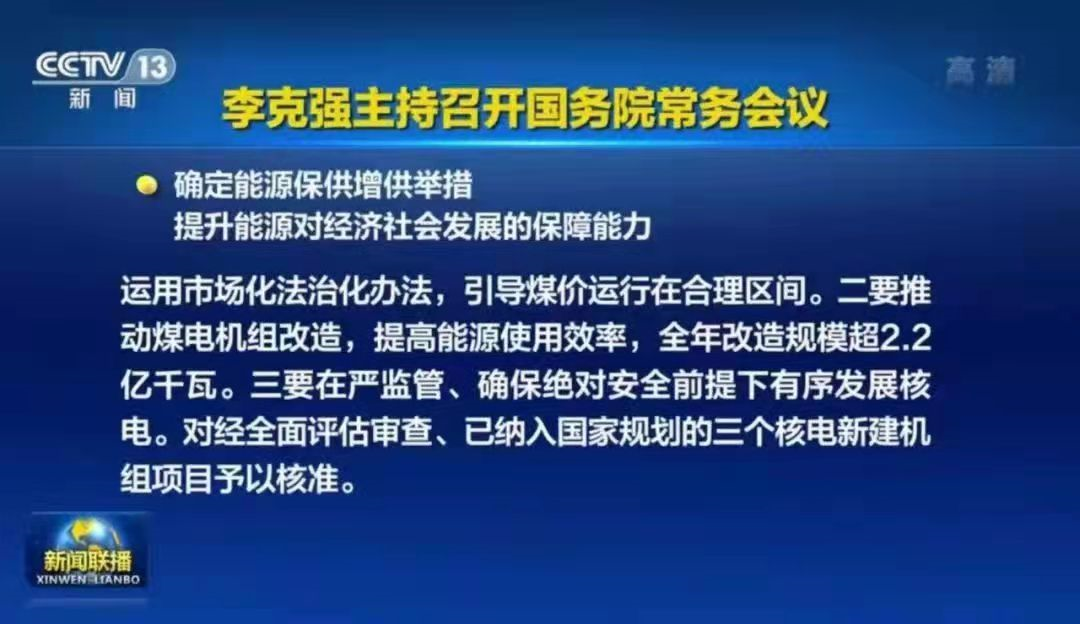

不过这次也就提到了有序发展,行业内喜闻乐道的“积极”二字,没有见诸于屏幕,反而加了很多前缀:
严监管,确保绝对安全,经过全面评估审查,已纳入规划…
我相信新闻联播主要是给广大民众看的,所以这么严格严谨的前缀,也能感受到国家心里也担心,别造成啥舆情危机。
说到底,核电的公众沟通,随着经济的发展,已经是重中之重,不然邻避效应了解下…
05 转机也有危机
这次核准的6台,只有一台新厂址,三门和海阳都是扩建工程。
所以未来核电规模化发展,有一个隐患非常值得我们关注:
掰手指算算目前沿海的厂址还有哪些可以扩建:
徐大堡、海阳、荣成、田湾、三门、三澳、宁德、霞浦、漳州、太平岭、陆丰、大亚湾、台山、防城港、海南。
如果按照6台/年,这些沿海厂址全部吃满扩建的容量,也就再坚持个5年差不多。
所以如果不开启 内陆核电 的话,5年后的中国核电就没厂址下锅了。
让我们来看看这张旧图(山东 广西很多筹备厂址没有进来) 其实我国有很多筹备中的优良厂址
(部分涉密项目未进行精准展示,大家看个意思即可,全部画出来估计又要被和谐)
其中很多都完成了前期工作,冷备用也好,热备用也好。
在大家为核电核准高兴的时候,确实要考虑下这个问题。
细水长流,不然此刻的开心,就是倒计时的开始。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
