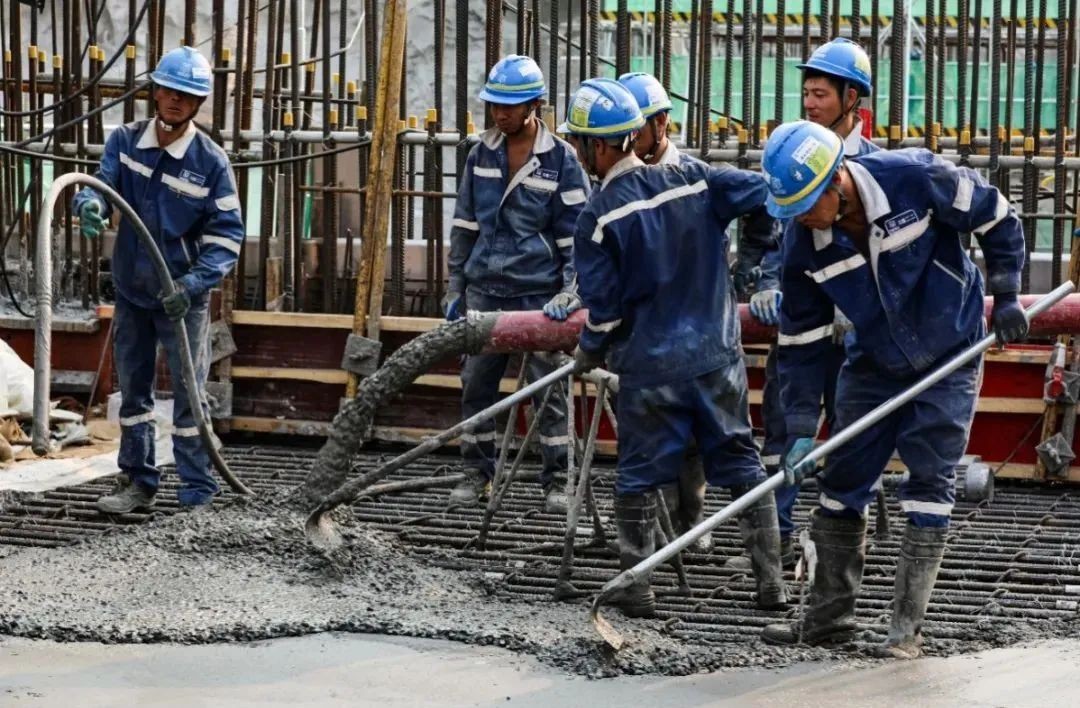

华能海南昌江核电二期工程项目3号常规岛主厂房最后一块筏基浇筑完成,标志着3号常规岛全面进入主体结构施工阶段。
3号常规岛主厂房筏板基础平面最长115.5m,宽85.5m,筏基体量大,为保证整体浇筑质量,施工中将筏基分为8个施工块,采取跳仓法浇筑。汽机基座筏板基础厚3m,局部厚5m,其余筏板基础厚1.5m。
整体筏基钢筋总量约3800t,施工周期共218天。主厂房筏基钢筋密集,层次复杂,纵横交错,挡墙、柱等插筋施工难度高,同时3号常规岛筏基施工过程中,周边GB廊道、除盐水厂房、循环水明洞施工全面开工,可用于常规岛主厂房材料周转、浇筑站位点的场地非常有限,增加了各分块筏基的施工难度。昌江公司联合相关单位优化场地布置,梳理各子项施工逻辑,及时与周边子项召开协调会,合理规划钢筋倒运、混凝土浇筑时间窗口,随时攻克各类施工难点,打通施工、设计问题高效处理通道,保证主厂房及周边子项施工连续性,提前完成“4.15”里程碑节点,为土建高峰期施工创造了有利条件。
后续,3号常规岛将全面进入主体结构建设阶段,土建施工进入高峰期,安全风险和质量管控难度增大,昌江公司将继续发扬党建引领、聚力攻坚和华能“三千”精神,以海南省“建功十四五 奋进自贸港”劳动竞赛暨华能海南昌江核电二期工程项目“聚力攻坚杯”劳动竞赛为契机,以赛为令,团结奋战,加强过程管控,做实经验反馈,安全高质量完成常规岛各项目标任务,以优异成绩迎接党的二十大胜利召开。
