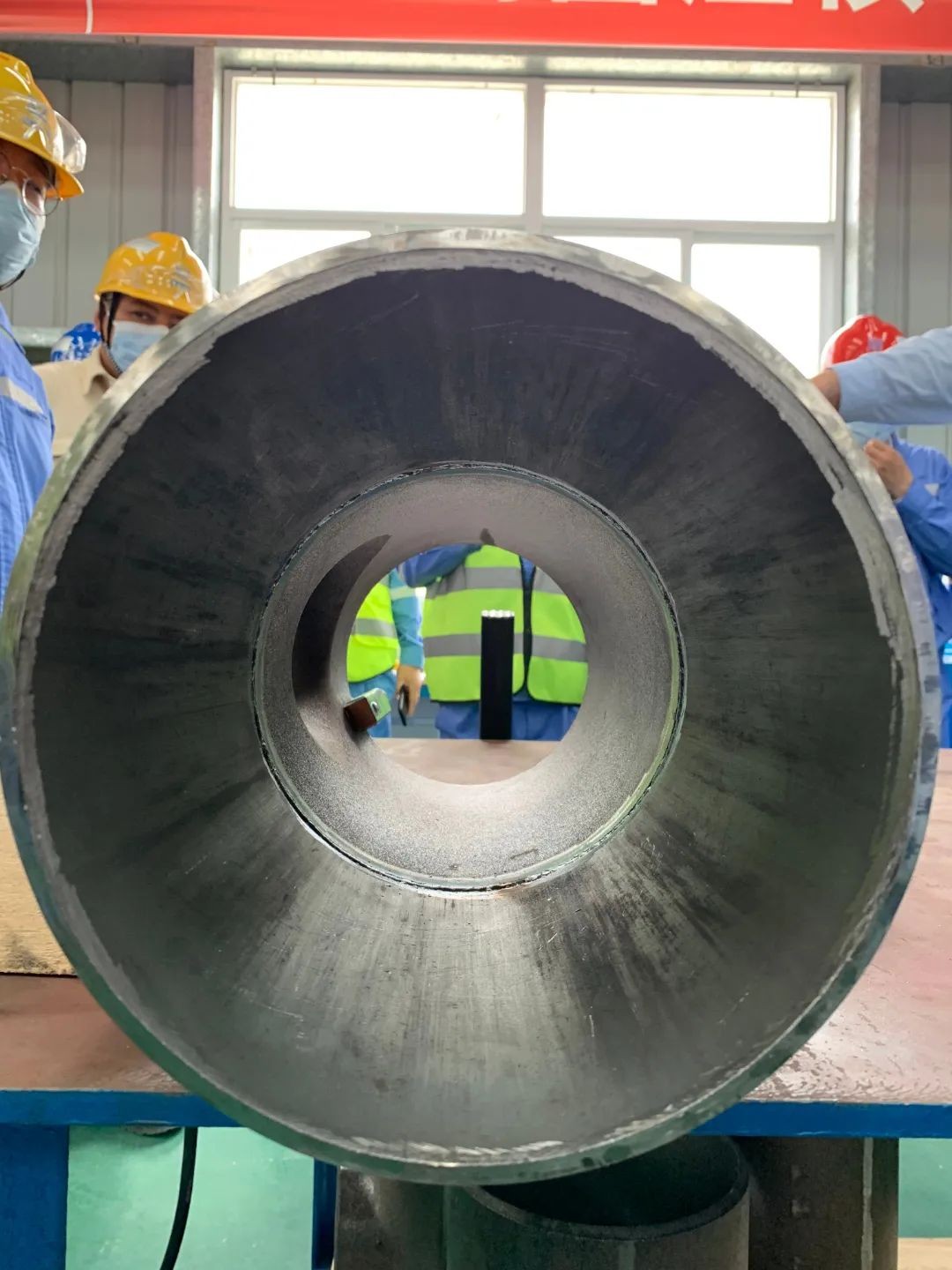

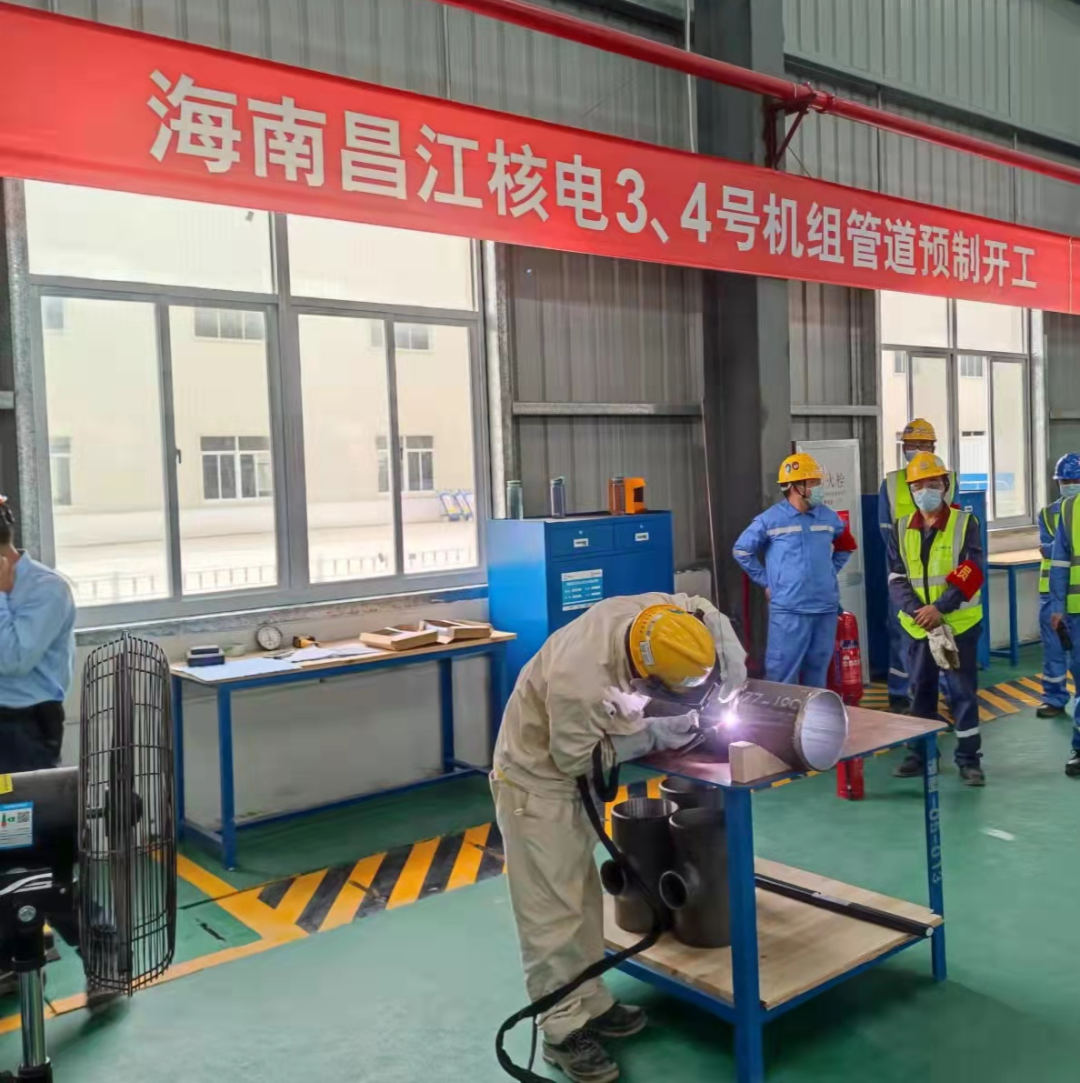

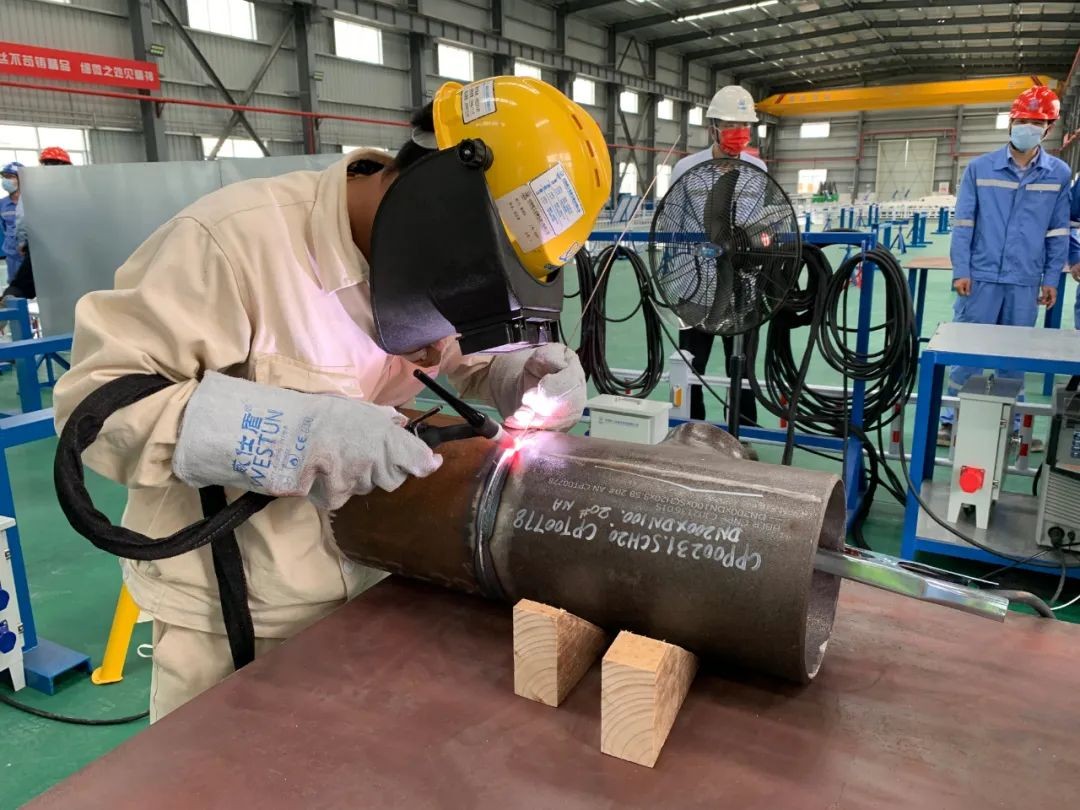

2022年3月31日下午14:38,在海南昌江核电二期工程项目中核五公司碳钢管道及支架预制车间,华能昌江核电公司协同海南核电、中核工程公司、中核咨询对华能海南昌江核电二期工程项目首批管道—核岛消防水生产系统管道预制先决条件进行检查,检查结果合格,3号核岛第一份管道预制质量计划开启,标志着二期工程项目管道预制正式开工,较计划提前两天完成。
二期工程项目管道预制需求量大,预计需要预制碳钢管道十万米、不锈钢管道十二万米,投产后的碳钢、不锈钢管道预制车间各占地4032平方米,月度最大管道预制产能可达7699米、8571米,能够满足现场管道需求,将大幅减少外部运输需求,缓解现场管道供应压力,显著提高核岛施工效率。
本次核岛管道预制的顺利开始,标志着安装施工进入新的阶段,为核岛安装如期实现各里程碑节点奠定了基础。华能昌江核电公司将坚持“党建引领、聚力攻坚”,与各参建单位携手同行,深入开展“聚力攻坚杯”劳动竞赛,进一步深化党员示范行动,强化现场质量管控,全力保障华能海南昌江核电二期工程项目高质量建设,全力推动海南自由贸易港蓬勃发展,为达成“双碳”目标贡献华能力量。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
