德国Uniper并行完成两台反应堆压力容器( RPV)的拆解

2022-03-24 10:34    Uniper  反应堆压力容器  (RPV)  瑞典核电  德国核电  核电设备

德国 Uniper Anlagenservice GmbH 成为第一家在一年内同时完成两个反应堆压力容器 (RPV) 的拆解、分割和包装的公司。2021年12月,公司顺利完成瑞典Barsebäck 1号机组和德国Neckarwestheim I号的船舶拆解工作。


德国 Uniper Anlagenservice GmbH 成为第一家在一年内同时完成两个反应堆压力容器 (RPV) 的拆解、分割和包装的公司。2021年12月,公司顺利完成瑞典Barsebäck 1号机组和德国Neckarwestheim I号的船舶拆解工作。


在 Barsebäck 1 使用 Uniper 的远程操作热切割站和机器人(图片:Uniper)

Uniper Anlagenservice - 公用事业公司 Uniper 的退役子​​公司 - 在这两个项目中担任财团领导者。对于 Barsebäck 项目,财团合作伙伴是 Nukem Technologies Engineering Services GmbH。在 Neckarwestheim,它与 GNS Gesellschaft für Nuklar-Service mbH 和 Westinghouse Electric Germany GmbH 合作。

在瑞典,Uniper Anlagenservice 已签约拆除四个压水反应堆的 RPV:Barsebäck 1 号和 2 号机组以及 Oskarshamn 1 号和 2 号机组。

去年12月,该公司在一年内完成了Barsebäck 1 RPV的拆解和包装。


机器人切割 Barsebäck 1 的 RPV 的一部分(图片:Uniper)

Barsebäck 1 的圆柱形压力容器最初由 Nukem Technologies 热切割成 13 个 0.9 至 1.8 米高的环。然后使用在钢制外壳内具有高负载能力转盘的定制机器人系统将这些大件远程切割成约 1 平方米的较小尺寸。从 RPV 盖开始,到 500 毫米厚的 RPV 法兰环和 140 毫米厚的 RPV 环段,最后到容器底盖,远程操作的机器人切割系统展示了切割任何复杂形状零件的灵活性。总共有 430 吨钢材被分割并包装到 64 个废物容器中,每个容器容量为 2 立方米。

Barsebäck 2 以及 Oskarshamn 1 和 2 将使用相同的技术。

内卡韦斯特海姆项目

在 Neckarwestheim I,当 RPV 的内部被联合伙伴 GNS 和 Westinghouse 拆卸后,Uniper Anlagenservice 和 GNS 安装了用于船舶分割和包装的设备。该设备包括通风外壳、辅助起重机、闭路电视系统、热切割系统、包装站和其他特殊工具和装置。

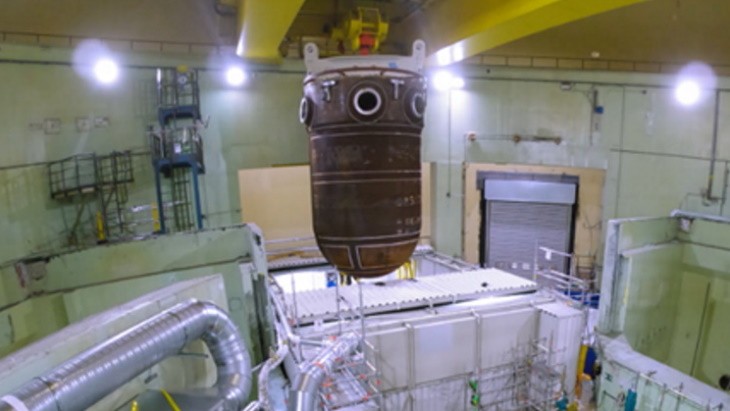

将 Neckarwestheim I RPV 从其安装位置吊起(图片:Uniper)

随后,在安装分割和包装设备并与客户、独立专家和当局一起成功进行所有必要的测试后,RPV - 质量为 235 吨,高度为 8.3 米,直径为 5 米- 从其安装位置移开并提升到通风的外壳中。在外壳内部,法兰环通过热切割与 RPV 的其余部分分离,并被运送到配备线锯的分割区域。在线锯的同时,法兰环(在分段区域的壁厚高达 473 毫米)和 RPV(壁厚高达 216 毫米)在通风外壳内被热切割成段。总共,RPV 被切割成 102 段,每段的质量高达 8.2 吨。


将 RPV 提升到 Neckarwestheim I 的切割外壳中(图片:Uniper)

RPV 分段通过新安装的辅助起重机转移到包装站,在此将各个元件放入符合德国康拉德仓库要求的标准化钢板容器中。


Neckarwestheim I 的 RPV 切割过程(图片:Uniper)

与瑞典的项目一样,2021 年 12 月,内卡韦斯特海姆一号 RPV 的拆解和包装也顺利完成。


Neckarwestheim I 的 RPV 的一部分被移除(图片:Uniper)
