Akkuyu 1号机组汽轮机厂的主要部件——包括定子、汽轮发电机转子和低压缸——已运抵土耳其工地。

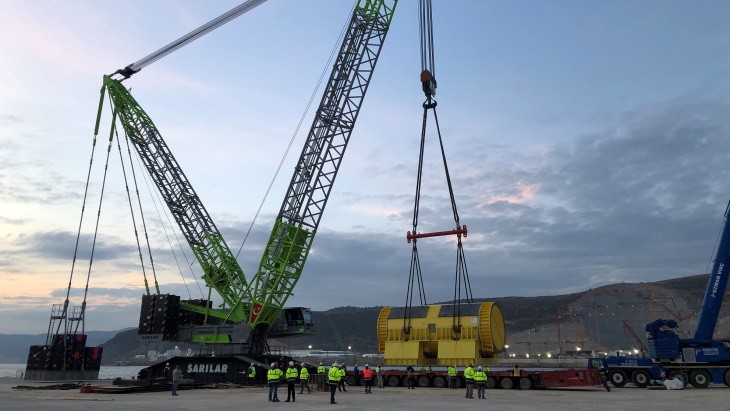

Akkuyu 1 的涡轮发电机在施工现场卸载(图片:Akkuyu Nükleer)
这批货物的总质量超过1000吨。交付的最重设备是汽轮发电机定子,重达 430 多吨,长 12 米。这种尺寸的货物需要对其卸货和随后的运输进行特殊准备。其他交货重量为汽轮发电机转子260吨,低压缸下缸体240吨,上缸体147吨。
使用大型起重机将涡轮机组件转移到自行式模块化运输车上,并转移到 Akkuyu 建筑工地的临时存储区。所有组件的卸载操作持续了 7 天。
“涡轮发电机定子是最重的核电站设备,因此其运输受到特别严格的要求,”Akkuyu Nükleer 第一副首席执行官兼核电站建设主管 Sergey Butckikh 指出。“在不久的将来,我们预计将有另一个低压缸体和一个隔音涡轮机罩的到来。今年我们计划开始安装1号机组涡轮机的主要工艺设备。”
土耳其核监管机构、设备供应商 AAEM LLC 和 Akkuyu Nükleer 的代表参加了在制造厂完成设备的验收,然后再通过海路运往施工现场。
自 2017 年以来,Atomenergomash JSC 和 GE Steam Power 的合资企业 AAEM 一直在履行为 Akkuyu 工厂的涡轮机大厅供应蒸汽轮机成套设备的合同。AAEM 负责设备的工程、设计和供应。主要汽轮发电机厂设备,包括半速阿拉贝尔汽轮机、GIGATOP 四极发电机和冷凝器真空系统设备将由 GE Steam Power 制造。泵、换热器和其他辅助设备将主要由 Atomenergomash 子公司制造。
2021 年 4 月,AAEM 为阿库尤 1 号的阿拉贝尔汽轮机交付了第一台高压和中压转子到施工现场。
该转子由 GE Steam Power 在其法国贝尔福工厂制造,并提前四个月得到 AAEM 的支持。转子的制造耗时 16 个月。它长12米,重107吨。Akkuyu 工厂总共将安装四台半速阿拉贝尔蒸汽轮机,每个机组一台。每个涡轮机包括三个模块:一个高压和中压模块和两个低压模块。涡轮发电机的总长度约为 60 米。
本月早些时候,Akkuyu Nükleer 宣布,Akkuyu 1 号反应堆厂房内的主要设备已完成安装。除了反应堆压力容器外,四个主循环泵、四个应急堆芯冷却系统的液压蓄能器和现在已经安装了四台蒸汽发生器。
Rosatom 正在阿库尤建造四座 VVER-1200 反应堆,采用所谓的 BOO(建造-拥有-运营)模式。第一个机组的建设于 2018 年开始,计划于 2023 年启动。4800 MWe 工厂预计将满足土耳其约 10% 的电力需求。
