在中国的帮助下,巴基斯坦有5座可运行的反应堆,还有一座正在建设中。由于巴基斯坦的武器计划,其不在《核不扩散条约》范围内,因此被排除在核电站或核材料贸易之外,这阻碍了其民用核能的发展。


在中国的帮助下,巴基斯坦有5座可运行的反应堆,还有一座正在建设中。由于巴基斯坦的武器计划,其不在《核不扩散条约》范围内,因此被排除在核电站或核材料贸易之外,这阻碍了其民用核能的发展。

1、能源概况

总发电量(2019年):133 TWh;

发电组合:天然气61.7 TWh(46%),水力27.3 TWh(20%),煤炭15.9 TWh(12%),石油13.5 TWh(10%),核能10.0 TWh(8%),风能3.3 TWh(2.5%),生物燃料和废料0.9 TWh,太阳能0.7 TWh;

进口/出口:0.5 TWh进口,无出口;

总消费:114 TWh;

人均消费:约500 kWh/年;

来源:国际能源署和世界银行。

2、巴基斯坦核电站

巴基斯坦压水堆(PWR)的浓缩燃料从中国进口,巴基斯坦原子能委员会(PAEC)负责该国的所有核能和研究应用。

巴基斯坦有两个部门负责核能项目:核能发电(NUPG)和核能项目(NUPP)。NUPG负责监督操作机组,NUPP负责规划机组的设计和建造,并与PNRA保持密切联系。

卡拉奇核电站1号机组

PAEC的第一座核动力反应堆,卡拉奇1号机组(K1,KANUPP 1)位于信德省Paradise Point,距离卡拉奇以西约25公里,是一座100 MWe(净功率90 MWe)的小型加拿大加压重水反应堆(PHWR)。

该装置于1971启动并于2021年8月关闭,在退役前,低功率下运行了几年。

恰希玛核电站1号-4号机组

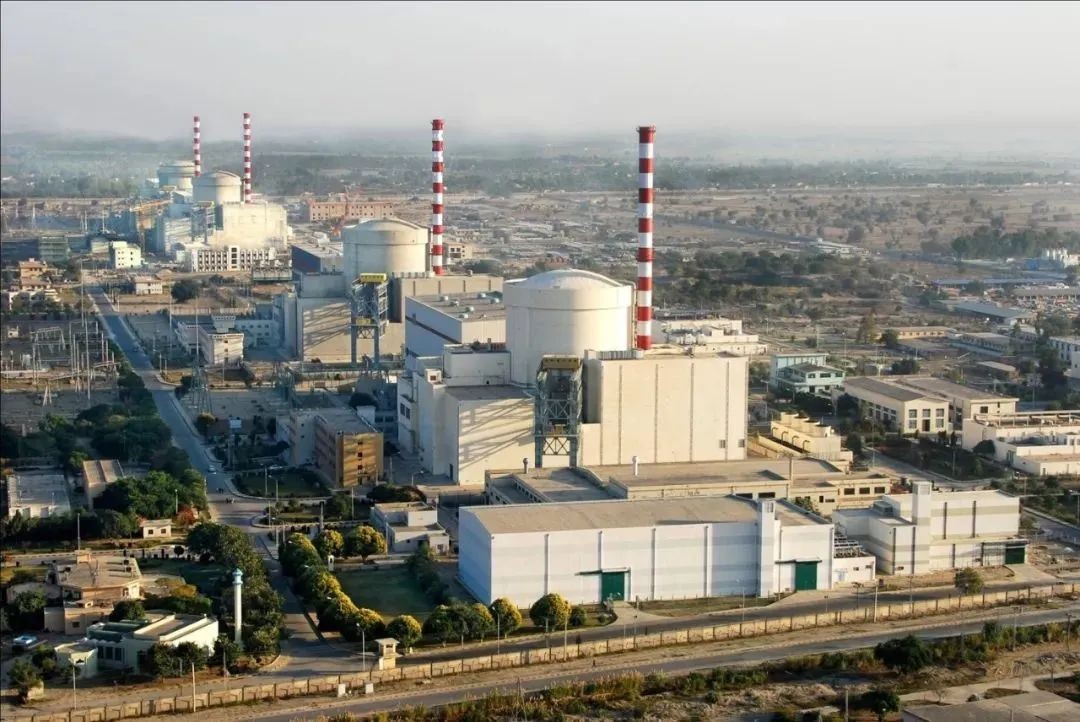

恰希玛核电站

第二台机组是位于北部旁遮普省的恰希玛核电站1号机组(CHASNUPP 1),一座325 MWe(净功率300 MWe)的双回路压水反应堆(PWR),由中国核工业集团公司(CNNC)建造,主体部分由上海核工程研究设计院(SNERDI)根据秦山1号设计。

恰希玛核电站1号机组于2000年5月启动,设计寿命为40年,和其他三个机组均采用国际设计规范和标准建造。

恰希玛核电站 2号机组(CHASNUPP 2)于2005年12月开工建设。

据报道,该项目耗资514.6亿巴基斯坦卢比(4.9亿美元,其中2000万美元由中国出资)。

2006年巴基斯坦与IAEA签署了保障协议,2011年3月并网,5月投入商业运行。自那以后,升级增加了5 MWe(总功率为330 MWe)。

2008年6月,巴基斯坦政府宣布计划在恰希马建造3号和4号机组,总发电量为320 MWe,主要由中国提供资金。

2008年10月签署了一份关于中国帮助该项目的进一步协议。

2009年3月,中国的SNERDI宣布正在进行恰希马3号和4号的设计,中国中原工程有限公司(CZEC)为总承包商,中国核工业第五建设公司为安装商。

2009年4月,巴基斯坦与SNERDI签署了一份设计合同,政府表示已批准该项目,费用为23.7亿美元,其中17.5亿美元涉及“外汇部分”。

2010年3月,巴基斯坦宣布已同意恰希玛核电站3号和4号建设项目,根据该条款,中国将提供19.12亿美元融资总额的82%,三笔20年期低息贷款。

中国还将为反应堆提供燃料,名义寿命为40年,主施工合同于2010年6月签署,详细说明两个340 MWe CNP-300(净功率315 MWe)机组将在八年内完工。

恰希玛核电站3号和4号设计寿命将为40年,并处于IAEA的保障之下。3号机组于2011年5月底正式开工,2011年12月,4号机组正式开工。

2015,CZEC表示,3号机组将在2016竣工,实际上十月并网,12月全部供电和商运。4号机组于2017年3月启动,2017年6月下旬并网运行。

核供应国集团(NSG)对中国供应恰希玛核电站3号和4号机组提出了一些问题。

1号和2号机组的合同分别于1990年和2000年签署,中国加入NSG的2004年之前,NSG一直禁止向巴基斯坦出售核设备。

中国认为,3号和4号机组与1号和2号机组的安排一致。

在恰希马4号机组的落成典礼上,巴基斯坦总理表示,政府“致力于实现到2030年将8800 MWe的核能纳入国家电网的目标。”

这包括卡拉奇2号机组,2021年3月连接到电网,卡拉奇3号机组目前正在建设中。

巴基斯坦正在建造和计划建造的反应堆

卡拉奇核电站2号和3号机组

卡拉奇核电站2号机组

在2013年6月,计划委员会表示,两个CNNC 1000 MWE级反应堆将用于卡拉奇核电站2号和3号(KANUPP 2和3)机组。

CNNC于2013年4月宣布了ACP1000的出口协议,名义上为1100 MWe,显然是为巴基斯坦。

6月,PAEC证实了这一点,该委员会表示,下一个核项目将是卡拉奇沿海电站的1100 MWE级机组。

2013年7月,ECNEC批准了卡拉奇滨海电力项目的两台机组,净发电能力为2117 MWE。

该项目的总成本估计为9590亿巴基斯坦卢比(91.16亿美元),其中65亿美元(68%)为供应商融资。

PAEC还表示,总成本的82%将由中国提供资金。

2013年8月底,巴基斯坦与CNNC、CZEC、中国核电工程有限公司(CNPE)、中国核电研究院(NPIC)和华东电力设计院(ECEPDI)在上海签订了合同。

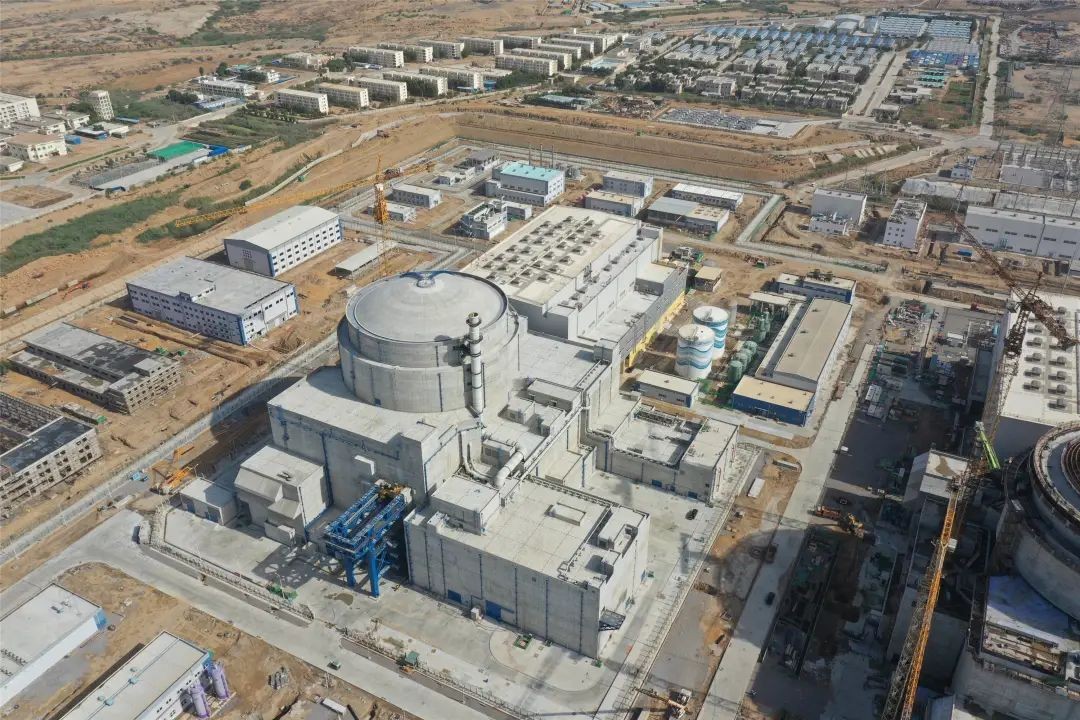

2013年11月,卡拉奇以西25公里的Paradise Point破土动工,但2014年10月,因环境原因,信德省高等法院裁决停止现场工作,限制令延长至12月初,项目于2015年8月重新启动,第一台机组的建设随即开始。

巴基斯坦核管理局从CNNC收到了中国ACP1000反应堆的安全分析,并在完成审查后,为华龙一号的CNNC版本颁发了施工许可证,总功率为1161 MWe。

2015年4月,CNEC中标了该核电站常规岛的土木工程施工和安装工程,该公司称该岛将使用华龙一号反应堆。

第一台机组于2015年8月开始施工,预计需要72个月(常规岛为52个月)。

据IAEA称,第二套装置的建设于2016年5月底开始,但在PAEC网站上没有任何公告或通知。

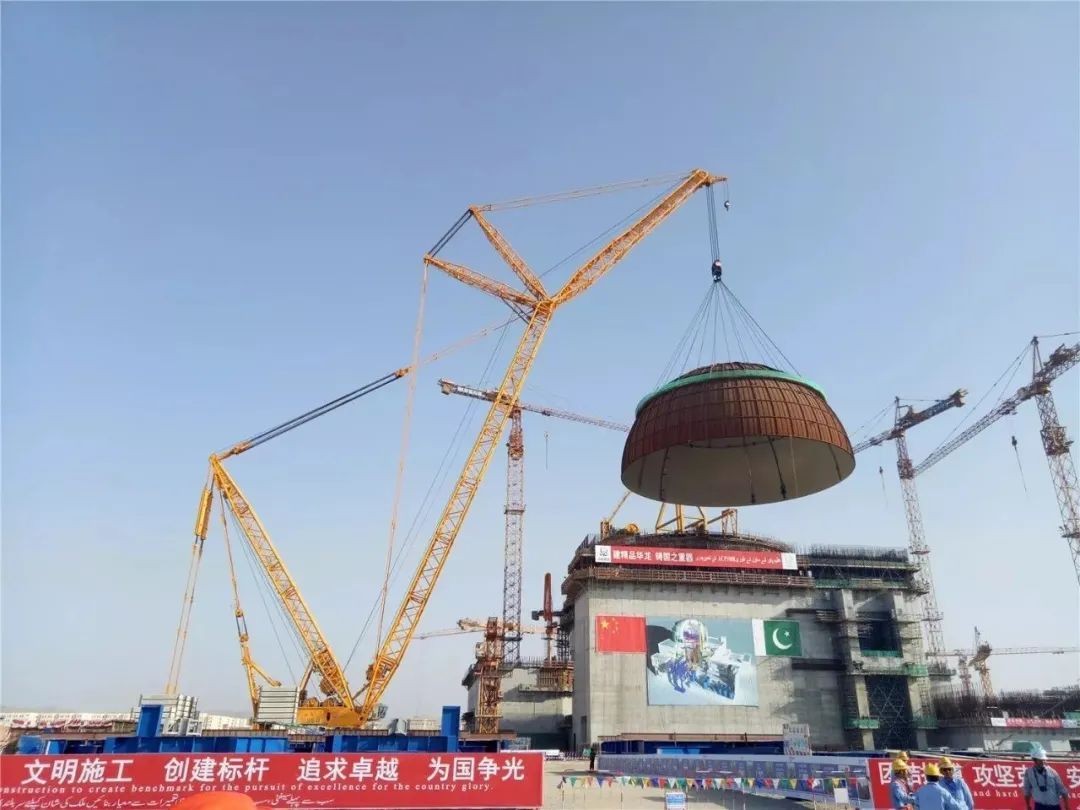

2017年7月,2号机组的反应堆容器在中国第一重型机械集团中国工厂完成了压力测试,9月安装完毕。

2017年1月的一份新闻报道称,为了实现CPEC项目运营目标,两个机组的工作都在加紧。

2017年3月,IAEA批准了巴基斯坦对这两个核电站实施国际保障的请求。

2019年11月,CNNC报告已开始对卡拉奇2号进行冷测试,热试验于2020年9月完成,2020年12月开始燃料装载。

2021年2月达到第一临界值,并在67个月的建设后,3月与电网连接,2021年5月开始商业化运营。

鉴于巴基斯坦无法在公开市场上购买铀,PAEC表示,巴基斯坦已与CNNC达成协议,为反应堆提供寿命为60年的燃料供应。

恰希玛核电站5号机组

2010年11月,PAEC与CNNC签署了恰希玛核电站5号机组的施工协议。

2013年2月,PAEC与CNNC签署了一份关于恰希玛核电站1000 MWe机组的进一步协议。

据报道,中国预计,根据《不扩散核武器条约》(NPT)和NSG的指导方针,该协议将引起争议。

2013年初,CNNC确认该反应堆将是一个ACP1000装置,但不一定在恰希马。

2017年11月,CNNC与PAEC签署了一份合作协议,恰希玛 5号机组将使用华龙一号技术。

2020年,环境评估正在进行中。
