法国实现碳中和的6个路径:核电占比情况如何?

2021-12-16 10:17  来源:国际能源小数据    法国核电  碳中和

法国国家电网运营商输电系统(RTE)发布了到2050年实现碳中和的6个路径,并做了可行性和经济影响评估。


法国国家电网运营商输电系统(RTE)发布了到2050年实现碳中和的6个路径,并做了可行性和经济影响评估。

2019年法国的电力结构是:核能:71%;太阳能:2%;Eolian:6%;化石能源:8%;水力:11%;其他生物能源:2%。

根据RTE的分析,到2050年实现碳中和,并在2050年将能源需求从2012年的水平减半的6种情境以及所需投资成本是:

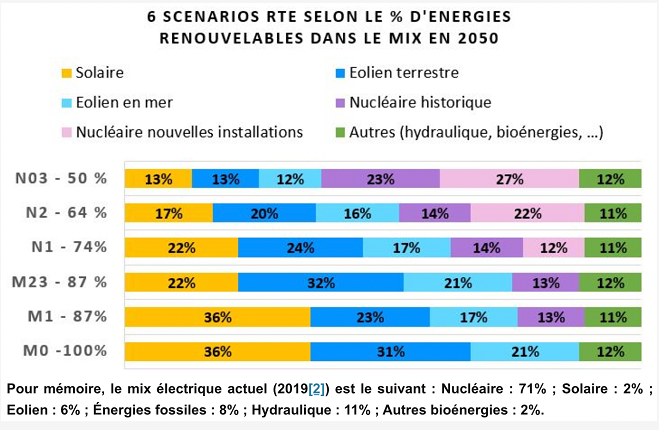

N03(可再生能源占比50%):

太阳能13%、陆上风电13%、海上风电12%、既有核电23%、新建核电27%、其他(水电、生物质等)12%

——总投资:7700亿欧元

——全周期年化度电成本(2060年):59欧元/兆瓦时

N2(可再生能源占比64%):

太阳能17%、陆上风电20%、海上风电16%、既有核电14%、新建核电22%、其他(水电、生物质等)11%

——总投资:7730亿欧元

——全周期年化度电成本(2060年):61欧元/兆瓦时

N1(可再生能源占比74%):

太阳能22%、陆上风电24%、海上风电17%、既有核电14%、新建核电12%、其他(水电、生物质等)11%

——总投资:8250亿欧元

——全周期年化度电成本(2060年):66欧元/兆瓦时

M23(可再生能源占比87%):

太阳能22%、陆上风电32%、海上风电21%、既有核电13%、其他(水电、生物质等)12%

——总投资:8760亿欧元

——全周期年化度电成本(2060年):71欧元/兆瓦时

M1(可再生能源占比87%):

太阳能36%、陆上风电23%、海上风电17%、既有核电13%、其他(水电、生物质等)11%

——总投资:9790亿欧元

——全周期年化度电成本(2060年):80欧元/兆瓦时

M0(可再生能源占比87%):

太阳能36%、陆上风电31%、海上风电21%、其他(水电、生物质等)12%

——总投资:9440亿欧元

——全周期年化度电成本(2060年):72欧元/兆瓦时

RTE报告呼吁决策者在多种路径中迅速做出选择,无论是新建核电站还是全可再生能源,这些路径都需要大量投资。在未来40年内,根据所选情景,需要7500亿至10000亿欧元的投资,即每年200-250亿欧元。
