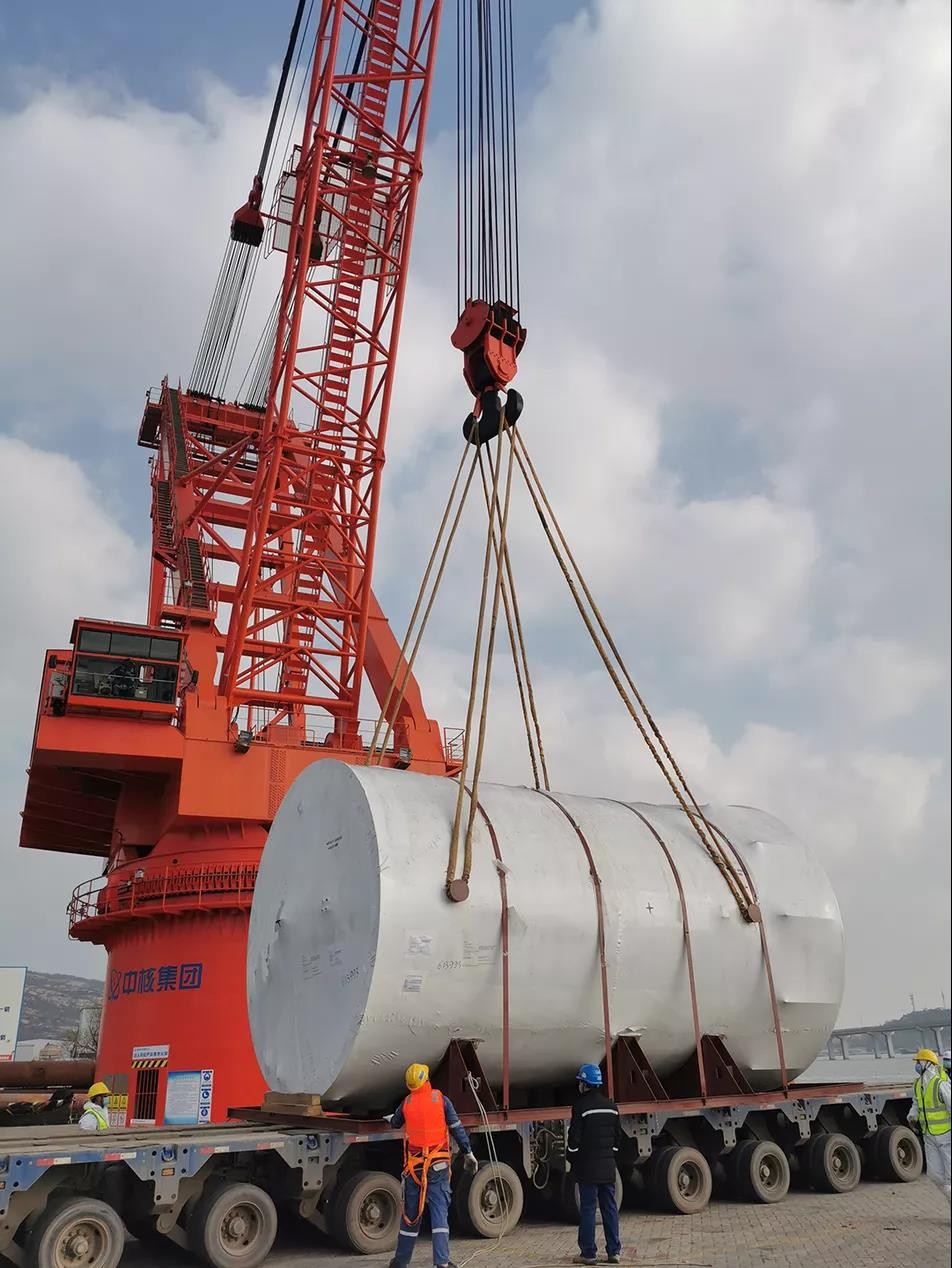

12月7日,中俄核能合作项目田湾核电7号机组第三批海运大件(余液蒸馏罐、弱性吸附剂罐)运抵田湾核电站自备码头,至此,2021年度俄供大件设备运输任务已全部完成。
据了解,余液蒸馏罐、弱性吸附剂罐主要用于收集含放蒸馏残液和树脂。俄方负责将设备运至圣彼得堡港,中方负责派船装运。田湾核电作为田湾核电7、8号机组和徐大堡3、4号机组的对俄执行代理,通过与俄方密切合作,2021年已经顺利完成4批海运大件的运输任务。
2021年5月19日,国家主席习近平同俄罗斯总统普京共同见证田湾核电7、8号机组和徐大堡核电3、4号机组开工仪式。田湾核电负责四台机组对俄设备的采购监造与运输工作,自开工建设以来,受全球新冠疫情影响,航运市场瞬息万变,给采购监造和运输工作带来了巨大挑战。田湾核电积极与俄方沟通协调,共同研究制定有效措施,克服疫情的不利影响,确保了俄供设备按时完工交付。截至目前,俄供设备到货258台套,满足现场施工需求,为工程顺利建设提供有力保障。
