弗拉芒维尔反应堆技术难题 法电集团找到简便办法

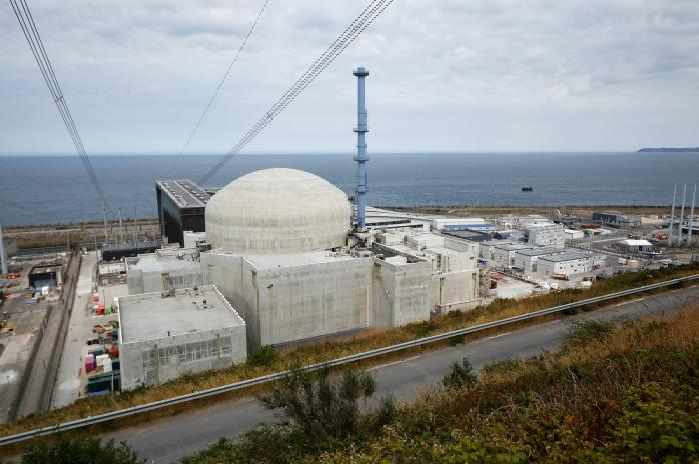

2021-11-18 11:12    法国核电  弗拉芒维尔核电站

法新社报道,芒什省弗拉芒维尔市(Flamanville)兴建的欧洲压水反应堆(EPR)工程己多次延后、费用不断增加。法电集团(EDF)目前找到了简单的解决办法,解决新遇到的问题,可避免新的延后。为了遏制气候暖化,法国政府考虑进一步发展核电,兴建更多的欧洲压水反应堆,但大选临近,各党派在这个问题上意见不一。


法新社报道,芒什省弗拉芒维尔市(Flamanville)兴建的欧洲压水反应堆(EPR)工程己多次延后、费用不断增加。法电集团(EDF)目前找到了简单的解决办法,解决新遇到的问题,可避免新的延后。为了遏制气候暖化,法国政府考虑进一步发展核电,兴建更多的欧洲压水反应堆,但大选临近,各党派在这个问题上意见不一。

技术问题暂时解决

法国核能安全总署(ASN)10月20日宣布,法电集团找到的解决焊接问题的简单办法“可以接受”,但需要该集团提供更多的信息。

3月份的时候,法电公司发现新的设计偏差:反应堆机芯冷却水的主要循环管道的焊接缝合存在问题,具体说来涉及管道系统间的连接,“直径过大,造成焊接问题”。存在三种解决办法:用固定箍圈强化焊接缝合;切断、替换主要管道;修补焊接缝。

法电集团现在决定选择第一种方案:加上箍圈后即使焊接断开,漏水也会非常有限;其他两种办法都在安全方面存在重大缺陷;此外,第一种解决办法不仅简单,而且不会延误工期,其他办法会使工程再拖后几年。

法国核能安全总署认为,法电集团选择的办法原则上可以接受,但需要其提供更多的信息,证明这种办法的有效性,说明设计、生产和使用箍圈的各项要求,以及安装箍圈所需的焊接质量要求,之后核能安全总署才能作出最后决定。

大选的议题

弗拉芒维尔市兴建的欧洲压水反应堆是新一代的核反应堆,其成功与否对法国异常重要,因为在遏制气候暖化的大背景下,法国考虑再新建6个欧洲压水反应堆。马克龙总统尚未作出决定,不过他最近发表了多次支持核电的讲话,认为核电有助于遏制气候暖化。

但核电的问题在法国政界一直存在分歧,现在临近大选,争议自然更甚。右派和极右派支持核电,前社会党部长蒙特布尔和法共也支持核电,但不屈的法兰西和环保派反对核电。

几经波折

弗拉芒维尔市的核反应堆2007年12月动工,原计划2012年启用,但遭遇众多技术问题、工地事故,成本也不断增加,超过120亿欧元,工程延期超过10年,现在预计2022年底能投入使用。

2004年,法国政府同意在弗拉芒维尔市兴建新一代核反应堆,把它作为法国核电产业的对外宣传窗口。

2007年底开始浇筑水泥,但次年法国核能安全总署就发现平台的水泥有裂缝,工程暂停一个月。从那时起,工程成本不断增加。2006年时的构想原本是33亿欧元。

2010年,法电集团宣布反应堆2014年才能实现第一次商业性发电。

2011年,两名工人在工地跌落死亡,另一名工人在工地入口处的公路上发生交通事故死亡。当年,核反应堆启用时间推迟到2016年。

2015年,阿海珐集团(AREVA)建造的反应池的底部和顶盖发现异常,反应堆的焊接也存在问题。年底,法电集团开始反应堆启动前的试验,认为2018年可以启动,2019年可以投入商业应用。

2018年10月10日,法国核能安全总署批准反应池投入使用,但前提是在使用期间要做出检控。但在目前使用的顶盖上无法实施检控,因此法国核能安全总署要求在2025年前更换顶盖。同年,法电集团宣布发现反应堆的焊接有质量偏差。反应堆的启用推迟到2020年。

2019年7月,鉴于补救8处焊接需要时间,法电集团宣布反应堆的启用要到2020年底。10月,法电集团宣布因为要解决焊接问题,工程成本需增加15亿欧元,达到124亿欧元。
