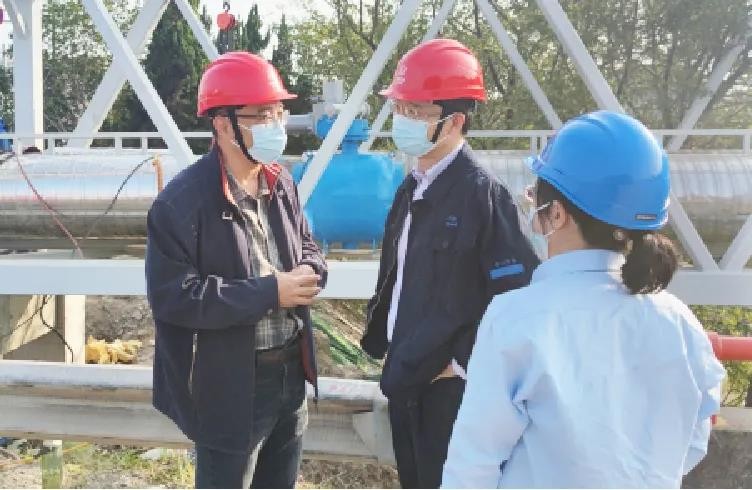

11月1日,核能供暖项目厂内、厂外段供热主管在杨核线白洋河桥实现成功对接,标志着核能供暖示范项目即将进入厂内外供热系统联合调试阶段。秦山核电总经理、核能供暖项目领导小组组长邹正宇在现场见证了这一重要节点的圆满完成。
核能供暖一阶段示范项目自今年7月28日开工建设以来,项目各参建单位同心协力、攻艰克难,先后解决了沿线地下管线复杂、长距离牵引管回拖、水上水下联合吊装等重大技术难题,为实现示范工程年底前建成供暖的目标提供了可靠保证。目前,核能供暖工程主体安装工作已接近尾声,各参建单位正在加快后续供暖管道联通、冲洗准备和智慧热网系统调试等工作。
秦山核电与海盐县积极落实“碳达峰、碳中和”要求,推进核能集中供暖,携手共建“零碳未来城”,为浙江省共同富裕示范区建设贡献海盐样板。
