2021年7月20日9:20,华龙一号福清核电6号机组内层安全壳内压力降至常压,0米人员闸门缓缓打开,标志着福清核电6号机组内层安全壳整体性试验(A类试验)圆满成功。
内层安全壳整体性试验采用专项组模式运作,中国核电工程有限公司(CNPE)福清项目调试部牵头组织,CNPE福清项目部工程管理部、中核二三公司、中核二四公司、福清核电运行三处、维修三处等多部门参与。通过专项组的精心组织和策划,内层安全壳整体性试验各项准备工作均按计划有序开展,于2021年7月10日18:00关闭0米人员闸门,具备升压条件,2021年7月11日12:28分正式开始升压。

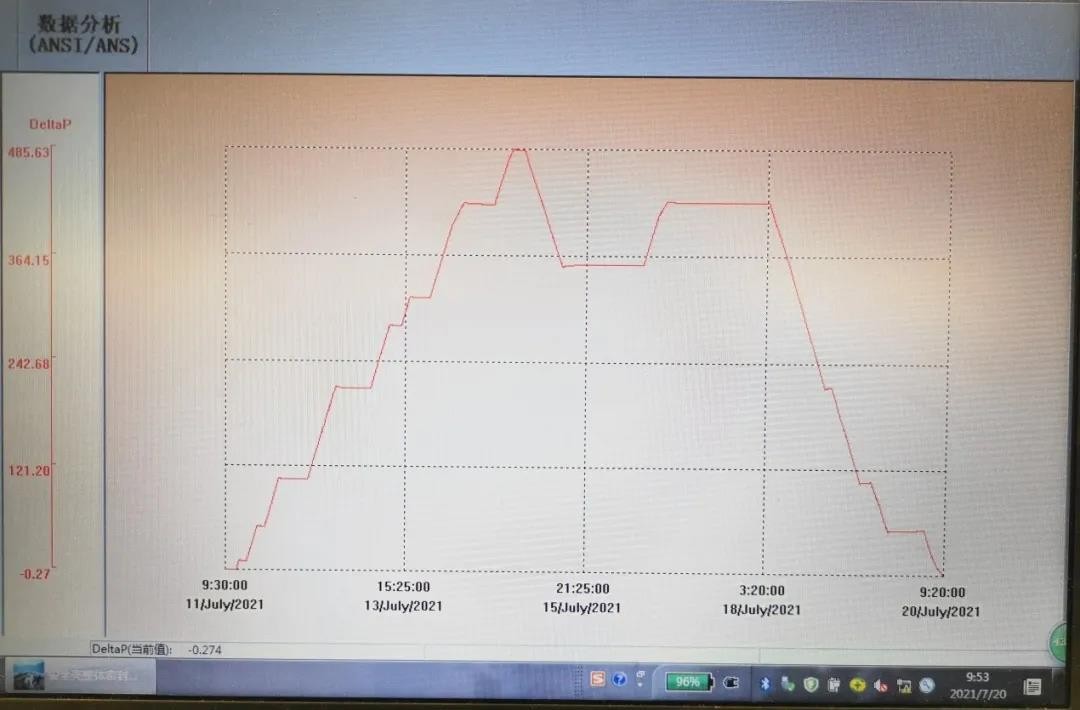

本次福清6号机组安全壳A类性试验共历时231小时20分,前后经停14个压力平台,完成16本调试试验。通过各平台调试试验的验证,内层安全壳结构强度及整体密封性能均满足设计要求为福清核电6号机组后续装料奠定了坚实的基础。
