中国核电、中国广核发布上半年运营情况报告

2021-07-07 17:46  来源:中国能源研究会核能专委会    核电运营  中广核集团  中国核电公司

7月2日,中国核能电力股份有限公司发布2021年上半年发电量完成情况公告,公告显示,根据中国核能电力股份有限公司(以下简称“公司”)统计,截至2021年6月30日,公司2021年上半年累计商运发电量872.38亿千瓦时,上网电量816.93亿千瓦时(详见附表),其中核能发电量828.84亿千瓦时,同比增长23.43%。新能源发电量43.54亿千瓦时。


中国核电

7月2日,中国核能电力股份有限公司发布2021年上半年发电量完成情况公告,公告显示,根据中国核能电力股份有限公司(以下简称“公司”)统计,截至2021年6月30日,公司2021年上半年累计商运发电量872.38亿千瓦时,上网电量816.93亿千瓦时(详见附表),其中核能发电量828.84亿千瓦时,同比增长23.43%。新能源发电量43.54亿千瓦时。


截止2021年6月30日,公司控股在运核电机组24台,装机容量2250.9万千瓦,控股在建核电机组4台,装机容量485.9万千瓦,控股核准核电机组4台(其中3台VVER百万千瓦机组+1台“玲龙一号”小堆),装机容量382.2万千瓦+12.5万千瓦。

中国广核

7月2日,中国广核电力股份有限公司发布关于2021年第二季度运营情况的公告,公告显示,根据中国广核电力股份有限公司(以下简称“本公司”)之统计,2021年1月至6月份,本公司及其子公司(以下简称“本集团”)运营管理的核电机组总发电量约为1,011.27亿千瓦时,较去年同期增长5.12%。总上网电量约为952.27亿千瓦时,较去年同期增长5.40%。2021年1月至6月份,本集团受疫情的影响低于2020年同期,在大修天数同比增加的情况下,上网电量实现了增长。

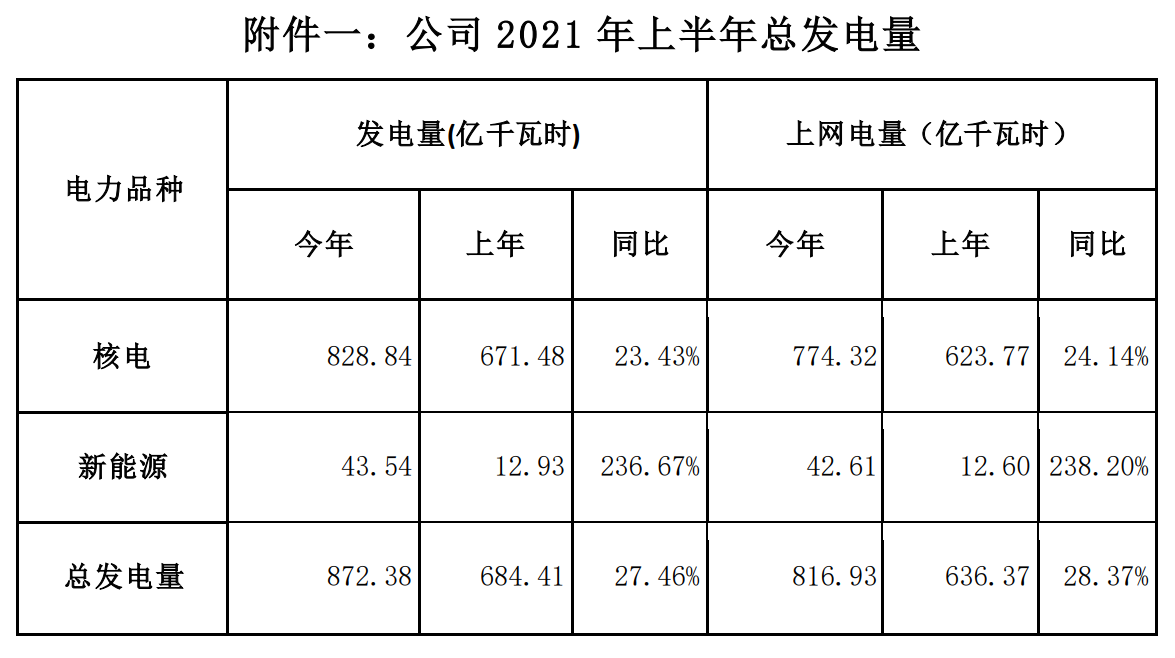

2021年1月至6月份发电量及上网电量

在建机组情况

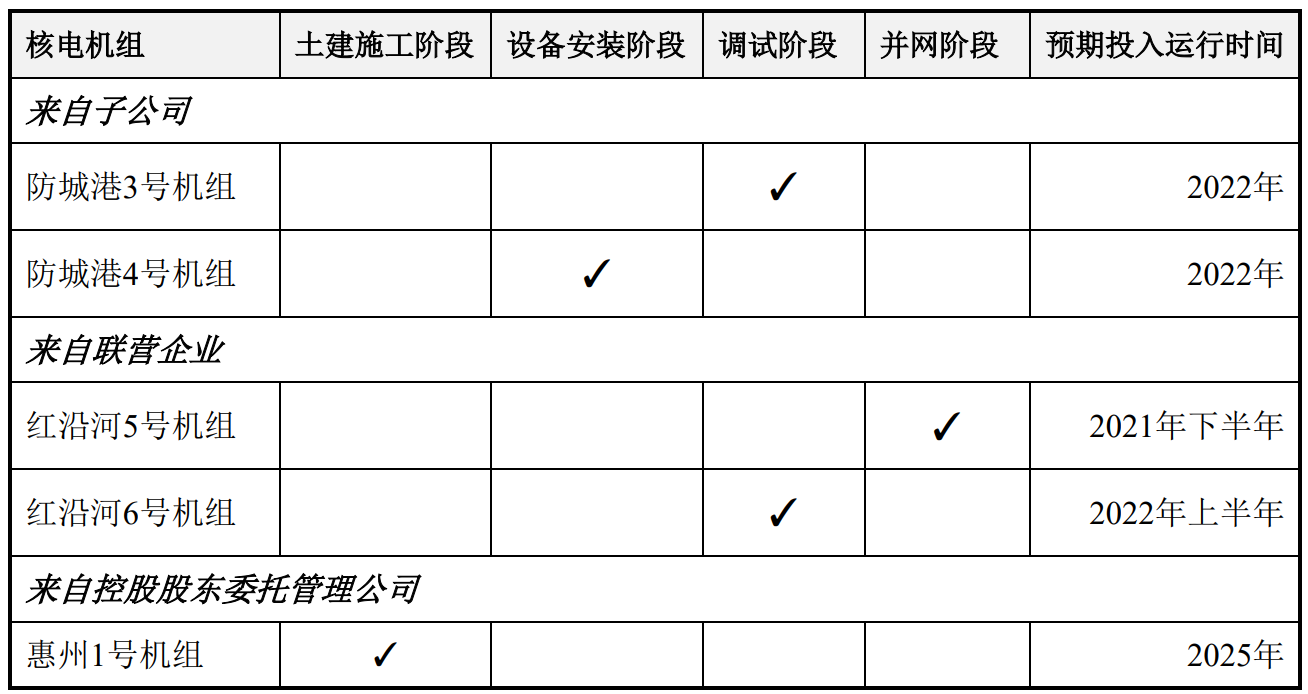

截至2021年6月30日,本集团共管理7台在建核电机组,1台处于并网阶段,2台处于调试阶段,1台处于设备安装阶段,3台处于土建施工阶段(均为本公司控股股东委托本公司管理的在建核电机组)。其他在建机组的建设进展详见下表:

2021年5月15日,防城港3号机组开始冷态功能试验,进入调试阶段。

2021年6月25日,红沿河5号机组完成首次并网,进入并网阶段。
