根据世界核协会(WNA)公布的数据,截至2021年1月1日,全球有32个国家在使用核能发电,共有441台在运核电机组,总装机容量约392.4 GWe。相对于2020年1月1日,核电使用国增加了2个,机组数量减少了1台,总装机容量基本保持稳定。
2020年,全球共有5台核电机组正式开工建设,5台首次并网发电,6台永久关闭。
1 正式开工建设
2020年全球共有5台核电机组(总装机容量5073 MWe)正式开工建设,其中4台位于中国,1台位于土耳其。
土耳其阿库尤核电厂2号机组(1114 MWe压水堆) 4月8日正式开工建设。
中国漳州核电厂2号机组(1126 MWe压水堆) 9月4日正式开工建设。
中国太平岭核电厂2号机组(1116 MWe压水堆)10月15日正式开工建设。
中国霞浦核电厂2号机组(600 MWe钠冷快堆)12月27日正式开工建设。
中国三澳核电厂1号机组(1117 MWe压水堆)12月31日正式开工建设。
根据世界核协会公布的数据,截至2021年1月1日,全球共有54台在建机组,总装机容量60.3GWe(注:世界核协会根据卫星图像认为中国正在石岛湾建设2台CAP1400型压水堆机组,但没有公开信息表明这2台机组已完成首罐混凝土浇筑)。

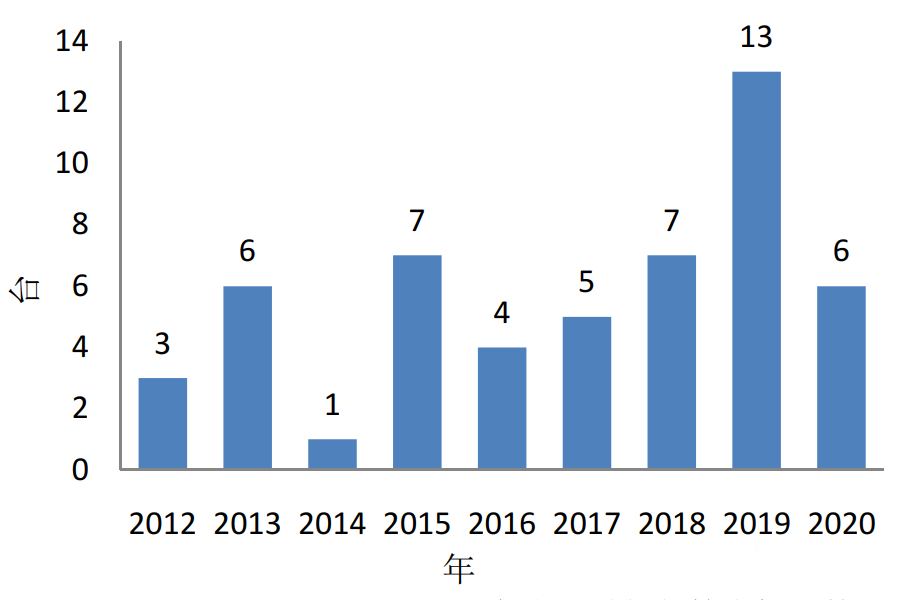

图1 2012—2020年正式开工建设的核电机组数量
2 首次并网发电
2020年全球共有5台压水堆核电机组(总净装机容量5521 MWe)实现首次并网发电,2台位于中国,1台位于阿联酋,1台位于白俄罗斯,1台位于俄罗斯。应当注意的是,阿联酋和白俄罗斯均实现了首台机组并网发电,核电使用国因此增加到32个。
中国田湾核电厂5号机组(1000 MWe) 8月8日实现首次并网发电。
阿联酋巴拉卡核电厂1号机组(1345 MWe) 8月19日实现首次并网发电。
俄罗斯列宁格勒二期核电厂2号机组(1066 MWe)10月22日实现首次并网发电。
白俄罗斯奥斯特罗韦茨核电厂1号机组(1110 MWe)11月3日实现首次并网发电。
中国福清核电厂5号机组(1000 MWe)11月27日实现首次并网发电。

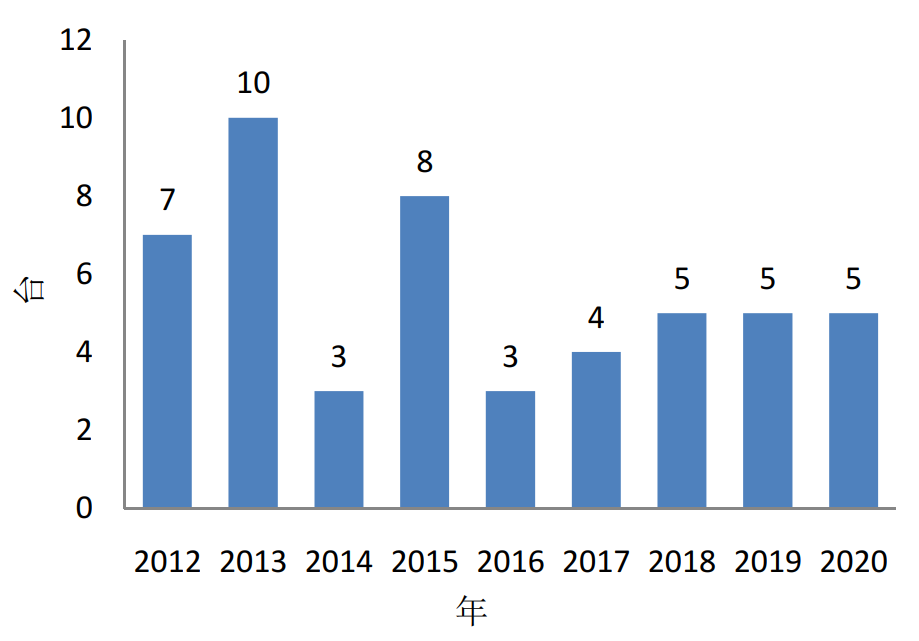

图2 2012—2020年首次并网发电的核电机组数量
3 永久关闭
2020年全球共有6台核电机组(总装机容量5165MWe)永久关闭,其中法国2台、美国2台、俄罗斯1台、瑞典1台。
法国费森海姆核电厂1号机组(880 MWe压水堆) 2月22日永久关闭。
美国印第安角核电厂2号机组(998 MWe压水堆) 4月30日永久关闭。
法国费森海姆核电厂2号机组(880 MWe压水堆) 6月30日永久关闭。
美国杜安阿诺德核电厂1号机组(601 MWe沸水堆)10月12日永久关闭。
俄罗斯列宁格勒核电厂2号机组(925 MWe轻水冷却石墨慢化反应堆)11月10日永久关闭。
瑞典灵哈尔斯核电厂1号机组(881 MWe沸水堆)12月31日永久关闭。
图3 2012—2020年永久关闭的核电机组数量
4 延寿
2020年,全球共有6台机组获准延寿,包括3台西班牙机组、2台美国机组和1台俄罗斯机组。
西班牙生态转型部2020年7月批准阿尔马拉兹核电厂1号和2号机组以及班德略斯核电厂2号机组延寿。阿尔马拉兹1号机组和2号机组是2座1000 MWe压水堆,分别于1981年和1983年投运,可分别运行至2027年11月和至2028年10月。班德略斯2号机组是1座1045 MWe压水堆,1988年投运,可运行至2030年7月。根据西班牙国家放射性废物公司与电厂业主公司达成的协议,班德略斯2号机组可能会再次延寿至2035年。
美国核管会3月宣布,批准桃花谷2号和3号机组的二次延寿申请,允许这两台机组将运行寿期从60年延长至80年。这是核管会第二次颁发允许核电机组运行80年的许可。桃花谷2号和3号机组都是沸水堆,均于1974年投运,装机容量分别为1232MWe和1251 MWe,2003年获准延寿20年。此次获准二次延寿,意味着两台机组可分别运行至2053年8月和2054年7月。
俄罗斯联邦生态、技术与核能监督局3月批准为别洛雅尔斯克核电厂3号机组换发运行许可证,允许该机组继续运行5年至2025年。该机组是一座BN-600型钠冷快堆,1981年投运,原运行许可证2020年到期。
5 功率提升
2020年,全球至少有7台机组获准实施或者完成功率提升,包括3台美国机组、2台斯洛伐克机组和2台捷克机组。
美国核管会10月批准法利1号和2号机组提升运行功率:1号机组从910 MWe提升至944 MWe;2号机组从910MWe提升至953 MWe。预计1号机组将于2021年春季功率提升,2号机组将于2021年秋完成。
美国核管会10月批准瓦茨巴2号机组将运行功率提升约1.4%,即从1223 MWe提升至1240 MWe。运营商田纳西流域管理局拟于12月完成该机组的功率提升。
斯洛伐克电力公司计划对莫霍夫采1号和2号机组进行功率提升,将这两台压水堆机组的运行功率从471 MWe提升至500 MWe。2号机组的功率提升工作已于8月启动,原计划于11月完成。莫霍夫采1号机组拟于2021年春季完成功率提升。
捷克能源公司集团11月宣布通过在机组常规岛安装新型汽水分离器(用于去除流向汽轮发电机中的蒸汽中的水),泰梅林2号机组功率提升4 MWe,达到1086 MWe。预计泰梅林1号机组将在2021年完成类似改造。
