2月17日,在三门核电201大修现场,维修人员正在紧张有序的开展施工作业。
“三门核电201大修恰逢中国传统佳节—春节期间,项目部执行服务业主管理理念,全员留守驻地,确保春节加班保工程进度。”三门维修项目部经理张世胜说,“将在坚持安全、保质保量的基础上,全速推进大修工作开展。”
每日的早班会是必备项,项目部利用这一时间安排当天的工作和需要注意的事项,同时对可能出现的作业异常制定措施、进行宣贯。
三门核电2号机组于2021年1月31日进入首次大修,三门维修项目部在承担大修工作中,有一项是国家核安全局设有质量控制点的工作,即2号机组201大修135平台增设钢管存放架。该项工作位于核岛心脏部位,属厂房内部新增加的结构,原材料、焊接工艺、安装位置要求精度非常高。项目部积极协助业主单位采购美标材料,车间精准下料、精细加工、严格验收;现场安装最优路线、安全倒运、准确就位,一次完成验收。

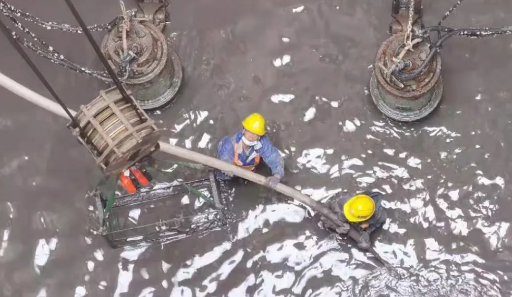

2号虹吸井海淡原水泵坑底清淤工作,属高风险作业,面临着施工空间密闭、时间窗口紧、安全管控要求多、施工强度大等多重困难,三门维修项目部作业组成员在施工前做好各种安全准备,安排人员全过程旁站监督,灵活调整施工方案,采用人工铲运、淤泥泵抽水和消防水枪相结合,轮流连续作业,提前2天完成该项工作。
铃铃……,手机铃声响起,凌晨四点三分,“2号机上部环廊地漏堵了,无法排水,要求立即安排人员疏通管道”,睁开朦胧的双眼,马上安排人员、车辆进厂应急抢修。类似应急工作,大修期间司空见惯,员工手机全天开机,随机待命,为三门核电201大修保驾护航。
大修在继续,工作在开展,三门维修主力军冲锋在前!
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
