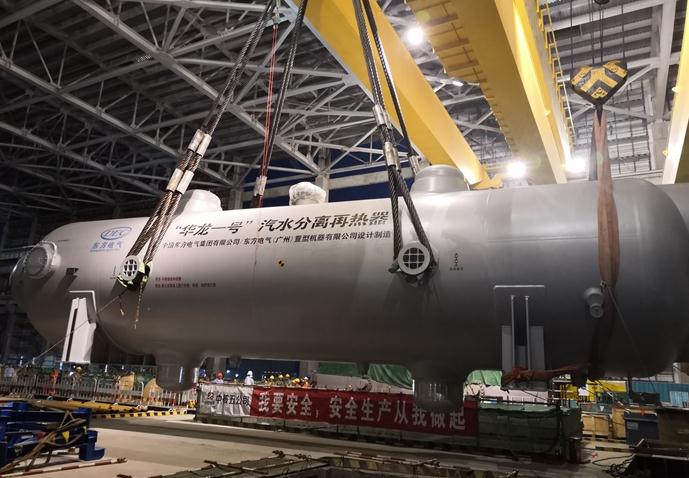

9月6日19时16分,“华龙一号”首台汽水分离再热器(简称MSR)吊装就位顺利完成。5号机组共有两台MSR,设备外形尺寸为23500mm×5520mm×5638.5mm,直径Φ4390mm,设备净重340吨。就位采用80/20T桥式起重机辅助350/60T桥式起重机的方式。
为了保证MSR引入受控,项目部组织内外部专家,对吊装方案进行了评审,确保施工方案切实可行。吊装实施前,项目部联合业主、工程公司、咨询公司、厂家共同对吊索具、行车、引入路径、障碍物排除等先决条件进行了仔细检查以确保吊装作业的顺利进行。
项目部副总经理张洁云担任此次吊装总指挥。凭着丰富的现场经验以及对班组人员状况的了解,他沉着的指挥机械队辅机班、起重班所有人员,要求各岗位人员各司其职、密切配合。现场安全监督人员,全程监督吊装活动的开展,不时提醒,要求注意安全。
5号机首台汽水分离再热器的顺利就位,为汽轮机本体就位创造了条件,为实现汽轮机三缸扣盖、二回路联合水压试验打下了坚实的基础。
