华龙一号全球首堆堆内构件正式开始安装

2018-07-03 16:54

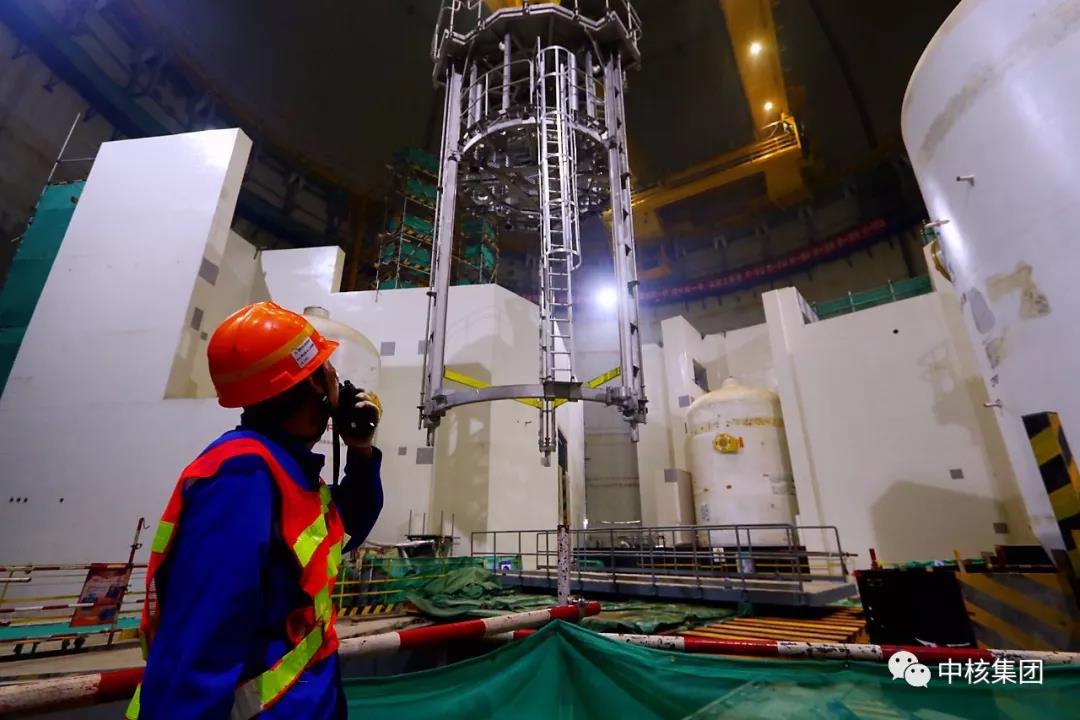

6月29日,华龙一号全球首堆福清核电5号机组下部堆内构件完成首次插入反应堆压力容器。这标志着堆内构件正式进入安装阶段,为华龙一号首堆流致震动试验、冷试重大节点目标按期完成奠定基础。(来源:中核集团 作者:郭海波 张


6月29日,华龙一号全球首堆福清核电5号机组下部堆内构件完成首次插入反应堆压力容器。这标志着堆内构件正式进入安装阶段,为华龙一号首堆流致震动试验、冷试重大节点目标按期完成奠定基础。

(来源:中核集团 作者:郭海波 张宗裴)

堆内构件是反应堆厂房最核心设备之一,分为上部堆内构件和下部堆内构件。堆内构件主要起到支承和固定堆芯组件,承受堆芯重量,同时为压力容器提供热屏蔽,减少受中子和r射线照射等作用。如果把核岛中大大小小的设备比作华龙一号身体里的各个器官,那么堆内构件就是这条龙躯之中包络脏腑、支承龙腾的“龙骨”。

华龙一号堆内构件吊具由中国核电工程有限公司自主研发设计,具有完全自主知识产权。和其他电站相比,华龙一号核岛内部运输区域短、翻转区域小,下部堆内构件吊装工序复杂、安装难度大、安装工期长。下部堆内构件首次插入压力容器定位精度要求高,在下部堆内构件插入压力容器过程中,由于筒体管嘴与压力容器管嘴的间隙不足5mm,要做到顺利插入压力容器,精确调整对中,吊装难度极大。

为做好吊装控制和管理,项目团队提前梳理制约因素,制定进度目标,提前进行压力容器径向支承块研磨、组织土建和安装单位按计划完成堆内构架存放水池和换料水池移交、堆内构件存放架安装、堆内构件吊具组装、清洁区建立以及吊装前准备等先决条件工作,最终保证了下部堆内构件提前三级计划11天插入压力容器,创造了下部堆内构件吊装就位到首次入堆相隔3天核电安装历史记录。
