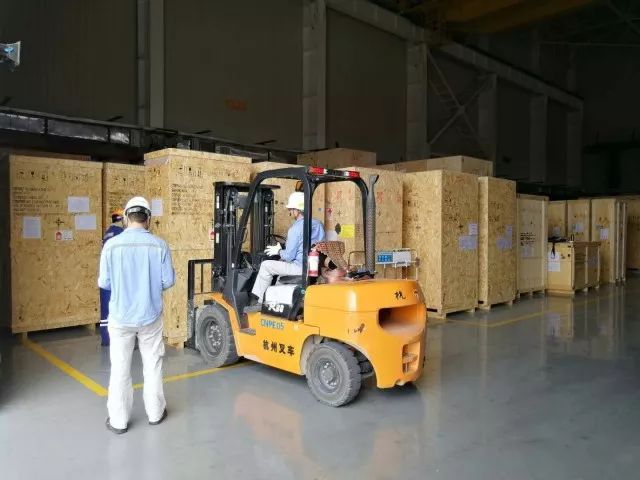

2018年4月25日,福清5号机组安全级DCS设备安全、顺利地抵达福清核电现场,自此5号机组DCS主体设备全部完成现场到货。采购板块2018年这一重要里程碑点较计划时间提前2天完成,为华龙一号首堆工程持续按期推进提供了有力保障!
福清5号机组DCS包含210台一层机柜和90台二层控制室设备,布置在核电厂20多个设备房间。作为核电厂关键主设备之一,DCS在全厂倒送电、主控室可用、冷试、热试、装料、临界、首次并网发电等项目里程碑点中均承担着不可或缺的功能。
福清5、6号DCS合同自2013年9月生效以来,历经四年半的执行周期终于迎来到货节点,5号机组DCS合同执行全面转入现场安装和调试阶段。
